Corriger la replanification dans les formulaires de demande, les blueprints et la duplication
Situation
Lors de la création de nouveaux éléments de travail à partir d’un blueprint, via une duplication ou au moyen d’un formulaire de demande, vous pouvez constater que les dates obtenues diffèrent parfois de ce que vous attendiez. Cela se produit généralement en raison des attributions ou des dépendances incluses dans vos nouveaux éléments. Vous trouverez ci-dessous comment vérifier et corriger une replanification inattendue des éléments de travail créés à partir de modèles.
Résolution de problèmes
Chargés de mission
Wrike replanifie automatiquement les tâches qui chevauchent des jours non ouvrés dans l'agenda du responsable, en décalant les dates vers l’avant en fonction du nombre de jours non ouvrés, tout en conservant la durée initiale de la tâche.

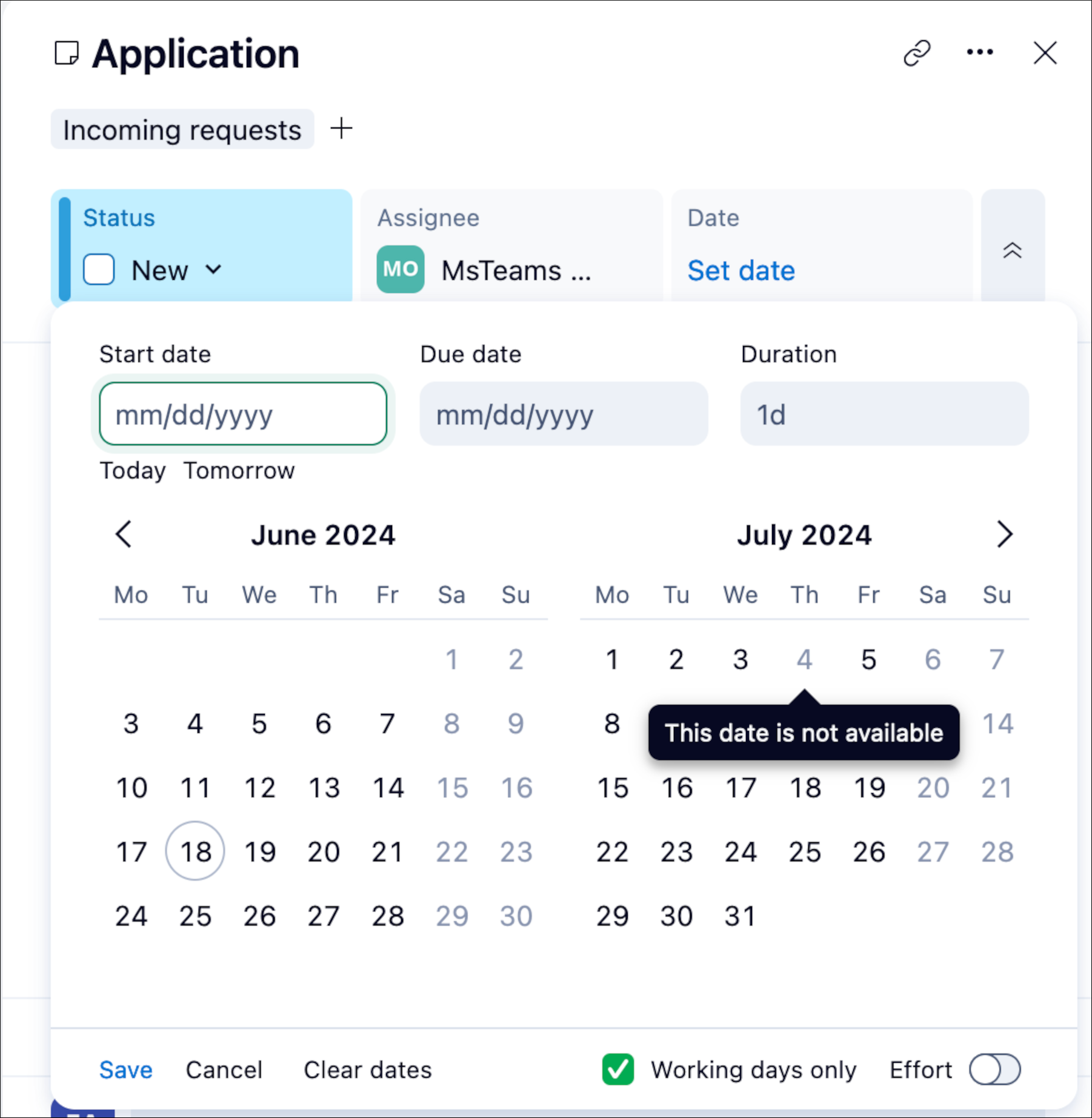

Pour vérifier si le calendrier de votre tâche est affecté par l’agenda du responsable, ouvrez le sélecteur de dates et recherchez les dates grisées. Ces dates reflètent les exceptions de l’agenda du responsable.

Pour éviter la replanification automatique des tâches, vous pouvez essayer l’une des options suivantes :
- Mettez à jour le calendrier de travail personnel de l’utilisateur pour supprimer certaines exceptions du calendrier pour les utilisateurs affectés à la tâche.
- Mettez à jour le calendrier de travail à l'échelle du compte pour supprimer certaines exceptions de calendrier.
- Éliminer tous les chargés de mission.
- Modifiez manuellement le calendrier de la tâche pour mettre à jour ses dates de début ou de fin.
- Les administrateurs de compte peuvent activer une fonctionnalité de Wrike Labs pour désactiver entièrement la replanification automatique des tâches provoquée par l’agenda ou les changements d’attributaires.
Dépendances
Les conflits de dépendance dans votre template peuvent entraîner une replanification incorrecte lorsqu’un nouvel élément est créé à partir de ce template.

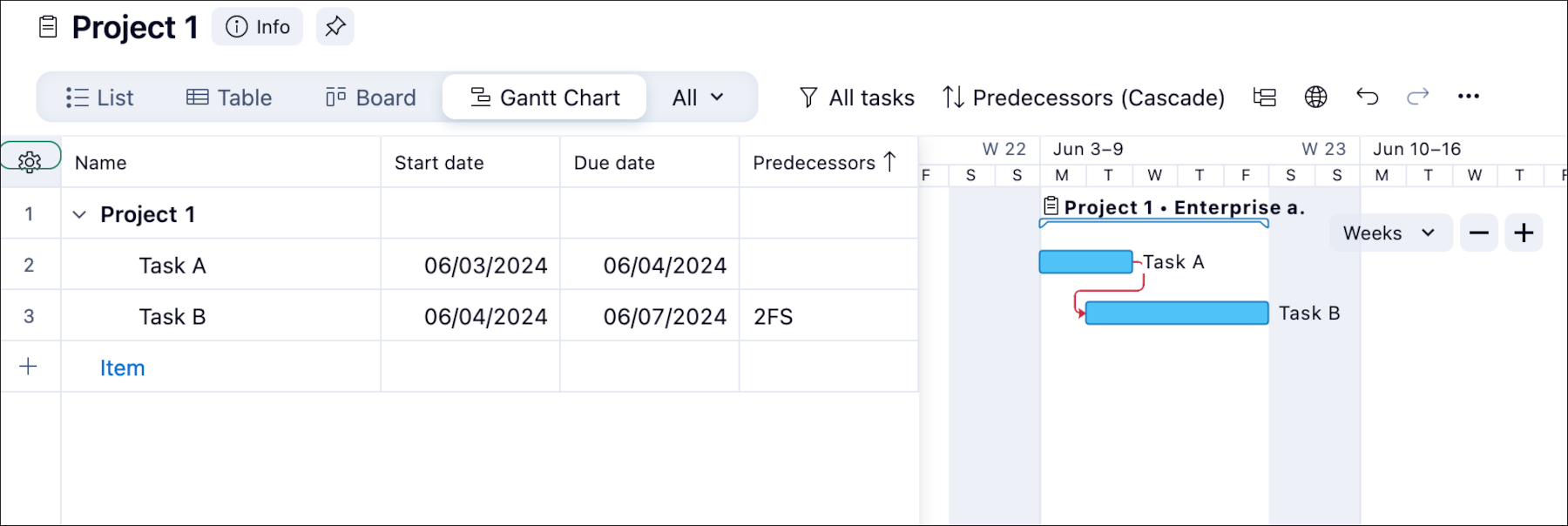

Pour vérifier la présence de conflits de dépendances dans votre modèle, ouvrez la Vue Graphiques et recherchez les flèches rouges sur la chronologie.
Pour corriger le calendrier des éléments créés à partir d’un modèle, vous pouvez essayer ce qui suit :
- Si des conflits sont présents, résolvez-les afin de garantir que la durée du projet reste cohérente. Vous pouvez le faire en supprimant les dépendances conflictuelles marquées par des flèches rouges, en replanifiant les tâches ou en les déplaçant.
- Supprimez toutes les dépendances et dupliquez le modèle sans celles-ci pour vérifier si le nouvel élément basé sur le modèle modifié dispose du calendrier correct.
Astuce : vous pouvez dupliquer votre modèle pour tester la suppression des dépendances. Cela conservera les dépendances dans la configuration d’origine de votre modèle.
