Corrige la reprogramación en formularios de solicitud, blueprints y duplicaciones.
Situación
Al crear nuevos elementos de trabajo a partir de un blueprint, mediante duplicación o a través de un formulario de solicitud, es posible que las fechas resultantes a veces difieran de lo que esperabas. Esto suele ocurrir debido a las asignaciones o dependencias incluidas en tus nuevos elementos. A continuación, encontrarás cómo comprobar y corregir la reprogramación inesperada de los elementos de trabajo creados a partir de plantillas.
Resolución de problemas
Asignados
Wrike reprograma automáticamente las tareas que se superponen con los días no laborables en la agenda de trabajo de la persona asignada, desplazando las fechas hacia adelante según la cantidad de días no laborables, y manteniendo la duración original de la tarea.

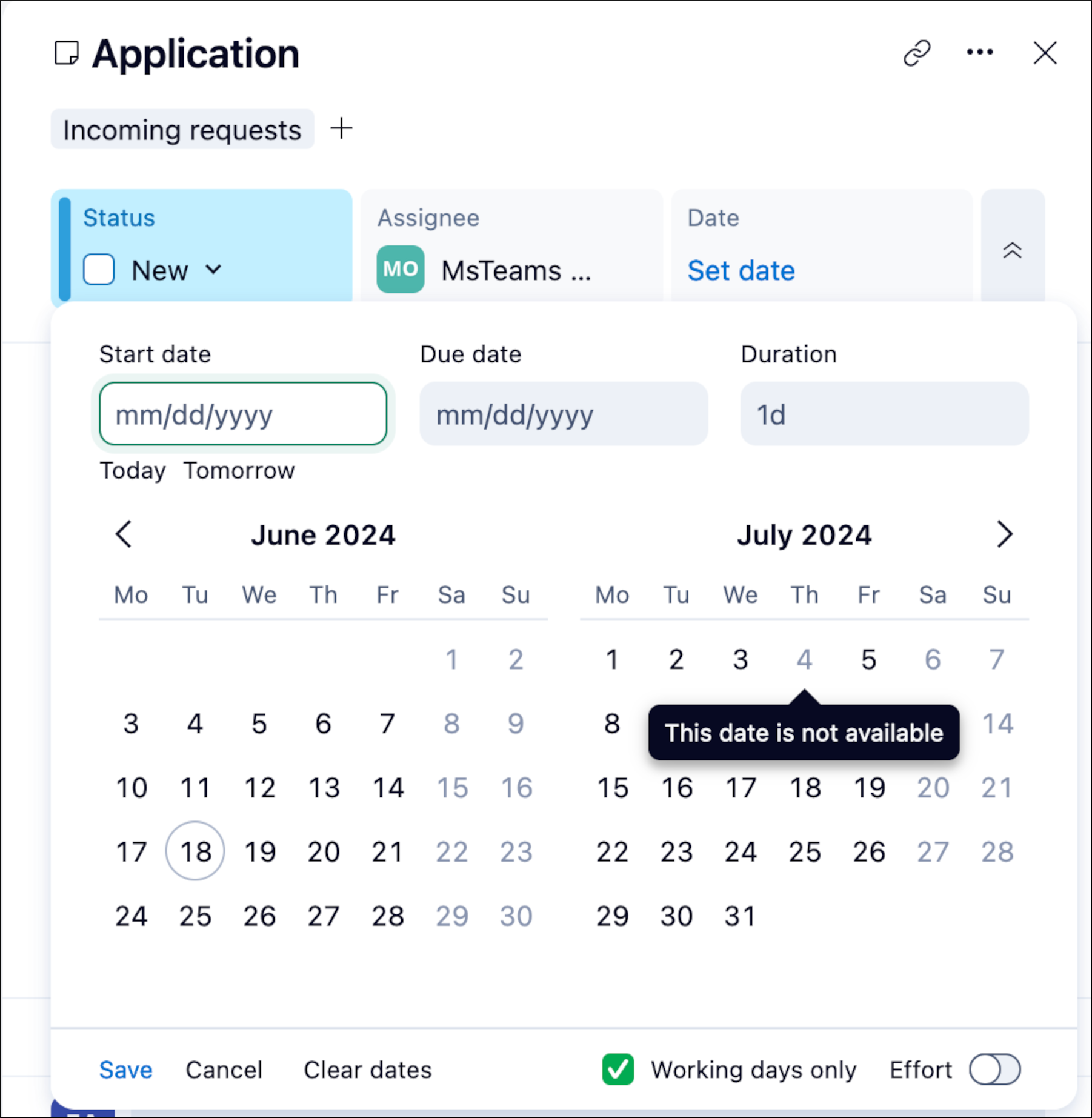

Para comprobar si el calendario de tu tarea está afectado por el horario de la persona asignada, ve al selector de fecha y busca las fechas atenuadas. Estas fechas reflejan las excepciones del calendario del horario laboral de la persona asignada.

Para evitar la reprogramación automática de tareas, puedes probar una de las siguientes opciones:
- Actualiza el horario laboral personal para eliminar excepciones concretas del calendario de los usuarios asignados a la tarea.
- Actualiza el calendario laboral de toda la cuenta para eliminar excepciones de calendario concretas.
- Eliminar todos los asignados.
- Cambia manualmente el calendario de la tarea para actualizar su fecha de inicio o fin.
- Los administradores de la cuenta pueden habilitar una función de Wrike Labs para desactivar por completo la reprogramación automática de tareas provocada por cambios en los horarios laborales o en los asignados.
Dependencias
Dependency conflicts en tu plantilla pueden provocar que la reprogramación salga mal cuando se cree un nuevo elemento a partir de esta plantilla.

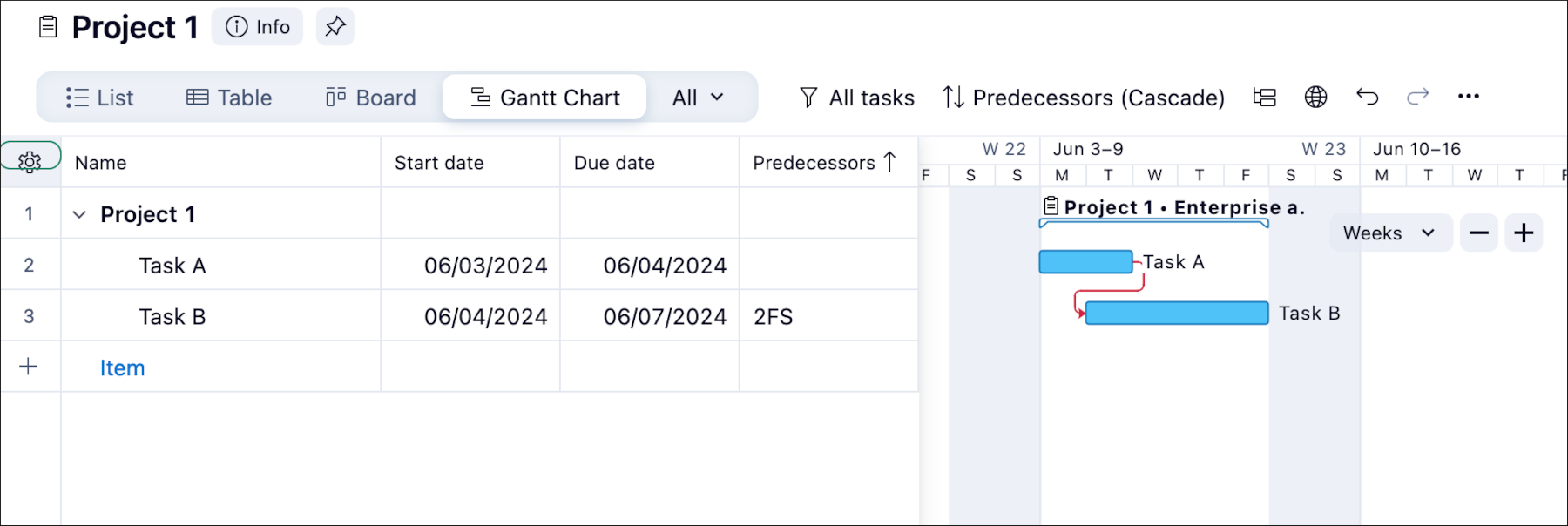

Para comprobar si tu plantilla tiene conflictos de dependencias, ve a la vista Diagrama de Gantt y busca flechas rojas en la cronología.
Para corregir el calendario de los elementos creados a partir de una plantilla, puedes probar lo siguiente:
- Si hay conflictos, resuélvelos para garantizar que la duración del proyecto se mantenga coherente. Puedes hacerlo eliminando las dependencias en conflicto marcadas con flechas rojas, reprogramando las tareas o moviéndolas.
- Elimina todas las dependencias y duplica la plantilla sin ellas para comprobar si el nuevo elemento basado en la plantilla modificada tiene el calendario correcto.
Consejo: Puedes duplicar tu plantilla para probar la eliminación de dependencias. Esto conservará las dependencias en la configuración original de tu plantilla.
