リクエストフォーム、ブループリント、および複製での再スケジュールを修正する
Situation
新しい作業アイテムをブループリントから作成したり、複製、またはリクエストフォーム経由で作成した場合、結果として得られる日付が予想と異なることがあります。 これは通常、新しいアイテムに含まれている担当者の割り当てや依存関係が原因で発生します。 以下では、テンプレートから作成した作業アイテムで予期しない再スケジュールが発生した場合の確認方法と修正方法を説明します。
トラブルシューティング
担当者
Wrike は自動的にタスクを再スケジュールします。担当者の非稼働日と重複する場合には、その担当者の勤務スケジュールに基づき、タスクの元の期間を保持したまま、非稼働日数に応じて日付を先送りにします。

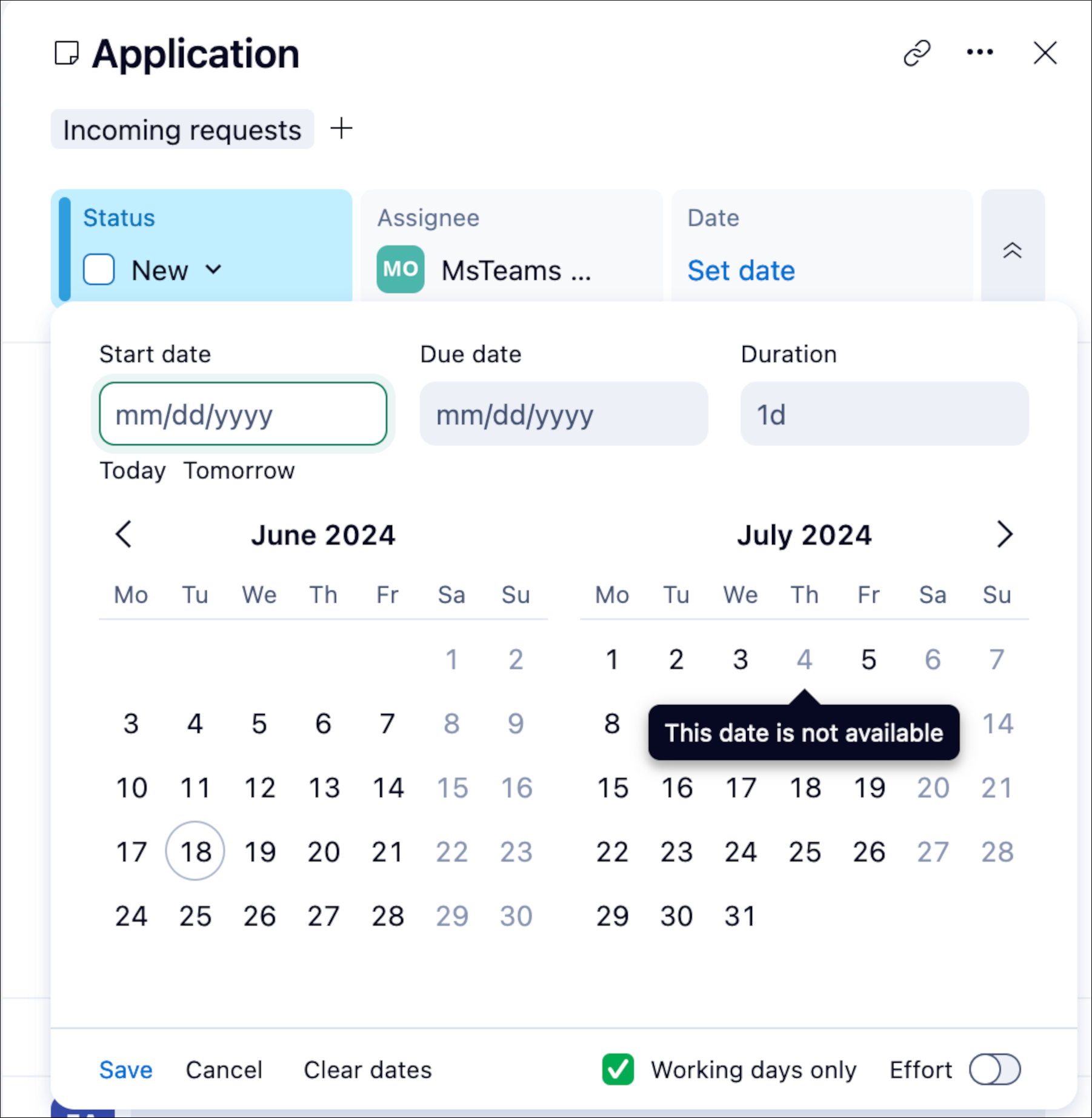

タスクのスケジュールが担当者のスケジュールの影響を受けているかどうかを確認するには、日付ピッカーを開き、グレー表示されている日付を探してください。 これらの日付は、担当者の勤務スケジュールにおけるカレンダー例外を示しています。

タスクの自動再スケジュールを回避するには、次のいずれかをお試しください:
- ユーザーの個人勤務スケジュールを更新し、タスクに割り当てられているユーザーの特定のカレンダー例外を削除します。
- アカウント全体の勤務スケジュールを更新して、特定のカレンダー例外を削除します。
- 担当者をすべて削除。
- タスクの開始日または終了日を更新するために、スケジュールを手動で変更します。
- アカウント管理者は、Wrike Labs の機能を有効化して、勤務スケジュールや担当者の変更によるタスクの自動再スケジュールを完全に無効化できます。
依存関係
依存関係の競合 がテンプレートにあると、このテンプレートから新しいアイテムを作成した際に再スケジュールが正しく行われないことがあります。

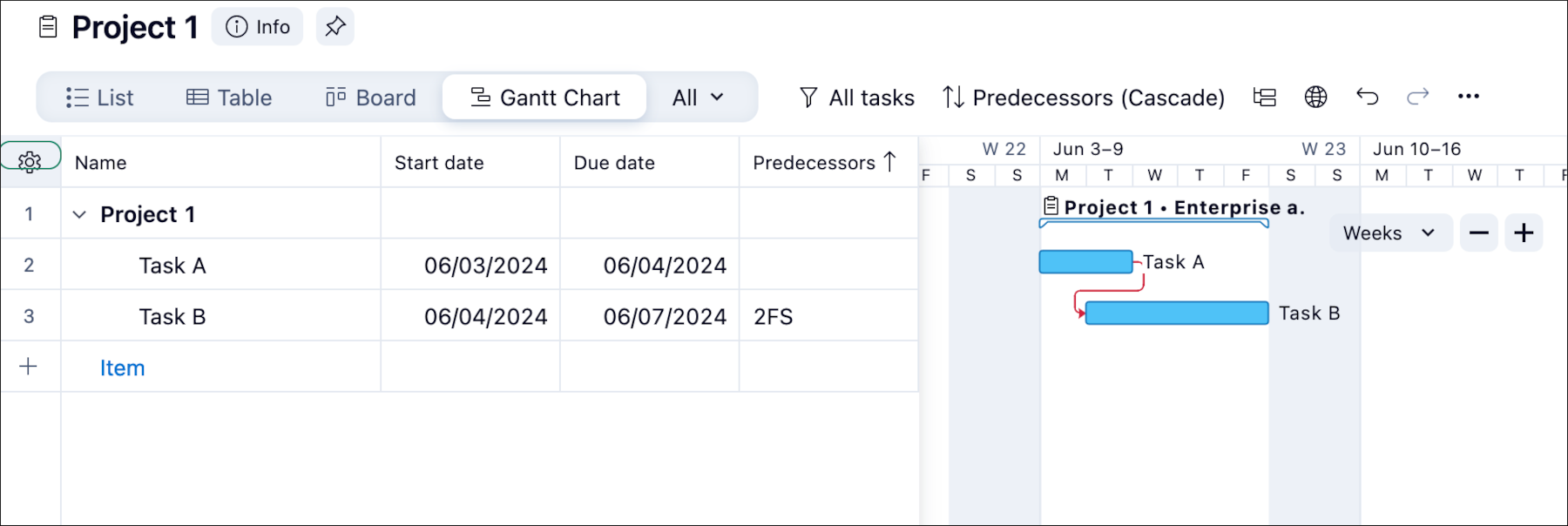

テンプレートの依存関係の競合を確認するには、ガントチャートビュ―に移動し、タイムライン上に赤い矢印があるか探してください。
テンプレートから作成したアイテムのスケジュールを修正するには、次の方法をお試しください:
- 競合が存在する場合は、それらを解消してプロジェクトの期間が一貫するようにしてください。 赤い矢印で示された競合する依存関係を削除したり、タスクを再スケジュールまたは移動したりすることで対応できます。
- すべての依存関係を削除し、そのない状態でテンプレートを複製して、新しいアイテムが正しいスケジュールになるか確認します。
ヒント: 依存関係を削除してテストするためにテンプレートを複製できます。 これにより、元のテンプレートの依存関係設定は保持されます。
