Correggere la ripianificazione nei moduli di richiesta, nei blueprint e nella duplicazione
Situazione
Quando crei nuovi elementi di lavoro da un blueprint, tramite duplicazione o attraverso un modulo di richiesta, potresti notare che le date risultanti a volte differiscono da quelle previste. Ciò di solito accade a causa delle assegnazioni o delle dipendenze incluse nei nuovi elementi. Di seguito trovi come verificare e correggere la ripianificazione imprevista per gli elementi di lavoro creati dai modelli.
Risoluzione dei problemi
Assegnatari
Wrike ripianifica automaticamente le attività che si sovrappongono ai giorni non lavorativi nel programma di lavoro dell'assegnatario, spostando le date in avanti in base al numero di giorni non lavorativi, ma mantenendo la durata originale dell'attività.

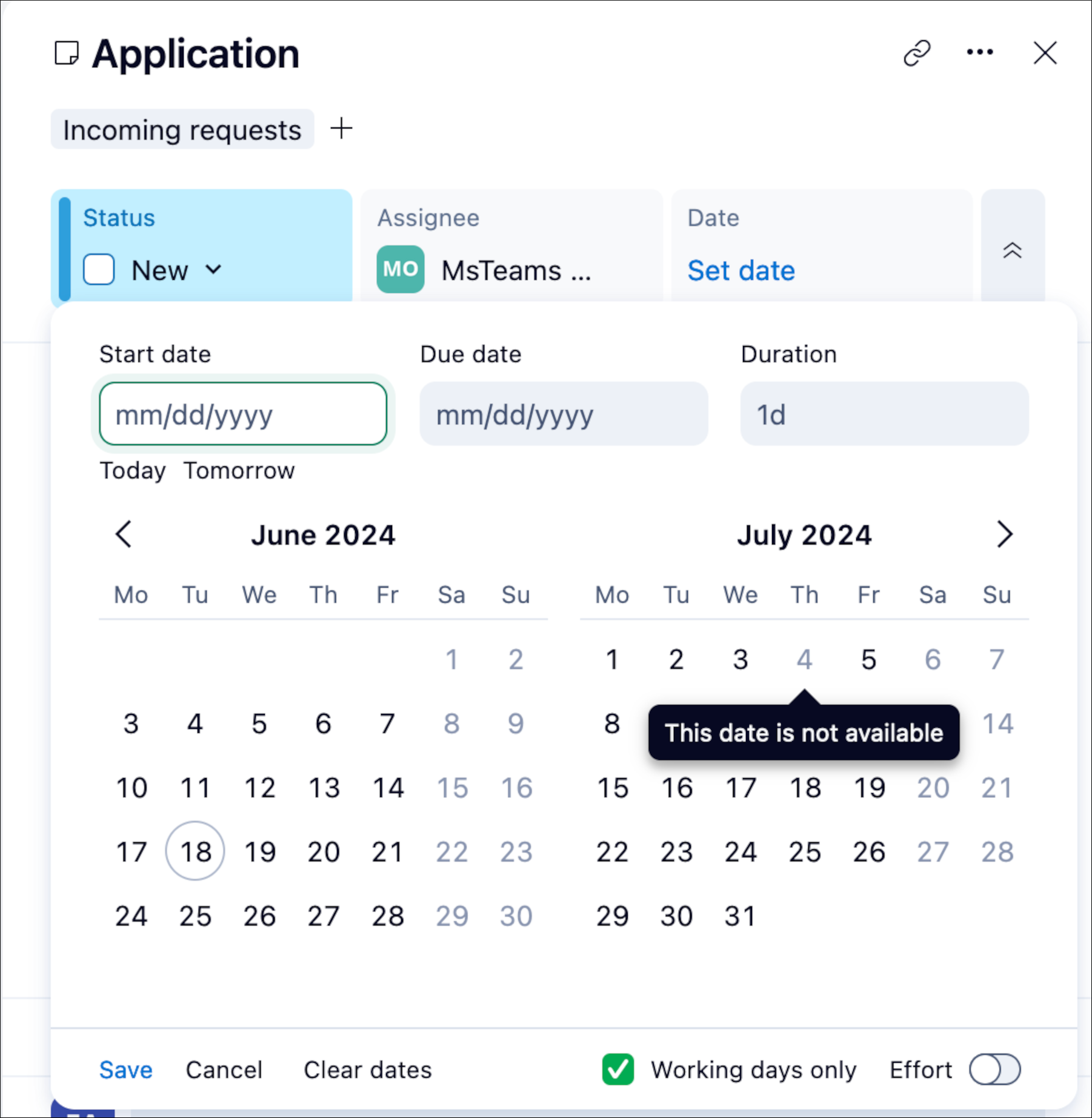

Per verificare se la pianificazione della tua attività è influenzata dal programma dell'assegnatario, apri il selettore delle date e cerca le date in grigio. Queste date riflettono le eccezioni di calendario del programma di lavoro dell'assegnatario.

Per evitare la ripianificazione automatica delle attività, puoi provare una delle seguenti opzioni:
- Aggiorna il programma di lavoro personale dell'utente per rimuovere particolari eccezioni di calendario per gli utenti assegnati all'attività.
- Aggiorna il programma lavorativo dell'intero account per rimuovere particolari eccezioni di calendario.
- Rimuovi tutti gli assegnatari.
- Modifica manualmente la pianificazione dell'attività per aggiornare le date di inizio o di fine.
- Gli amministratori dell'account possono attivare una funzionalità di Wrike Labs per disabilitare completamente la ripianificazione automatica delle attività causata da programmi di lavoro o cambi di assegnatari.
Dipendenze
Dependency conflicts nel tuo modello possono causare una ripianificazione errata quando viene creato un nuovo elemento da questo modello.

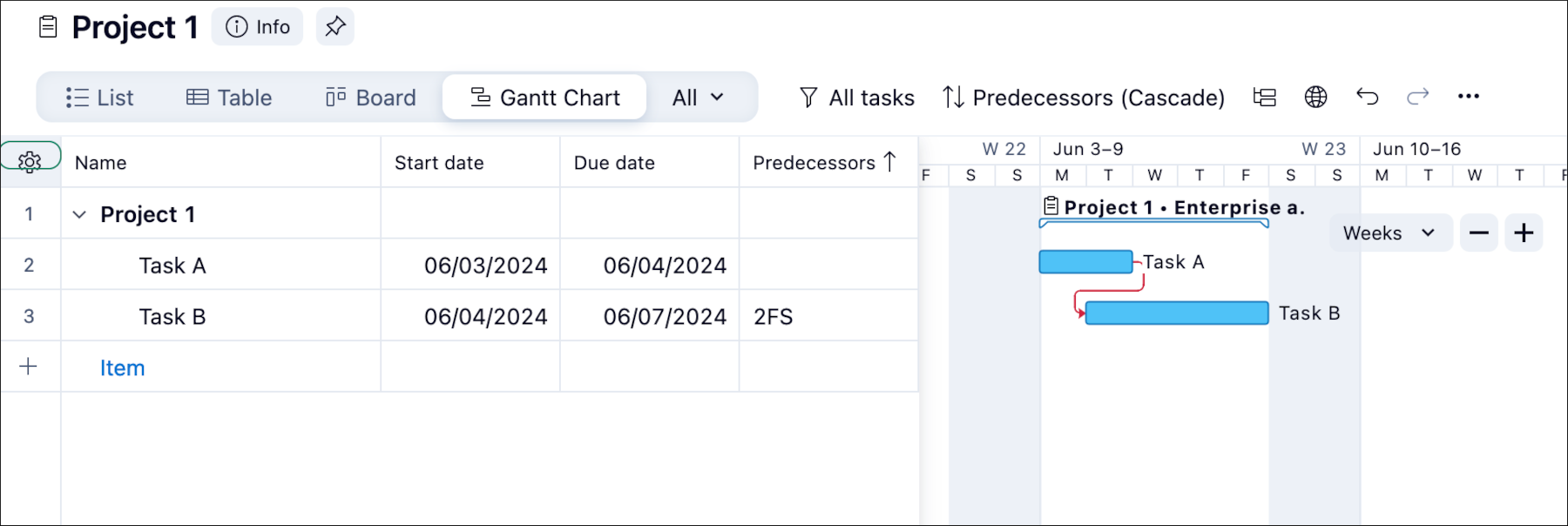

Per verificare la presenza di conflitti di dipendenza nel modello, passa alla Vista grafico e cerca eventuali frecce rosse sulla timeline.
Per correggere la pianificazione degli elementi creati da un modello, puoi provare quanto segue:
- Se sono presenti conflitti, risolvili per garantire che la durata del progetto rimanga coerente. Puoi farlo rimuovendo le dipendenze in conflitto contrassegnate con frecce rosse, ripianificando o spostando le attività.
- Rimuovi tutte le dipendenze e duplica il modello senza di esse per verificare se il nuovo elemento basato sul modello modificato ha la pianificazione corretta.
Suggerimento: Puoi duplicare il modello per testare la rimozione delle dipendenze. In questo modo, le dipendenze verranno preservate nella configurazione originale del modello.
