Neuterminierung in Anforderungsformularen, Blaupausen und bei Duplikationen beheben.
Situation
Wenn Sie neue Arbeitselemente aus einer Blueprint, per Duplikation oder über ein Anforderungsformular erstellen, kann es vorkommen, dass die resultierenden Termine manchmal von Ihren Erwartungen abweichen. Dies geschieht in der Regel aufgrund von Zuweisungen oder Abhängigkeiten, die in Ihren neuen Elementen enthalten sind. Im Folgenden erfahren Sie, wie Sie unerwartete Neuterminierungen für aus Vorlagen erstellte Arbeitselemente prüfen und beheben können.
Fehlerbeseitigung
Verantwortliche
Wrike plant Aufgaben automatisch neu, die mit arbeitsfreien Tagen im Arbeitsplan der zugewiesenen Person kollidieren, verschiebt die Termine entsprechend der Anzahl der arbeitsfreien Tage nach vorne und behält dabei die ursprüngliche Dauer der Aufgabe bei.

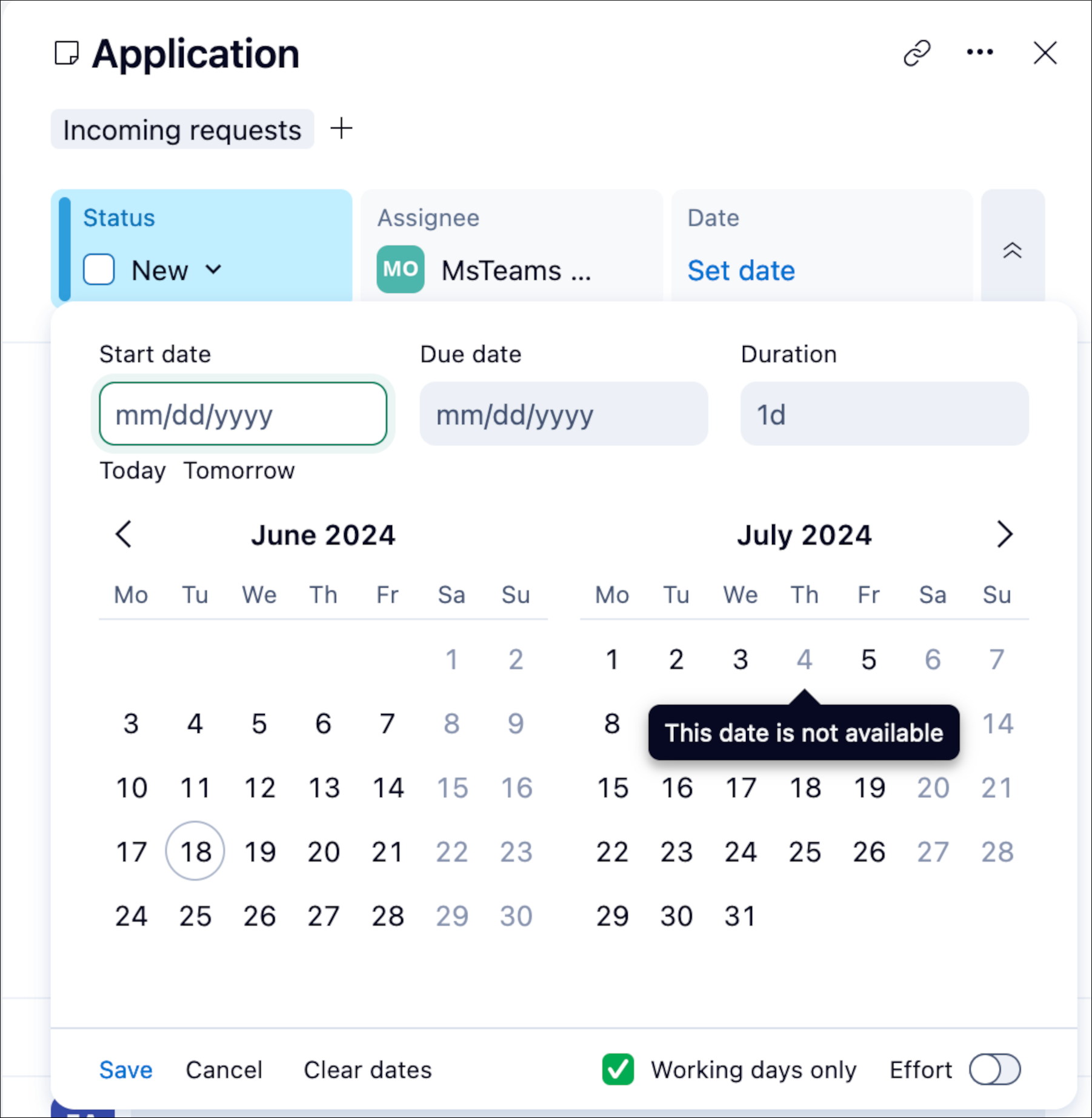

Um zu prüfen, ob der Zeitplan Ihrer Aufgabe vom Zeitplan der zugewiesenen Person beeinflusst wird, öffnen Sie den Datumswähler und suchen Sie nach ausgegrauten Datumsangaben. Solche Datumsangaben spiegeln die Kalenderausschlüsse im Arbeitsplan der zugewiesenen Person wider.

Um eine automatische Neuplanung von Aufgaben zu vermeiden, können Sie eine der folgenden Optionen ausprobieren:
- Aktualisieren Sie den persönlichen Arbeitsplan des Benutzers, um bestimmte Kalenderausschlüsse für die der Aufgabe zugewiesenen Benutzer zu entfernen.
- Aktualisieren Sie den kontoweiten Arbeitszeitplan, um bestimmte Kalenderausnahmen zu entfernen.
- Alle Verantwortlichen entfernen.
- Ändern Sie den Aufgabenzeitplan manuell, um Start- oder Enddatum zu aktualisieren.
- Kontoadmins können in den Wrike Labs eine Funktion aktivieren, um die automatische Neuterminierung von Aufgaben aufgrund von Arbeitszeitplänen oder Änderungen bei den Zuweisungen vollständig zu deaktivieren.
Abhängigkeiten
Abhängigkeitskonflikte in Ihrer Vorlage können dazu führen, dass die Neuplanung fehlschlägt, wenn aus dieser Vorlage ein neues Element erstellt wird.

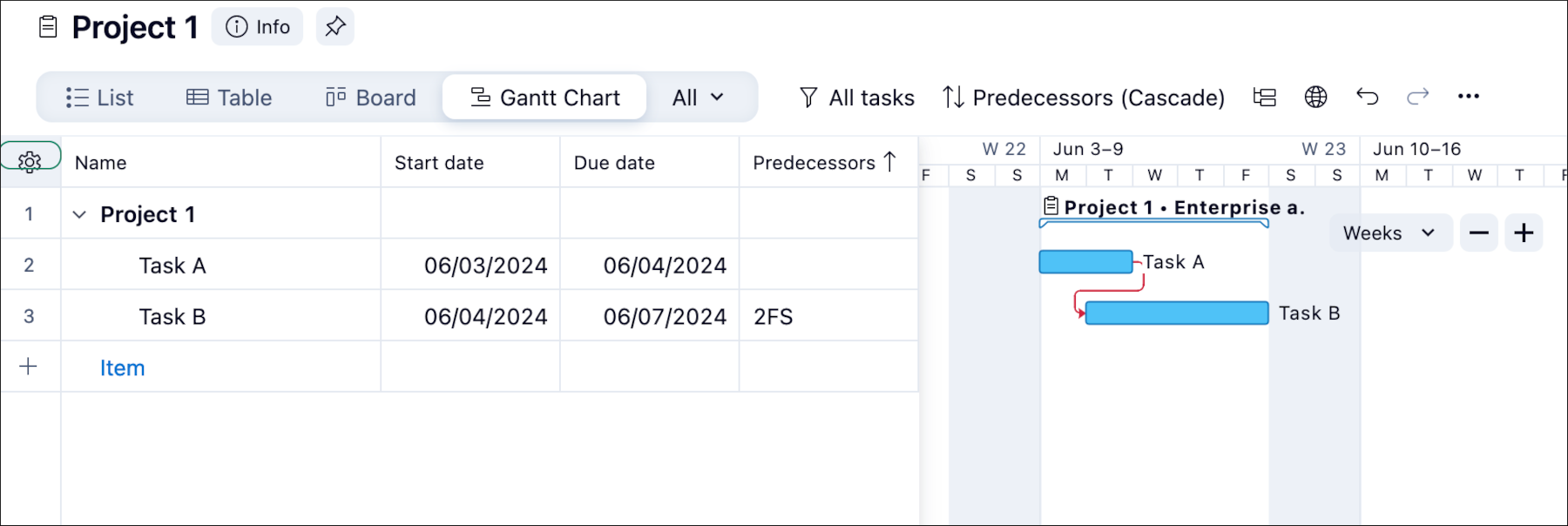

Um Ihre Vorlage auf Abhängigkeitskonflikte zu überprüfen, wechseln Sie zur Gantt-Chart-Ansicht und suchen Sie auf der Zeitleiste nach roten Pfeilen.
Um den Zeitplan für aus einer Vorlage erstellte Elemente zu korrigieren, können Sie Folgendes versuchen:
- Wenn Konflikte vorhanden sind, beheben Sie diese, um sicherzustellen, dass die Projektdauer konsistent bleibt. Dies kann erfolgen, indem Sie die durch rote Pfeile markierten, widersprüchlichen Abhängigkeiten entfernen, die Aufgaben neu terminieren oder verschieben.
- Entfernen Sie alle Abhängigkeiten und duplizieren Sie die Vorlage ohne diese, um zu überprüfen, ob das neue Element auf Basis der geänderten Vorlage den korrekten Zeitplan hat.
Tipp: Sie können Ihre Vorlage duplizieren, um das Entfernen von Abhängigkeiten zu testen. So bleiben die Abhängigkeiten in Ihrer ursprünglichen Vorlageneinrichtung erhalten.
