Исправление перепланирования в формах запросов, шаблонах и при дублировании
Ситуация
При создании новых рабочих элементов из прототипа, с помощью дублирования или через форму запроса вы можете заметить, что итоговые даты иногда отличаются от ожидаемых. Обычно это происходит из-за назначений или зависимостей, включённых в ваши новые элементы. Ниже описано, как проверить и исправить неожиданное перепланирование рабочих элементов, созданных из прототипов.
Устранение неполадок
Исполнители
Wrike автоматически перепланирует задачи, которые пересекаются с нерабочими днями в графике работы исполнителя, сдвигая даты вперёд на количество нерабочих дней при сохранении исходной длительности задачи.

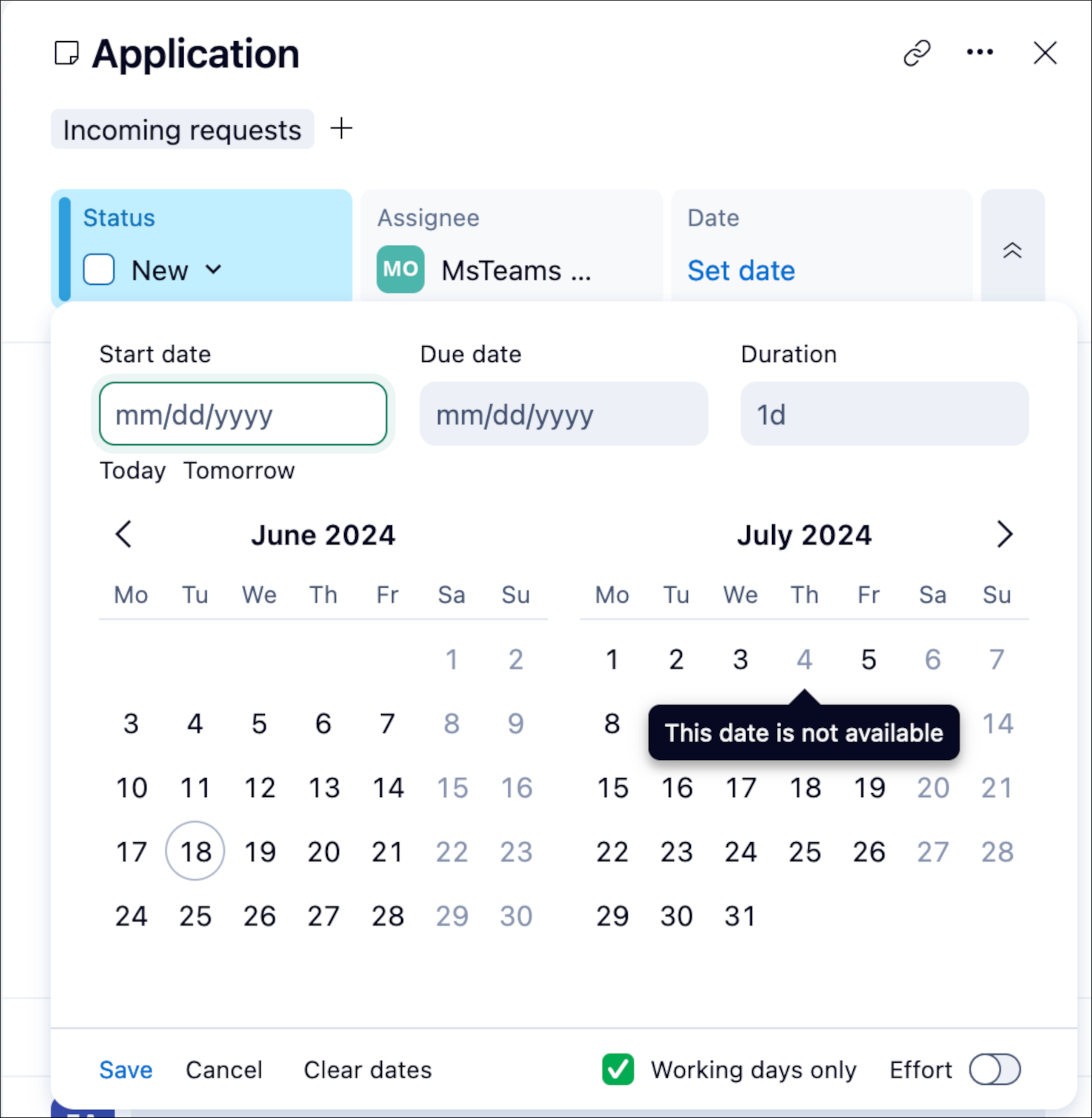

Чтобы проверить, влияет ли график исполнителя на расписание задачи, откройте календарь выбора даты и найдите даты, подсвеченные серым. Такие даты отображают исключения в графике работы исполнителя.

Чтобы избежать автоматического перепланирования задач, вы можете воспользоваться одним из следующих вариантов:
- Обновите личный график работы пользователя, чтобы убрать конкретные исключения в календаре для пользователей, назначенных на задачу.
- Обновите рабочий график на уровне аккаунта, чтобы удалить отдельные исключения календаря.
- Убрать всех исполнителей.
- Измените расписание задачи вручную, чтобы скорректировать её дату начала или дату окончания.
- Администраторы аккаунта могут включить функцию в Wrike Labs, чтобы полностью отключить автоматическое перепланирование задач, вызываемое рабочими графиками или изменениями исполнителей.
Зависимости
Конфликты зависимостей в вашем шаблоне могут привести к неправильному перепланированию при создании нового элемента из этого шаблона.

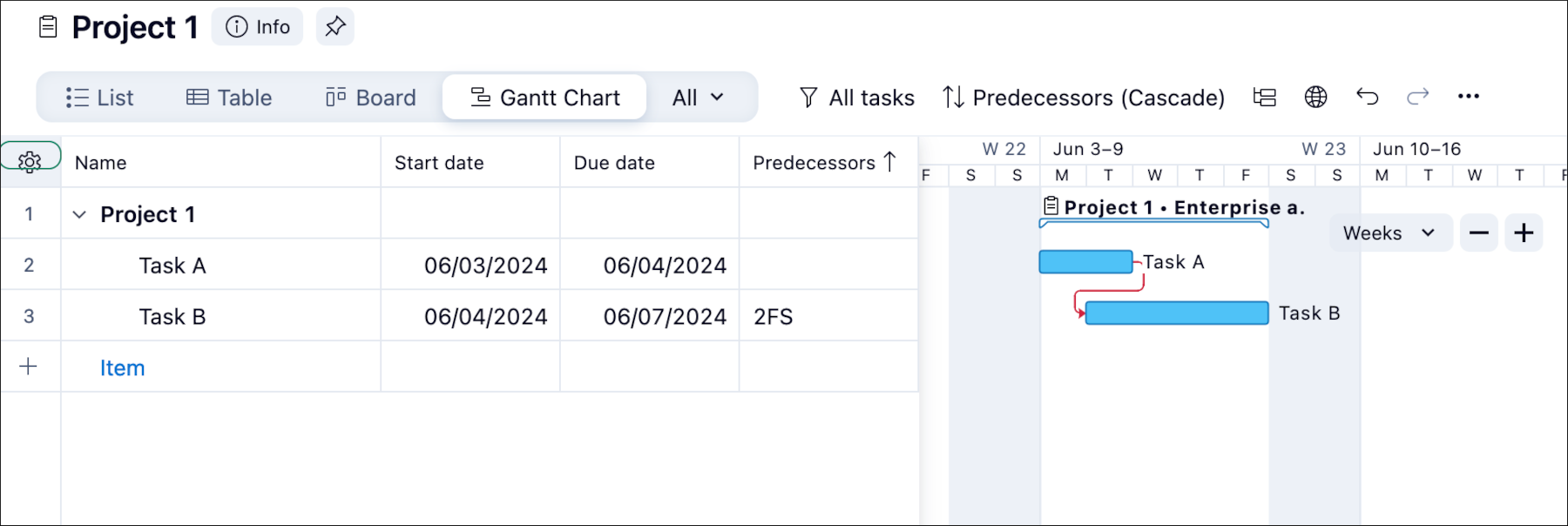

Чтобы проверить шаблон на наличие конфликтов зависимостей, откройте представление «Диаграмма Ганта» и найдите красные стрелки на шкале времени.
Чтобы исправить расписание элементов, созданных из прототипа, можно попробовать следующее:
- Если конфликты присутствуют, устраните их, чтобы продолжительность проекта оставалась неизменной. Это можно сделать, удалив конфликтующие зависимости, отмеченные красными стрелками, перепланировав задачи или переместив их.
- Удалите все зависимости и продублируйте прототип без них, чтобы проверить, имеет ли новый элемент на основе изменённого прототипа корректное расписание.
Совет: Вы можете продублировать прототип, чтобы протестировать удаление зависимостей. Это позволит сохранить зависимости в исходном прототипе.
