Todos os artigos

Corrigir o reagendamento em formulários de solicitação, blueprints e duplicação

Situação

Ao criar novos itens de trabalho a partir de um blueprint, via duplicação ou por meio de um formulário de solicitação, você pode perceber que as datas resultantes às vezes diferem do esperado. Isso geralmente ocorre devido a atribuições ou dependências incluídas nos novos itens. Abaixo, você pode conferir como verificar e corrigir o reagendamento inesperado dos itens de trabalho criados a partir de modelos.

Solução de problemas

Responsáveis

O Wrike reagenda automaticamente tarefas que coincidem com dias não úteis no agenda de trabalho do responsável, adiando as datas conforme o número de dias não úteis e preservando a duração original da tarefa.

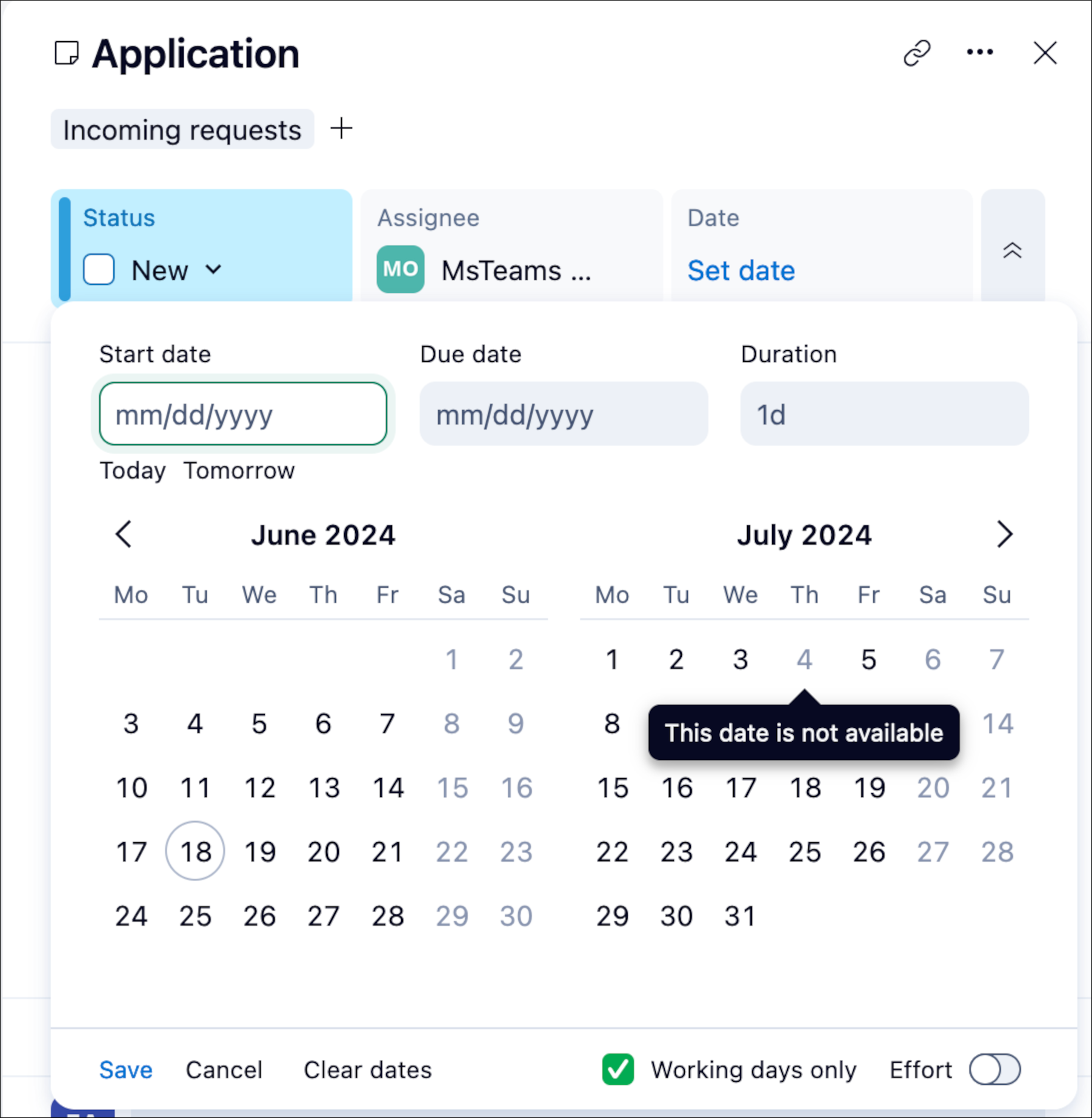

Para verificar se o cronograma da sua tarefa é afetado pelo cronograma do responsável, abra o seletor de datas e procure por datas em cinza. Essas datas refletem as exceções de calendário do cronograma de trabalho do responsável.

Para evitar o reagendamento automático de tarefas, você pode tentar uma das opções a seguir:

  • Atualize a agenda de trabalho pessoal do usuário para remover exceções específicas de calendário dos usuários responsáveis pela tarefa.
  • Atualize o calendário de trabalho de toda a conta para remover exceções específicas do calendário.
  • Remover todos os responsáveis.
  • Altere o cronograma da tarefa manualmente para atualizar suas datas de início ou data final.
  • Os administradores da conta podem habilitar um recurso do Wrike Labs para desativar completamente o reagendamento automático de tarefas causado por agendas de trabalho ou alterações nos responsáveis.

Dependências

Conflitos de dependências no seu modelo podem fazer com que o reagendamento seja inadequado quando um novo item é criado a partir desse modelo.

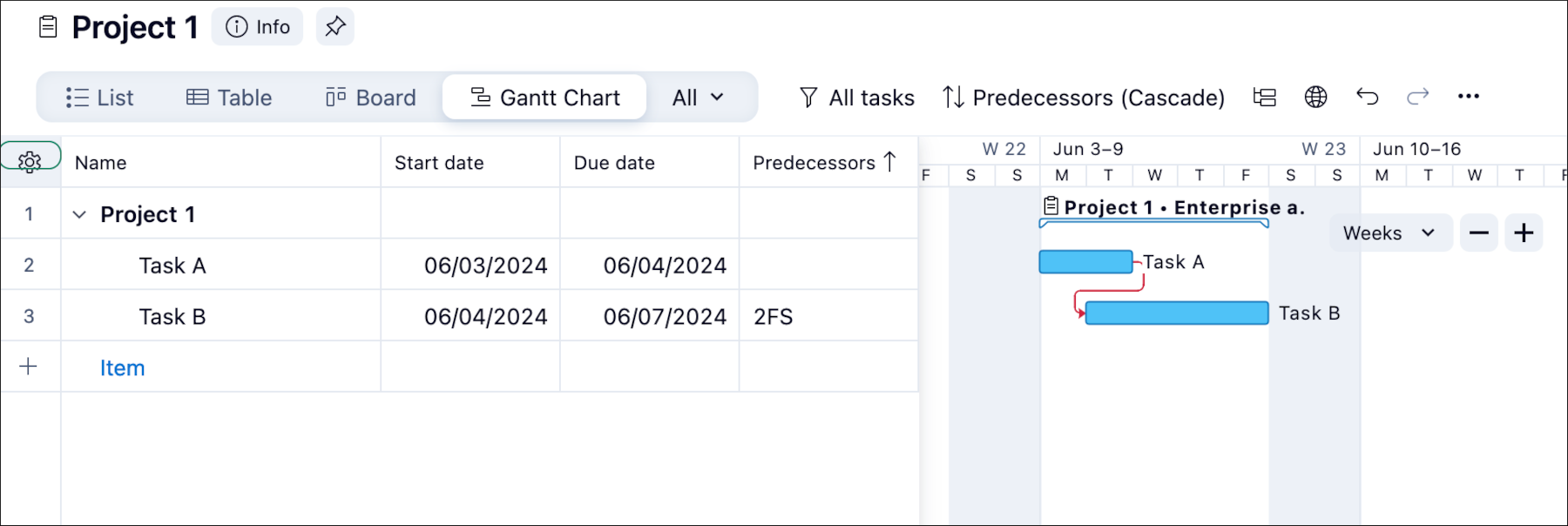

Para verificar se o seu modelo possui conflitos de dependências, acesse a Exibição de gráfico de Gantt e procure por setas vermelhas na linha do tempo.

Para corrigir o cronograma dos itens criados a partir de um modelo, você pode tentar o seguinte:

  • Se houver conflitos, resolva-os para garantir que a duração do projeto permaneça consistente. Isso pode ser feito removendo as dependências conflitantes marcadas com setas vermelhas, reagendando as tarefas ou movendo-as.
  • Remova todas as dependências e duplique o modelo sem elas para verificar se o novo item baseado no modelo modificado possui o cronograma correto.
    Dica: Você pode duplicar o seu modelo para testar a remoção das dependências. Isso preservará as dependências na configuração original do seu modelo.
Topo
