Usa l'analisi del flusso di lavoro in Wrike Analyze
TL;DR
L'analisi del flusso di lavoro mostra le modifiche di stato nel tempo. Crea una tabella pivot per la cronologia delle singole attività e un'altra per le statistiche complessive del flusso di lavoro, per individuare ritardi, fasi saltate, transizioni comuni e attività bloccate in uno stato.
Tabella 34. Availability - Legacy plans
| Availability: Pinnacle, Apex.; Unavailability: Free, Team, Business; |
- Panoramica
- Crea un widget del flusso di lavoro a livello di attività
- Crea un widget del flusso di lavoro aggregato
- Approfondisci con l'analisi del flusso di lavoro
- Qual è il prossimo passo?
Panoramica
L'analisi del flusso di lavoro ti aiuta a esaminare come gli stati sono cambiati nel tempo, non solo lo stato attuale di un'attività o di un progetto. In questo articolo creerai due widget pivot: uno per tracciare la cronologia degli stati delle singole attività e uno per esaminare le tendenze del flusso di lavoro su molte attività.
Note
Sia le attività che i progetti dispongono di tabelle della cronologia delle modifiche di stato. Usa la tabella che meglio risponde alla tua domanda.

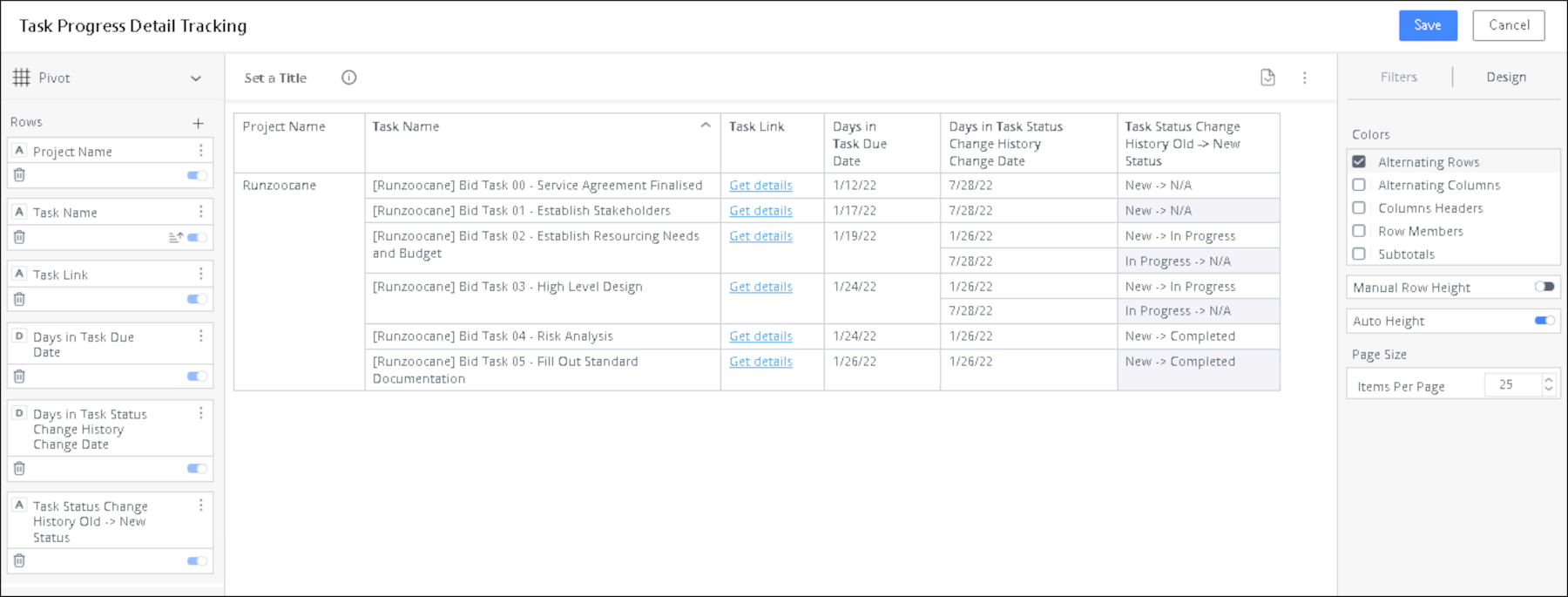

Crea un widget del flusso di lavoro a livello di attività
- Crea un nuovo widget pivot.
- Chiamalo "Tracciamento dettagliato dell'avanzamento delle attività".
-
Aggiungi queste righe:
- Nome del progetto
- Nome dell'attività
- Link dell'attività
- Data di scadenza dell'attività
- Cronologia delle modifiche di stato dell'attività - Data della modifica
- Cronologia delle modifiche di stato dell'attività Vecchio → Nuovo stato
-
Opzionale: aggiungi Cronologia delle modifiche di stato dell'attività - Stato precedente e Cronologia delle modifiche di stato dell'attività - Nuovo stato come dimensioni separate se desideri filtrare o raggruppare le modifiche di stato in modo più dettagliato.
Cosa ti aiuta a individuare questo widget
Usa questo widget per:
- Esamina la cronologia completa degli stati di ogni attività.
- Individua le attività che hanno saltato passaggi del flusso di lavoro.
- Trova le attività in ritardo che non sono mai uscite da New.
- Vedi quali attività sono passate a In corso e ci sono rimaste.
Note
Se il nuovo stato è N/A, l'elemento si trova ancora nello stato precedente. In questo caso, la data di modifica mostra la data corrente.

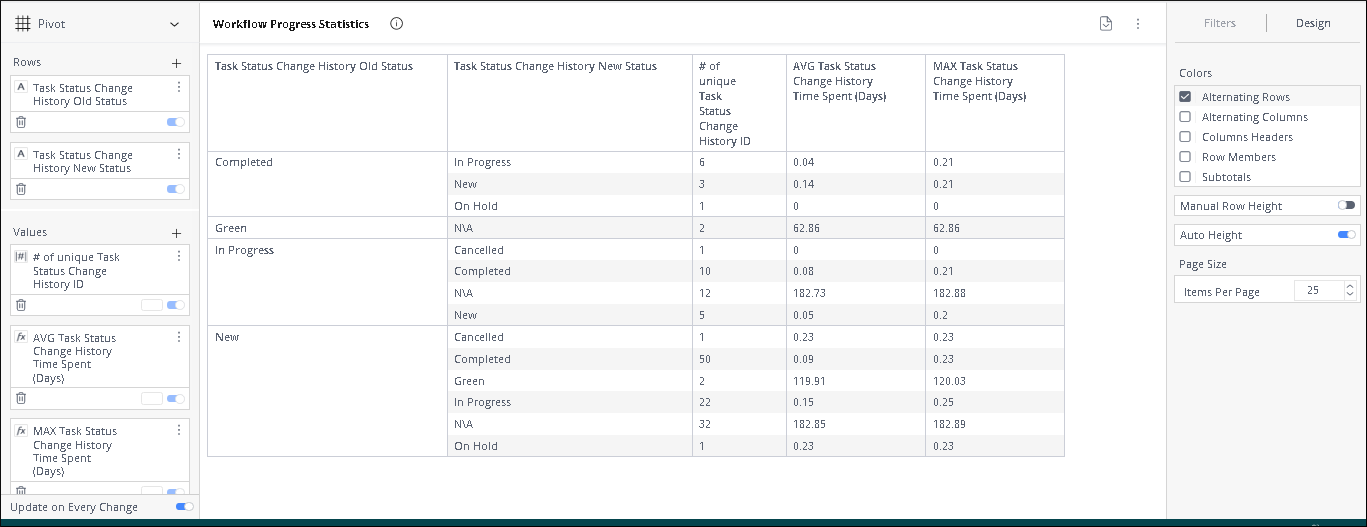

Crea un widget del flusso di lavoro aggregato
- Crea un altro widget pivot.
- Chiamalo "Statistiche di avanzamento del flusso di lavoro".
-
Aggiungi queste righe:
- Cronologia delle modifiche di stato dell'attività - Stato antico
- Cronologia delle modifiche di stato dell'attività - Stato nuovo
-
Aggiungi questi valori:
- Conteggio di ID della cronologia delle modifiche di stato dell'attività
- Media di Tempo impiegato nella Cronologia delle modifiche di stato dell'attività (minuti)
- Valore massimo di Tempo impiegato nella Cronologia delle modifiche di stato dell'attività (minuti)
- Modifica Media di Tempo impiegato nella Cronologia delle modifiche di stato dell'attività (minuti) e aggiungi / 1440 per convertire i minuti in giorni.
-
Modifica Valore massimo di Tempo impiegato nella Cronologia delle modifiche di stato dell'attività (minuti) e aggiungi / 1440 per convertire i minuti in giorni.
Cosa ti aiuta a individuare questo widget
Usa questo widget per:
- Scopri quali cambi di stato si verificano più spesso.
- Misura per quanto tempo le attività rimangono di solito in ogni stato.
- Trova le attività che arretrano nel flusso di lavoro, ad esempio da Completato a In corso.
- Individua gli elementi ancora in attesa di azione quando il nuovo stato è N/A.
- Verifica se alcuni stati o percorsi del flusso di lavoro vengono usati raramente.
- Trova le attività che passano direttamente da New a Completato, il che può significare che alcuni passaggi sono stati saltati.
Suggerimento
Se vuoi analizzare una modifica di stato specifica, aggiungi Nome dell'attività e Link all'attività al widget.
Approfondisci con l'analisi del flusso di lavoro
Puoi ampliare questa analisi tramite:
- Aggiungendo un'altra dimensione, ad esempio il tipo di progetto.
- Trovando i progetti che arretrano nel flusso di lavoro.
- Verificando quale percentuale di elementi che raggiungono In pausa viene successivamente completata o abbandonata.
- Aggiungendo Deviazione standard e Mediana se il numero di record è elevato.
