すべての記事

MSプロジェクトファイルをWrikeにインポートする

最終更新日:

Wrikeドキュメントチーム

Wrikeドキュメントチーム

要するに

Microsoft Project ファイルを Wrike にインポートしてタスク、期間、依存関係、担当者を取り込むことができますが、カスタムフィールドはインポートされず、MS Project へのエクスポートもできません。実行するには、取り込み先のフォルダー、プロジェクト、またはスペースを開き、インポート > MS Project を選択し、ファイルをアップロードして、必要に応じて担当者をマッピングし、ページを更新して完了します。 Wrike では MS Project 2013、2016、および XML ファイルに対応しています。ファイルが大きすぎる場合や認識されない場合は、XML 形式で保存するか、ラテン文字で名前を変更すると解決することがあります。

テーブル 15. 利用可能 - レガシープラン

利用可能:従来のProfessional、Business、Enterprise;利用不可:従来のFree。

テーブル 16. 利用可能

利用可能: Business, Pinnacle, Apex。利用不可: Free, Team。

概要

コラボレーター、貢献者、閲覧者を除く、すべてのユーザーはMicrosoft (MS) プロジェクトからWrikeに簡単にデータをインポートできます。タスクを担当者、依存関係、および期間とともにインポートできます。

注

  • ファイルはMSプロジェクトからWrikeにインポートできますが、WrikeからMSプロジェクトにデータをエクスポートすることはできません。
  • カスタムフィールドは MS Project インポート経由ではインポートできません。必要なデータをアップロードするには、Excel インポート を使用してください。

MS Project からインポートする方法

  1. タスクをインポートしたいフォルダー、プロジェクト、またはスペースに移動します。
  2. 作業スペースの右上隅にある3ドットメニューボタンをクリックします。

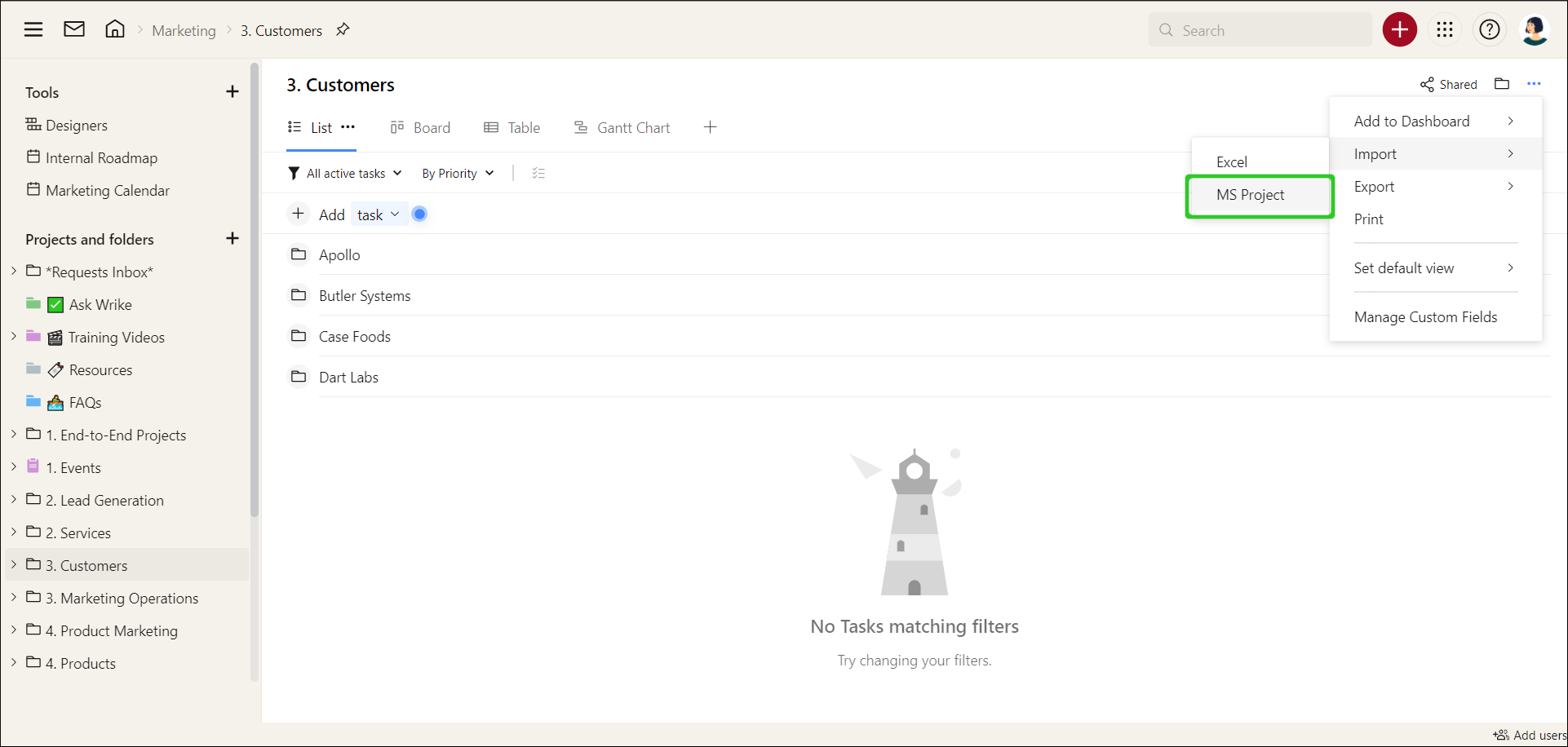

  3. インポート にホバーして、MS プロジェクト を選択します。
  4. ファイルを選択 をクリックし、インポートしたいファイルを見つけて、開く を押します。 MS プロジェクト 2013 および 2016 と XML ファイルをインポートできます。
  5. 次へをクリックします。
  6. 責任者がいる場合は、MSプロジェクトファイルに示された名前とWrikeのユーザーリストのユーザーを関連付けるように求められます。
  7. 次に、ページの更新を求められます。はいをクリックします。

注

MSプロジェクトからファイルをインポートすると、Wrike内でリードタイムと遅延時間が保持されます。必要に応じてリード時間や遅延時間を削除することは可能ですが、それらを編集することはできません。タスクの前にある遅延時間をスケジュール変更した場合、遅延時間は維持されますが、遅延時間の後にあるタスクをスケジュール変更した場合、遅延時間は削除されます。

ヒント

  • 5MBを超えるMSプロジェクトファイルはインポートできません。エラーメッセージが表示されます: "おっと、このファイルは大きすぎてインポートできません!" 申し訳ございません!5MBを超えるファイルはインポートできません。心配しないでください - いくつかの小さなファイルに分けて、それぞれを個別にインポートすることができます。同じプロジェクトをXMLとして保存することによって、内容をインポートすることが可能になるかもしれません (ファイルサイズはかなり小さくなります)。
  • 選択した MS Project(.mpp)ファイルがインポートのポップアップウィンドウで検出されない場合は、ファイル名がラテン文字のみになるように名前を変更してください。

この記事は役に立ちましたか?

トップ
