Predicción del riesgo de los proyectos basada en IA
TL;DR
La Predicción de Riesgos de Proyectos con IA utiliza los datos del proyecto para estimar si un proyecto tiene un riesgo bajo, medio o alto de no cumplir su fecha límite. Cuando Progreso del proyecto está activado, Wrike muestra el nivel de riesgo y resalta posibles problemas para que puedas detectarlos pronto y actuar.
| Disponibilidad: Legacy Business, Legacy Enterprise; Indisponibilidad: Legacy Free, Legacy Professional. |
| Disponibilidad: Business, Pinnacle, Apex. ; Unavailability: Free, Team; |
La Predicción de Riesgos de Proyectos con IA supervisa tus proyectos para detectar riesgos que puedan hacerte perder los plazos y luego asigna un nivel de riesgo (bajo, medio o alto). Las estimaciones basadas en IA han sustituido al sistema anterior de cálculos de la situación del proyecto (códigos de color). Puedes ver estas estimaciones en la ventana de Progreso del proyecto dentro del panel de información del proyecto, en la vista Tabla, en el widget del panel de control del proyecto y en los informes basados en proyectos.
La evaluación del riesgo del proyecto tiene en cuenta varios factores, entre ellos:
- la complejidad del proyecto (número de tareas, subtareas, subcarpetas y subproyectos, y cómo están estructurados)
- la cantidad de tareas completadas y atrasadas
- la cantidad de asignados
- el número de proyectos activos y atrasados que tiene el propietario
- la actividad de las tareas
- los proyectos anteriores del propietario (si no se completaron a tiempo, esto puede aumentar el riesgo previsto)
Nota
La información sobre los riesgos del proyecto también se puede compartir con un usuario mediante el motor de automatización de Wrike.
Para obtener estimaciones de riesgos, tendrás que activar Progreso del proyecto en los proyectos pertinentes.
Antes, la situación de los proyectos se basaba en un cálculo simple y los proyectos creados antes del 18 de noviembre de 2021 seguirán usando los cálculos de situación hasta que finalicen. Usar la Predicción de Riesgos de Proyectos con IA implica que un enfoque de aprendizaje automático te ofrece una estimación de riesgo más completa basada en docenas de factores actuales e históricos asociados a tus proyectos.
Ten en cuenta que la valoración del progreso del proyecto (un porcentaje) sigue siendo la misma. La codificación por colores es por proyecto. Todos los usuarios verán el estado de la situación del proyecto anterior o una nueva versión con una estimación del riesgo en caso de que esta función esté habilitada para sus proyectos.

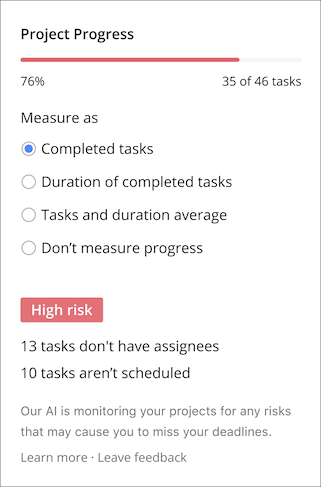

Si la IA detecta riesgos, te proporcionará entre 1 y 3 resúmenes de ellos en la ventana Progreso del proyecto, para que puedas analizar estos posibles problemas y solucionarlos (por ejemplo, te puede indicar que hay 12 tareas atrasadas). Los proyectos que se acaban de iniciar podrían mostrar la indicación Evaluación preliminar del riesgo, porque no hay suficientes datos disponibles todavía para hacer una predicción del riesgo. Por otro lado, los proyectos con una antigüedad de más de 500 días mostrarán la indicación El proyecto es demasiado largo para que la IA pueda calcular su nivel de riesgo y el riesgo no se calculará.
Solo obtendrás estimaciones de riesgo del proyecto para:
- Los proyectos activos que incluyan criterios que permitan estimar los riesgos, como la duración, la fecha de inicio, la fecha de vencimiento, etc. (los subproyectos y las tareas no necesitan tener fechas de inicio y vencimiento).
- Proyectos con Progreso del proyecto activado
Mientras más precisos y actualizados sean los detalles de los proyectos (fechas de inicio y vencimiento, estado, información de las tareas del proyecto, etc.), más exactas serán las previsiones de riesgos. El riesgo del proyecto se calcula cada vez que haces cambios en tus proyectos o en las tareas incluidas en ellos y se muestra después de unos segundos.
Los proyectos que no cumplen estos criterios tienen la etiqueta Sin valorar y aparecen marcados en gris.
Tu Predicción de Riesgos del Proyecto consta de un nivel (bajo, medio o alto) y un color correspondiente que puedes ver en la ventana de Situación del proyecto:
- Riesgo bajo: verde
- Riesgo medio: ámbar
- Riesgo alto: rojo
