ベースライントラッキング
要するに
ベースラインは Wrike で元のプロジェクトタイムラインを保持するため、現在の日付と比較して遅延を追跡し、ガントチャート、テーブルビュー、ダッシュボード、フィルター、およびAnalyze全体でスケジュール変更をレポートできます。 ベースラインを主なベンチマークとして使用し、スナップショットをチェックポイントとして使用します。 ベースラインを設定するには、ユーザーはユーザータイプとアクセスロールの両方でベースラインを設定権限を持っている必要があります。
| Availability: Business, Pinnacle, Apex. ; Unavailability: Free, Team; |
collaborators、contributors、viewers を除くすべてのユーザーは、アクセスロール または ユーザータイプで制限されていない限り、ベースラインを設定できます。
ベースラインとは、プロジェクトの当初のタイムラインです。 ベースラインを用いることで、作業が計画どおりに進んでいるか、前倒しになっているか、遅れているかを比較する基準点が得られます。Wrike では、フォルダー、プロジェクト、タスクとそのサブアイテムごとに 1 つのベースラインを設定できます。 ベースラインを記録すると、そのデータは Wrike の ガントチャート、テーブルビュー、ダッシュボード、Analyze、フィルター で利用できます。
ベースラインを記録すると、Wrike は次の値を保存します。
ベースライン開始日:ベースラインを記録した時点でのアイテムの当初の開始予定日。
ベースライン終了日:ベースラインを記録した時点でのアイテムの当初の終了予定日。
ベースライン期間:記録したベースラインの日付に基づくアイテムの当初の期間。
ベースライン終了日差異:現在の終了日とベースライン終了日の差を示す計算フィールド。
Wrike は ベースライン終了日差異 を自動で作成するため、現在のスケジュールと元の計画をすばやく比較できます。
ベースラインは テーブルビュー または ガントチャート から設定できます。
- 対象のフォルダー、プロジェクト、またはスペースに移動します。
-
テーブルビュー または ガントチャートビューに切り替えます。
テーブルビュー から:

ツールバーの3ドットメニュー 1 をクリックし、ドロップダウンメニューからベースラインを設定 2 を選択します。
ガントビュー から:
ツールバーの3ドットメニュー 1 をクリックし、ドロップダウンメニューからベースラインを設定 2 を選択します。
-

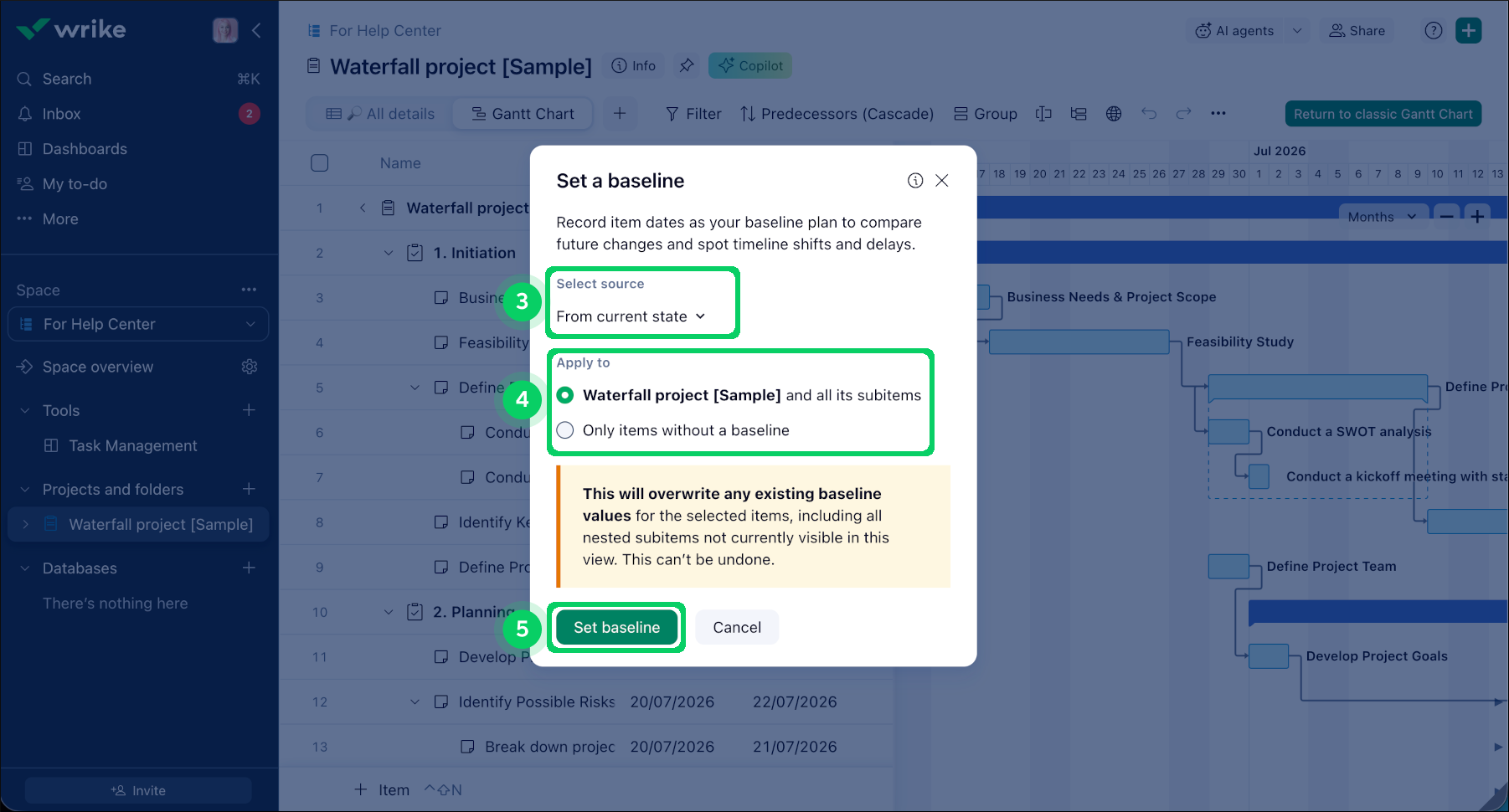

ポップアップで:
-
ベースラインのソースを選択します 3:
- 現在の状態から:タスクとプロジェクトの現在の日付を使用します。
- 履歴から:タスクとプロジェクトの過去の日付を指定します。
-
-
ベースラインの適用範囲を選択します 4:
-
現在のアイテムとそのすべてのサブアイテム:新しいベースラインを設定するか、既存のベースラインをリセットするときに使用します。
注
この操作は、選択したアイテム(このビューに表示されていない入れ子になったサブアイテムを含む)の既存のベースライン値を上書きします。 元に戻すことはできません。
- ベースラインがないアイテムのみ:新しい作業が追加され、そのアイテムのみをベースライン化したい場合に使用します。
-
-
ベースラインを設定 5 をクリックして変更を確定します。
注
大規模なプロジェクトでは、ベースラインの記録に時間がかかる場合があります。

ガントチャートビューでは、ベースラインレイヤーを表示または非表示にできます。 3ドットメニュー 1 をクリックし、ベースライン 2 を選択して、計画日と現在の日付を比較できるようにチャートに表示します。

ベースラインレイヤーは、タスクバー上に濃い線として表示されます 3。 タスクがベースラインからずれた場合、Wrike は破線 4 を表示し、タスクバー領域外にある場合でもベースラインの位置と移動方向をすばやく確認できます。
ベースラインと比較してアイテムが遅延している場合、ベースライン遅延警告 を有効にしていれば、そのバーはガントタイムライン上で赤く表示されます。 Wrike はデフォルトであらゆる遅延をハイライトしますが、遅延警告を設定 をクリックしてしきい値を調整できます。

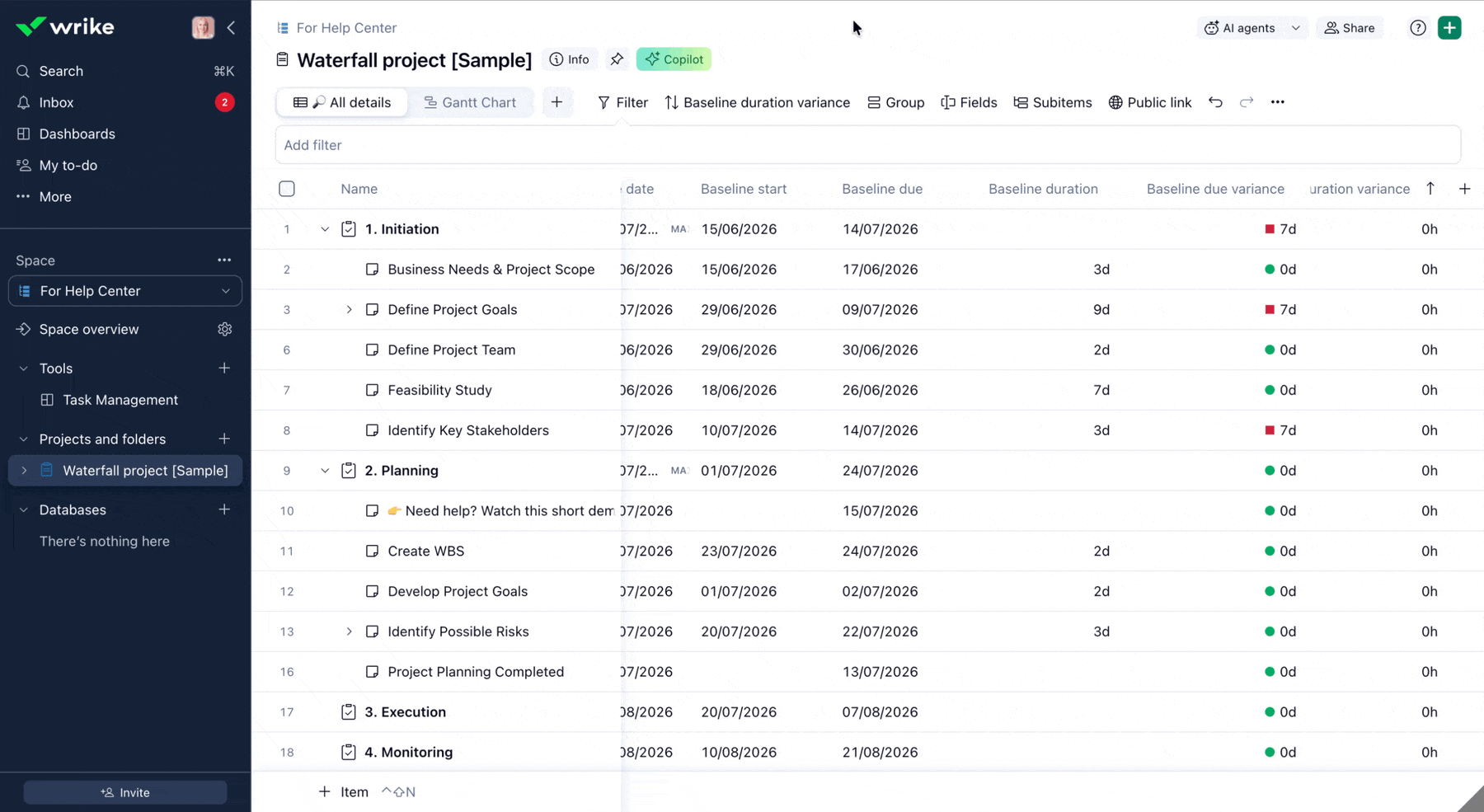

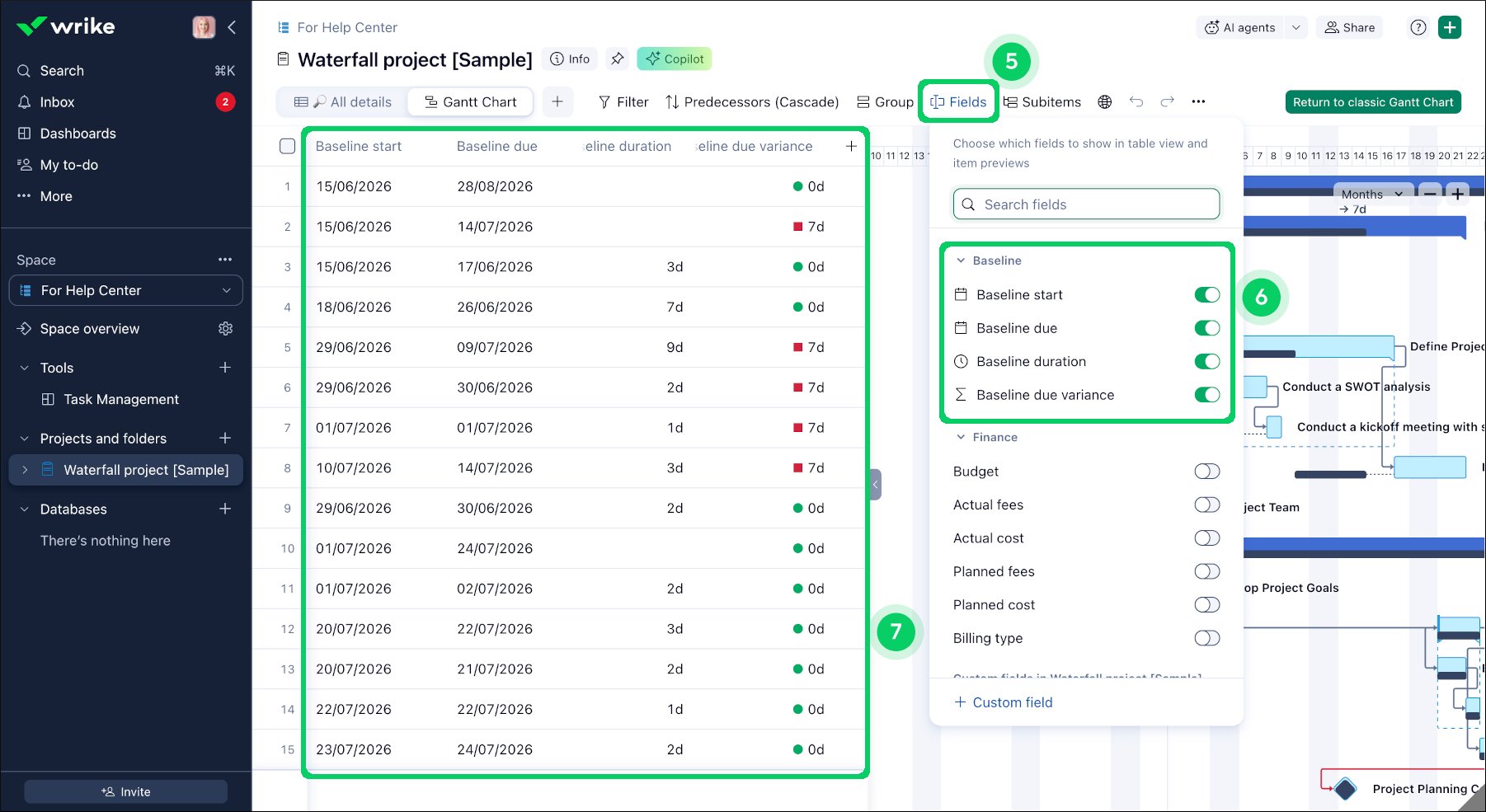

ツールバーの フィールド ボタン 5 をクリックし、ベースラインフィールド 6 をオンにします。 テーブル部分では、これらのフィールドに開始日と終了日、およびベースラインと比較してずれたり遅延したタスクのベースライン終了日差異が表示されます 7。
Wrike がガントチャートで遅延アイテムをハイライトするタイミングを制御できます。
- ガントチャート 1 を開きます。
- ツールバーの3ドットメニュー 2 をクリックします。

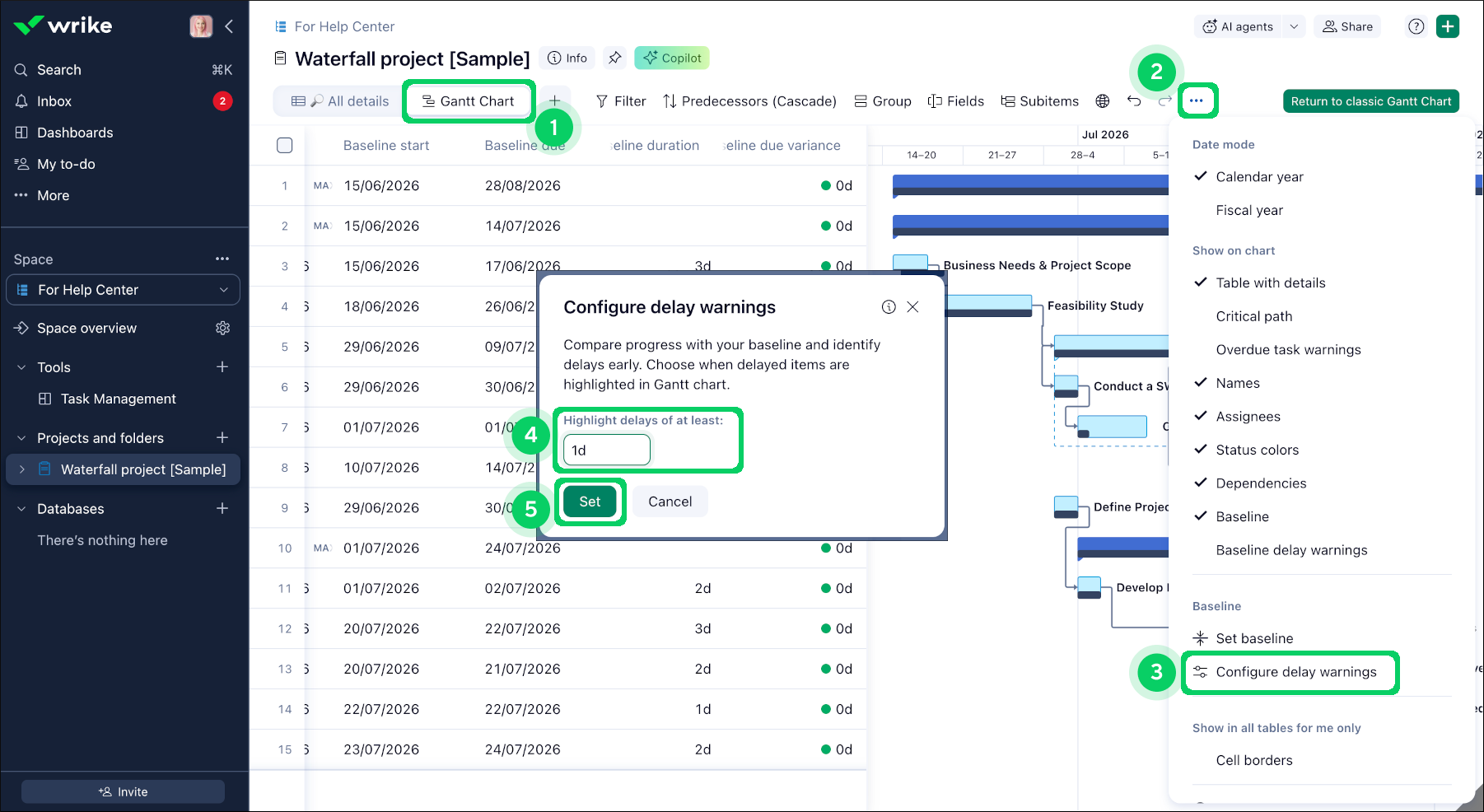

- ドロップダウンから 遅延警告を設定 3 を選択します。
-
表示したい遅延のしきい値を入力します 4。
デフォルトでは、Wrike は 1 日の遅延からハイライトします。 これを変更して、10 日以上など、より大きな遅延のみをハイライトすることもできます。
-
設定 5 をクリックします。
指定した日数以上遅延しているアイテムは赤でハイライトされます。 遅延タスクの赤色ハイライトは、3ドットメニューをクリックして ベースライン遅延警告 を選択することでオン/オフを切り替えられます。
Wrike では、ベースラインをプロジェクトの主要なベンチマークとして使用することを推奨しています。 ベースラインを使用すると、現在のスケジュールを当初の計画と比較し、遅延をすばやく確認できます。
プロジェクトのさまざまな段階で進捗を記録するには、スナップショット を使用します。 ガントチャートのスナップショットは、フォルダー、プロジェクト、またはスペースの特定の時点でのガントチャートの状態を静的に記録します。
次のような場合はベースラインを使用します:
- プロジェクトを元の計画と照合して追跡する。
- 計画日と現在の日付を比較する。
- ガントチャート以外でもベースラインデータをレポートおよび参照できる(スナップショットはガントチャート内でのみ利用可能)。
次のような場合はスナップショットを使用します:
- プロジェクトの状態を特定の時点で保存する。
ヒント
ベースラインを公式な計画として使用し、スナップショットをプロジェクト全体のチェックポイントとして活用しましょう。
- 該当するプロジェクト、フォルダー、またはスペースをガントチャートで開きます。
-
ガントチャートのスナップショットを作成 するか、または次の手順でプロジェクトに対して作成済みの過去のスナップショットを表示します:
- 公開 アイコンをクリックします。
- 公開スナップショットを共有 を選択します。
- 過去のスナップショット タブを開きます。
- 表示したいスナップショットをクリックします。

Wrike は選択したスナップショットをグレー表示されたスケジュールとしてチャートに表示し、現在のタイムラインと比較してタスクがどのように移動・再スケジュールされたかを確認できます。

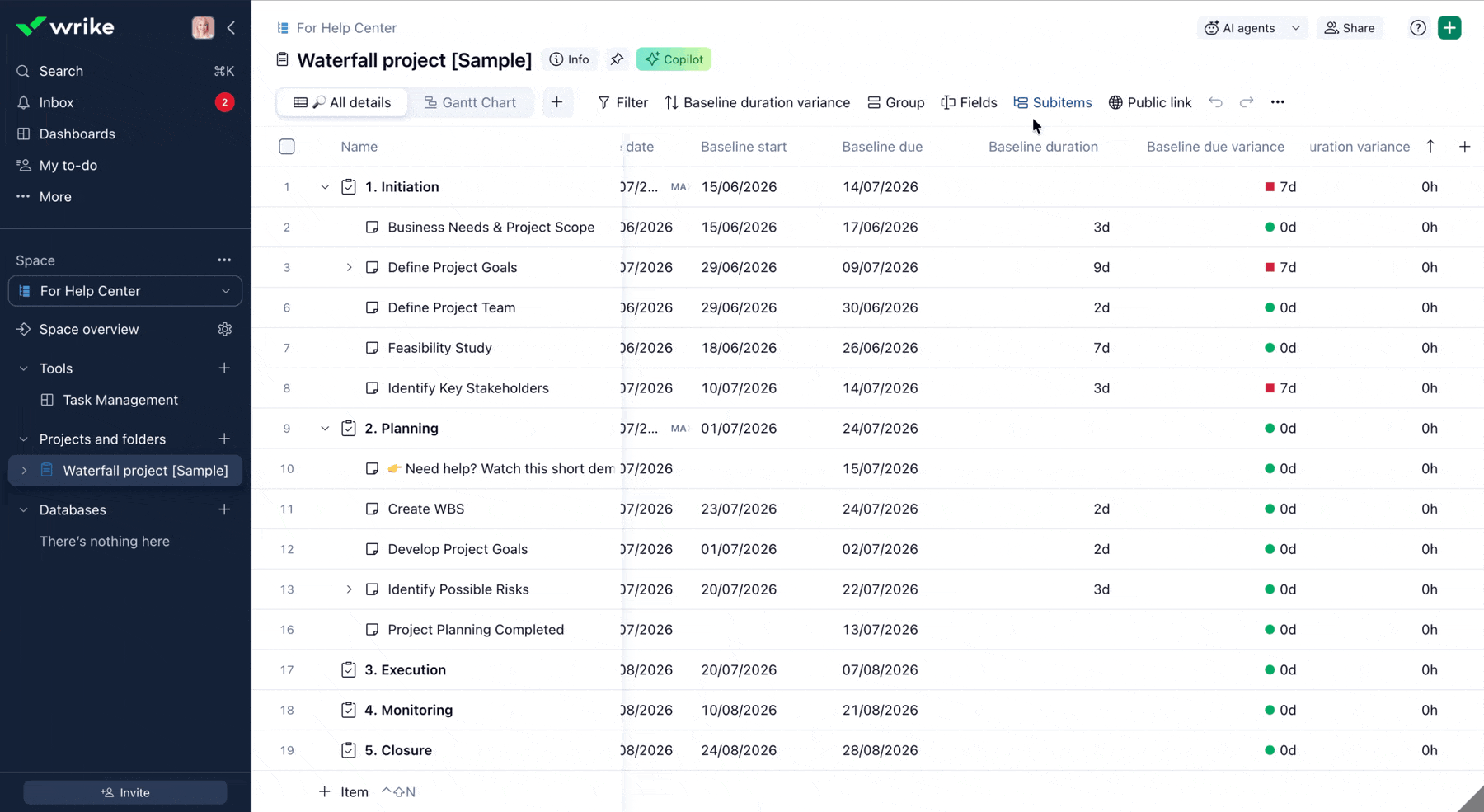

テーブルビューでベースラインを設定すると、ベースラインフィールドが自動的に表示されます。 これらのフィールドは、フィールド メニューでベースラインフィールドのトグルをオン/オフすることで、いつでも表示・非表示を切り替えられます。
オーナーと管理者はベースラインフィールドの設定を編集し、そこで使用される値を設定できます。
- フィールド名の横にある3ドットメニューをクリックします。
- カスタムフィールドの設定 を更新します。
-
計算式フィールドを編集 し、ルールや値を変更します。
ヒント
追加の計算式フィールドを作成して、より多くのベースライン指標を監視できます。 たとえば、ベースライン期間差異 を追跡するには、[Duration] - [Baseline duration] の計算式フィールドを作成します。 これにより、アイテムの現在の期間がベースライン期間とどれだけ異なるかが表示されます。
ベースラインフィールドは、カスタムフィールドがサポートされている場所ならどこでも使用できます。 これにより、ワークスペース全体でスケジュール変更の追跡、レポート作成、プロジェクトパフォーマンスの監視が容易になります。

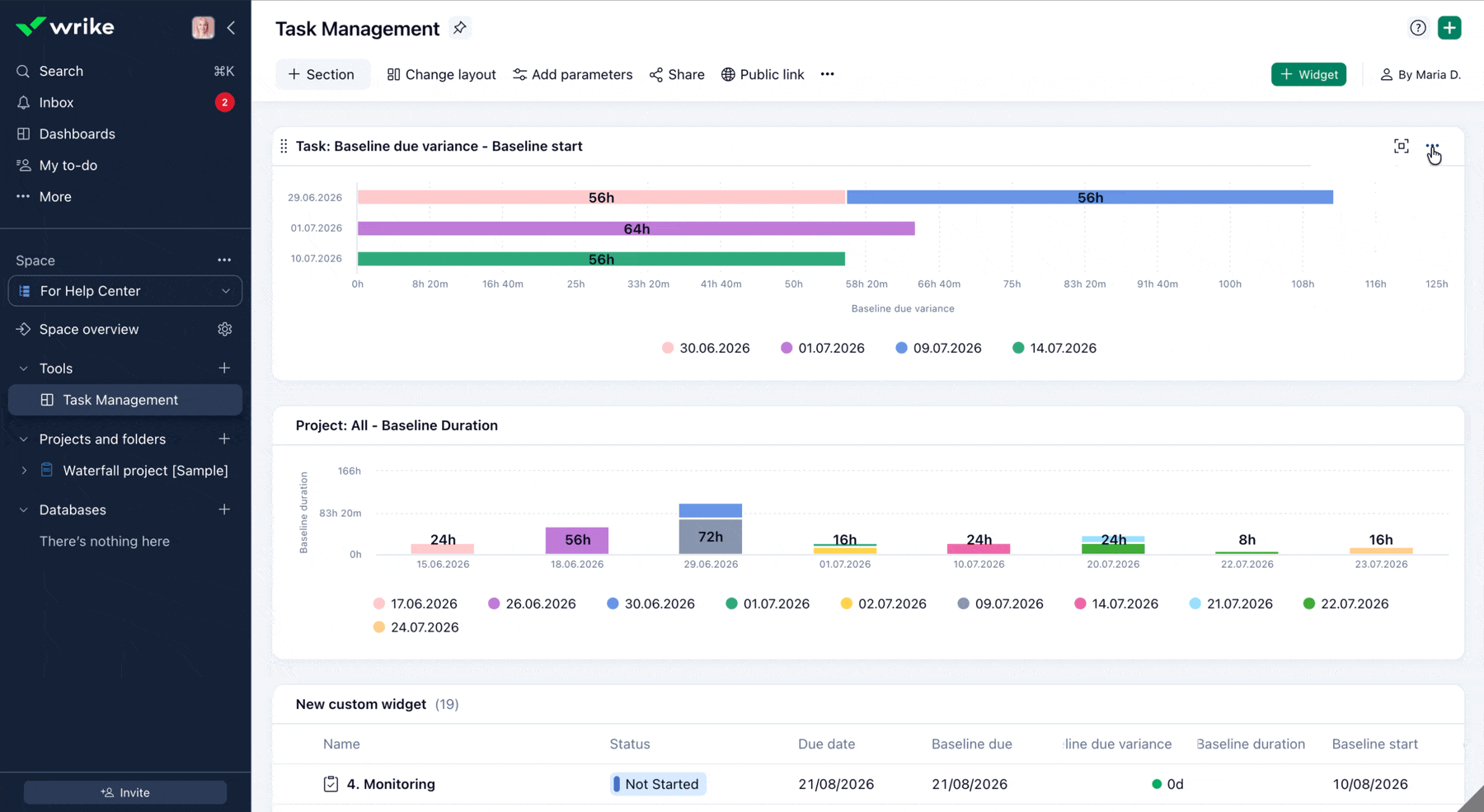

ダッシュボードのウィジェットでも、他のカスタムフィールドと同様にベースラインフィールドを使用できます。
たとえば、次のようなものを作成できます。
-

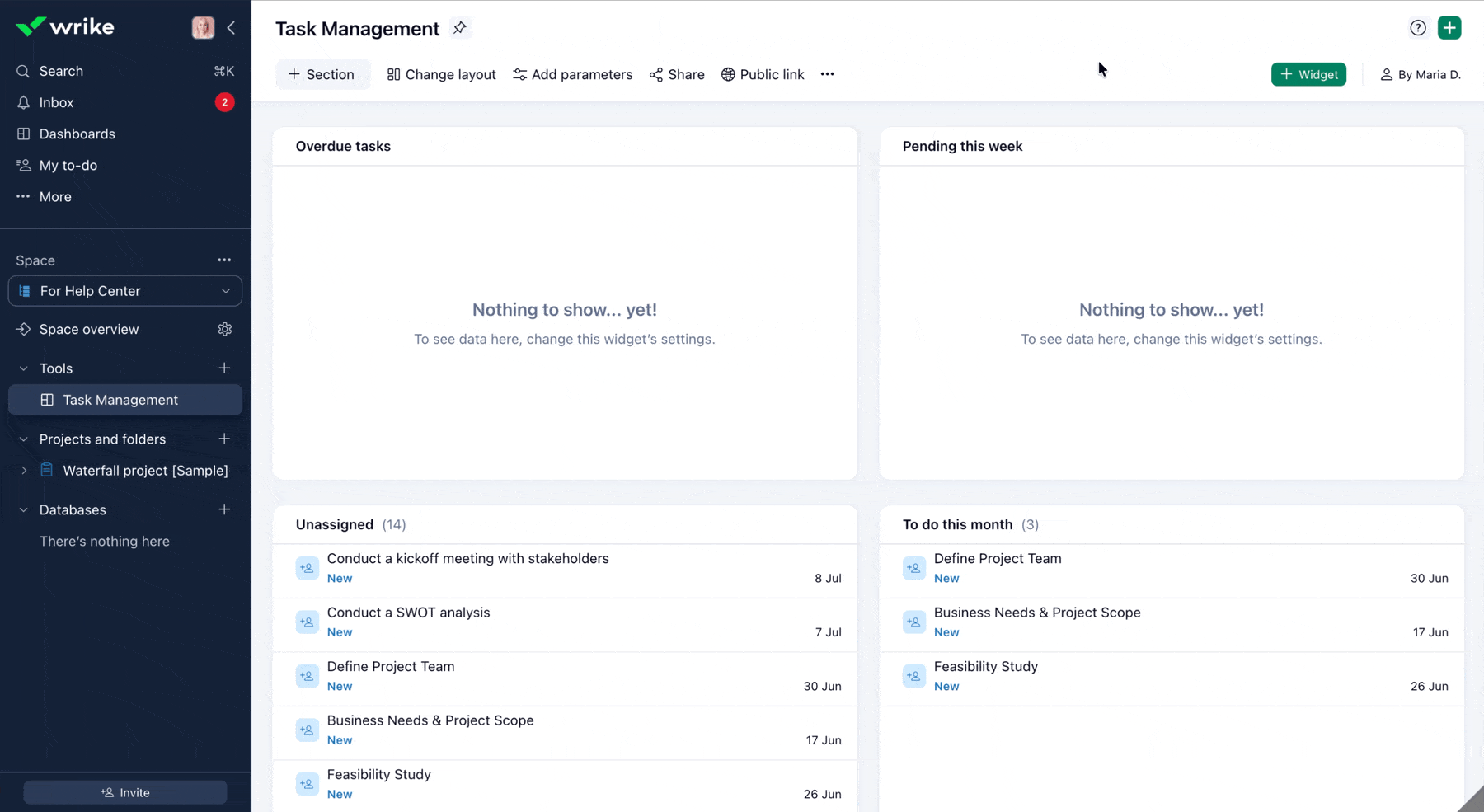

テーブルウィジェット を作成して、選択したタスクやプロジェクトのベースライン値を表示する。
-

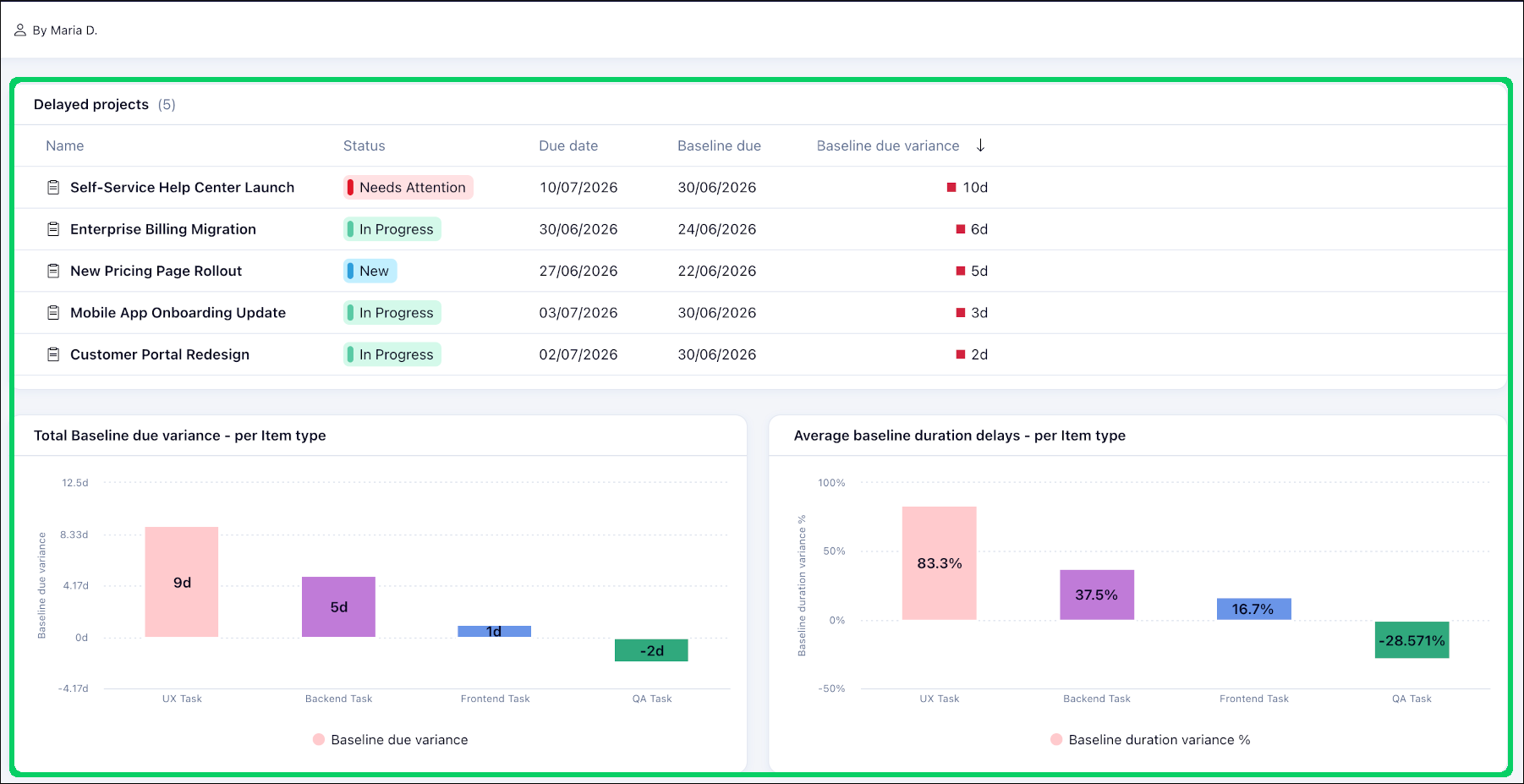

チャートウィジェット を作成して、終了日差異や期間差異などのベースラインデータを可視化する。
これにより、ベースラインのパフォーマンスを追跡し、スケジュール変更をより簡単に把握できます。
ヒント
また、計算式フィールドを作成して期間の遅延率を算出することもできます:([Duration]-[Baseline duration])/[Baseline duration]。 これは特にレポートに便利で、ダッシュボードのウィジェットでこの計算式を使用し、アイテムタイプや担当者などのパラメータ別にタスク全体の平均期間スリッページを分析できます。
注
デザイン タブに 時間 から 日 へ表示を切り替えるオプションがない場合は、Duration 指標を追加し、表示形式を日へ変更した後、Duration 指標をビューから削除してください。
ベースラインを記録するには、次の 2 つの権限が必要です。
これらの権限のいずれかが欠けている場合、ユーザーはベースラインを記録できません。
アカウントの オーナー と 管理者 は、アカウント設定でこれらの権限を管理できます。

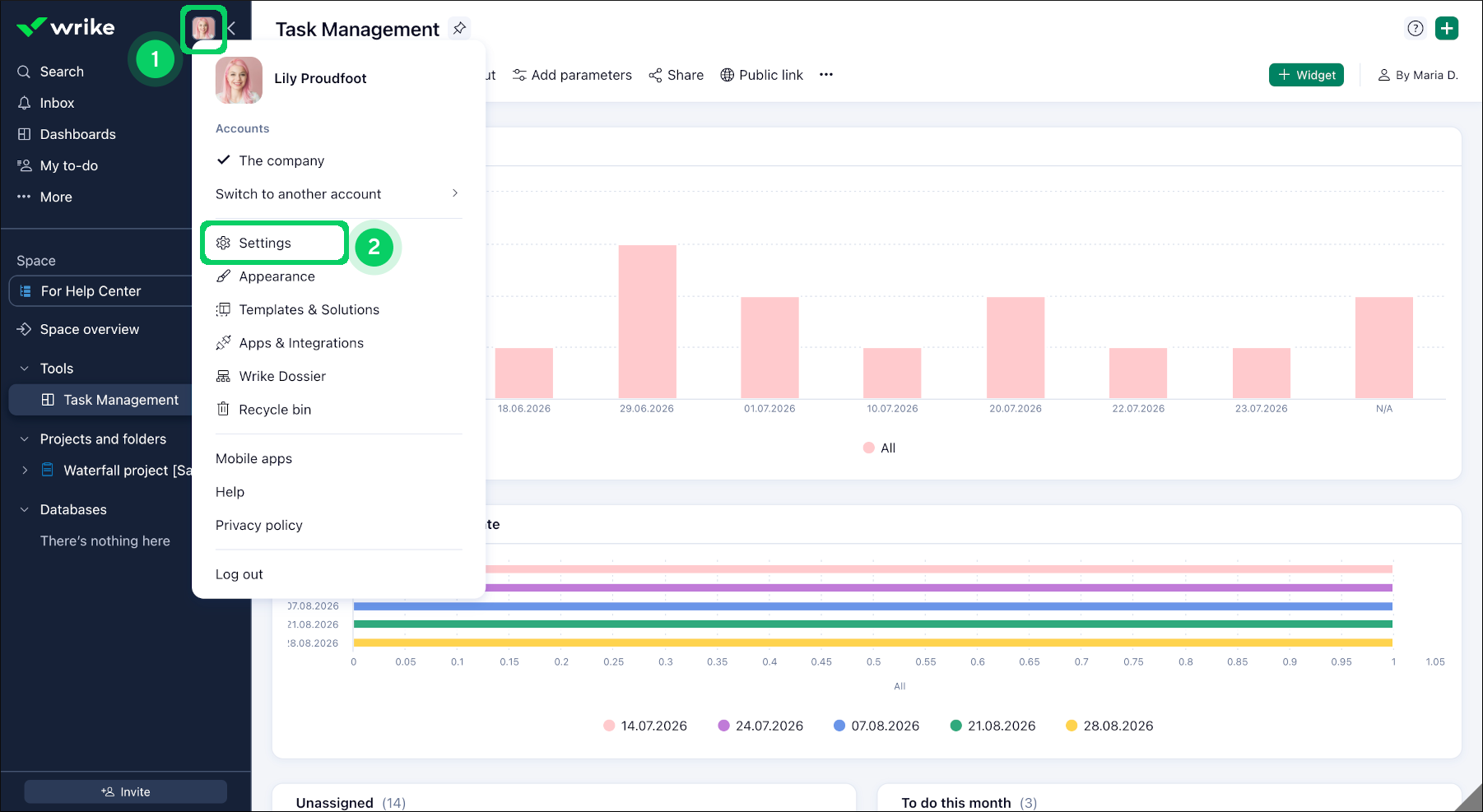

- サイドバーにあるプロフィール画像をクリックします 1。
-
ドロップダウンから設定 2 を選択します。
- ユーザータイプ 3 をクリックします。
- カテゴリ で フォルダーとプロジェクト 4 を選択します。
-
該当するユーザータイプ について、ベースラインを設定 のトグル 5 をオンにします。
注
デフォルトでは、この権限は管理者と通常ユーザーに対して有効になっています。
- アクセスロール 6 をクリックし、フォルダーとプロジェクト を選択します。
-
該当するアクセスロール に対して、ベースラインを設定 のチェックボックス 7 をオンにします。
注
デフォルトでは、この権限は フル と エディター ロールで有効ですが、必要に応じて変更できます。
- ベースラインに含められるアイテム数に制限はありません。
- 大規模なプロジェクトでは、ベースラインの記録に時間がかかる場合があります。
-

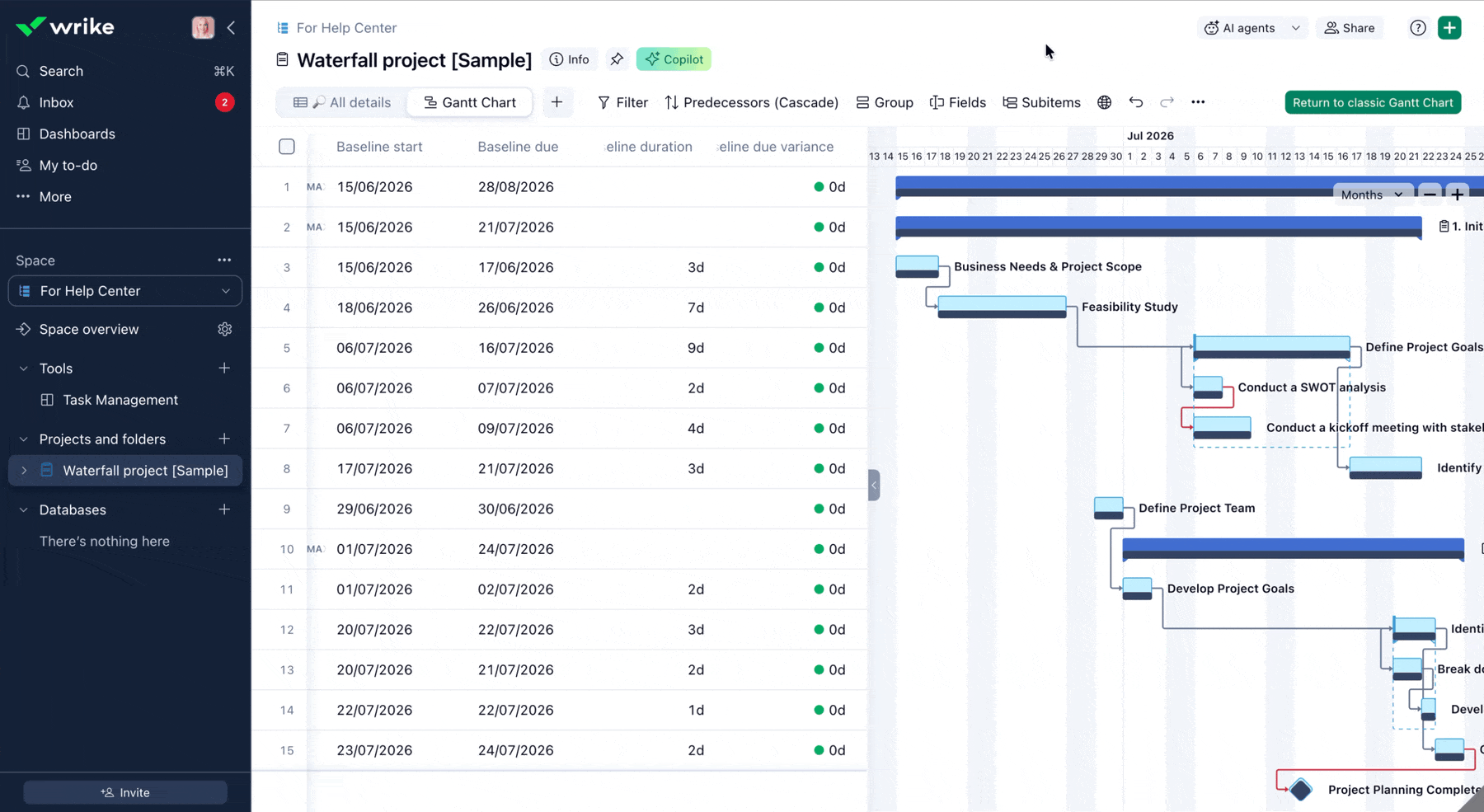

ベースラインを記録した後でも、ベースラインフィールドの値をクリアすることで記録を削除できます。
ベースラインの記録は次のいずれかの方法で削除できます:
-
ガントチャートのテーブル部分または テーブルビュー で、ベースラインフィールドの値をクリックし、すべてのアイテムのデータを削除します。
注
すべてのアイテムでベースラインフィールド値をクリアするには、そのベースラインフィールドを編集する権限が必要です。 これらの権限の設定方法の詳細は、ベースラインフィールド設定を編集する方法 を参照してください。
-
ベースラインを設定する際にソースとして プロジェクト履歴 を選択し、プロジェクトが存在していなかった過去の日付を選択します。
-
