ガントチャートでの依存関係の作成

最終更新日:

Wrikeドキュメントチーム

Wrikeドキュメントチーム

要するに

テーブルまたはタイムラインのガントチャート上でタスクの依存関係を作成できます。テーブルで、先行タスク列または後続タスク列を使用し、関連タスクの行番号の後にFS、SS、FF、SFを入力します。タイムライン上で、あるタスクバーの接続ポイントから別のタスクへドラッグします。

テーブル 37. Availability - Legacy plans

利用可能:従来のProfessional、Business、Enterprise。利用不可:従来のFree。

テーブル 38. 利用可能性

対象プラン: Team, Business, Pinnacle, Apex。;利用不可:Free。

概要

ガントチャートビューのテーブルまたはタイムラインから 依存関係 を作成できます。テーブルでは、同じ記法で先行タスク列または後続タスク列を使用します。

補足事項

延期またはキャンセルステータスのタスクは、依存関係の一部にできません。完了タスクは、先行タスクとしてのみ追加できます。

テーブルからの操作

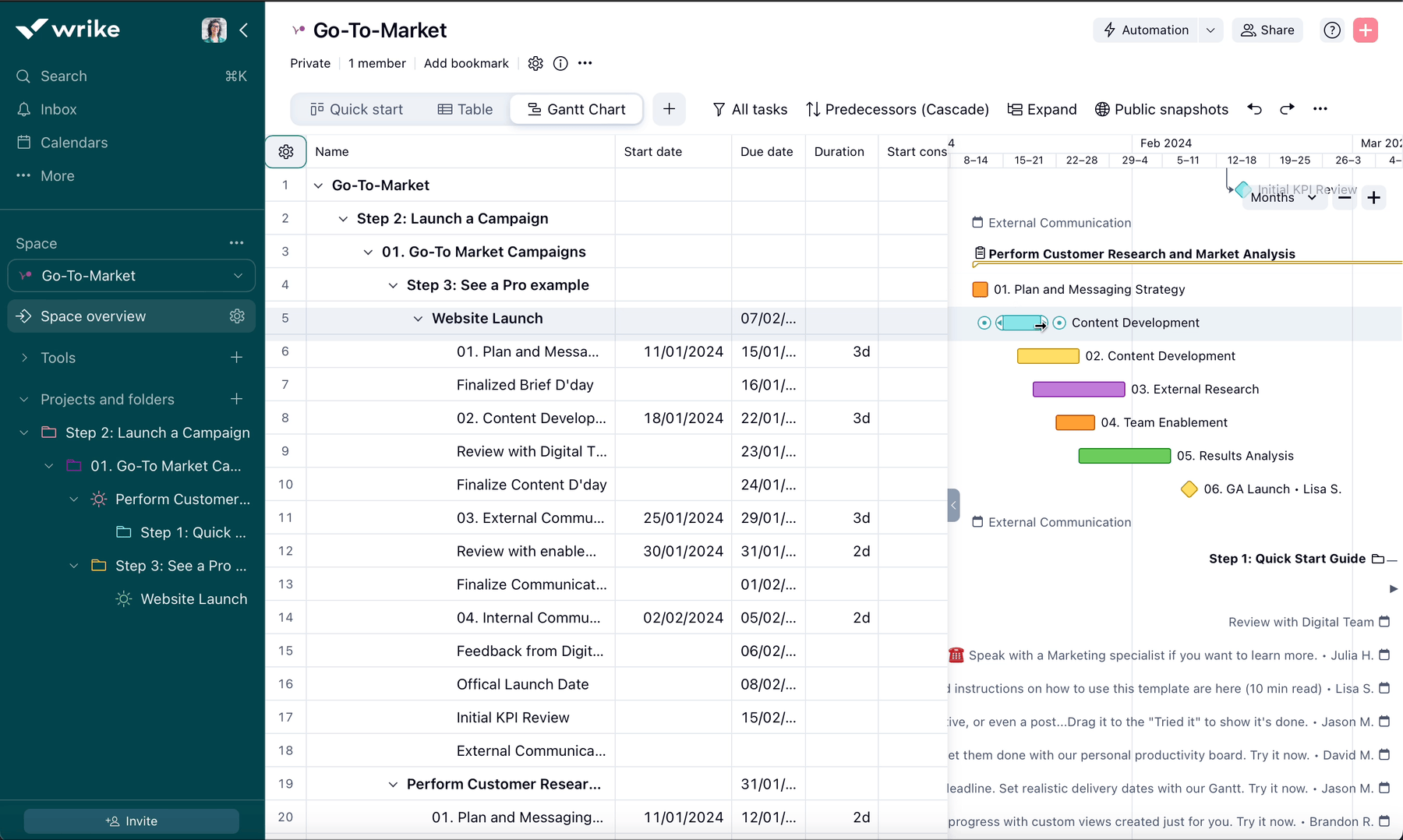

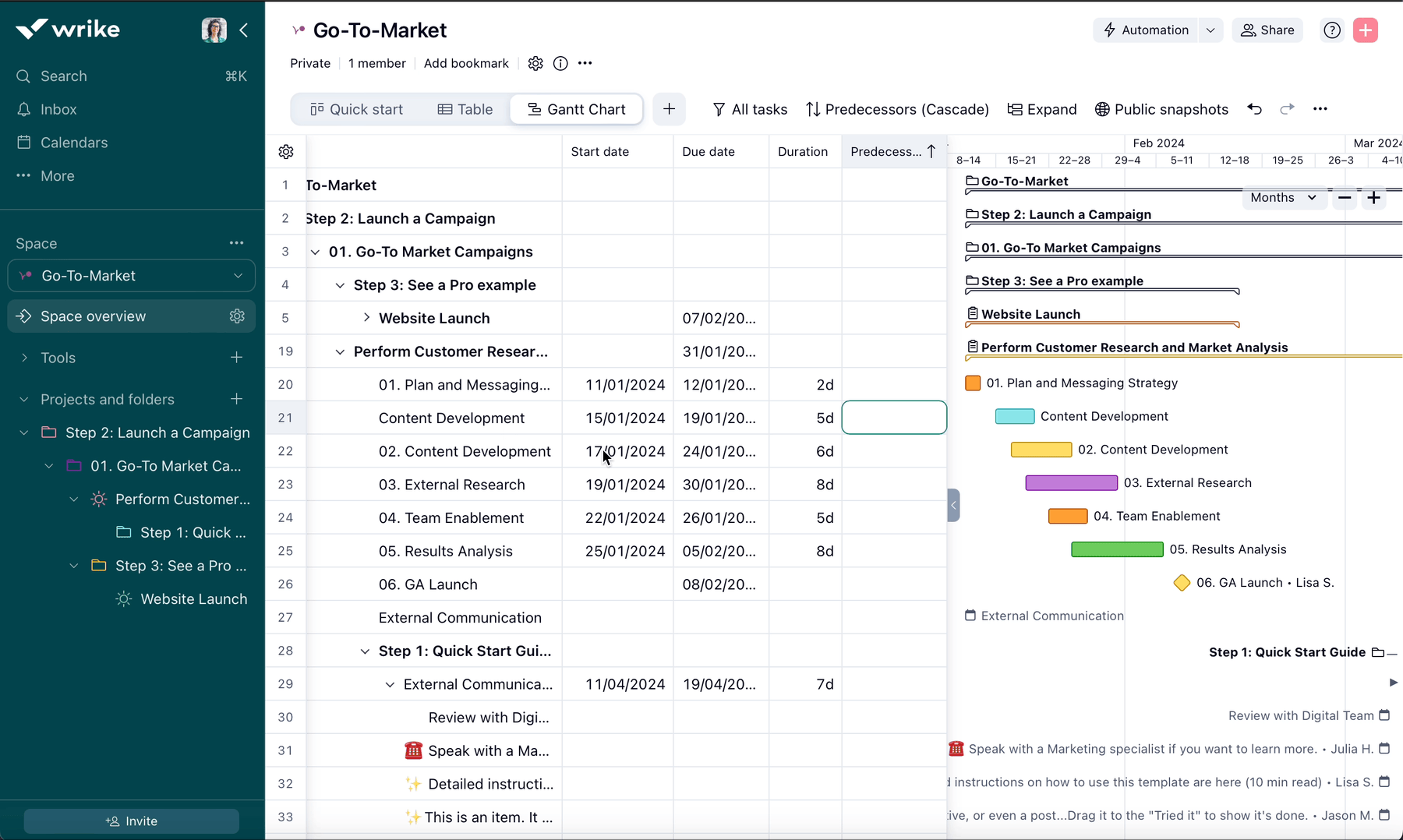

  1. テーブル内でタスクを見つけ、その先行タスクまたは後続タスクセルをダブルクリックします。列が表示されていない場合は、Fields または + Add column をクリックし、先行タスクまたは後続タスクを選択します。

  2. 関連タスクの行番号を入力します:
    • 先行タスク には、そのタスクの前に実行すべきタスクの行番号を入力します。
    • 後続タスク には、そのタスクの後に実行すべきタスクの行番号を入力します。

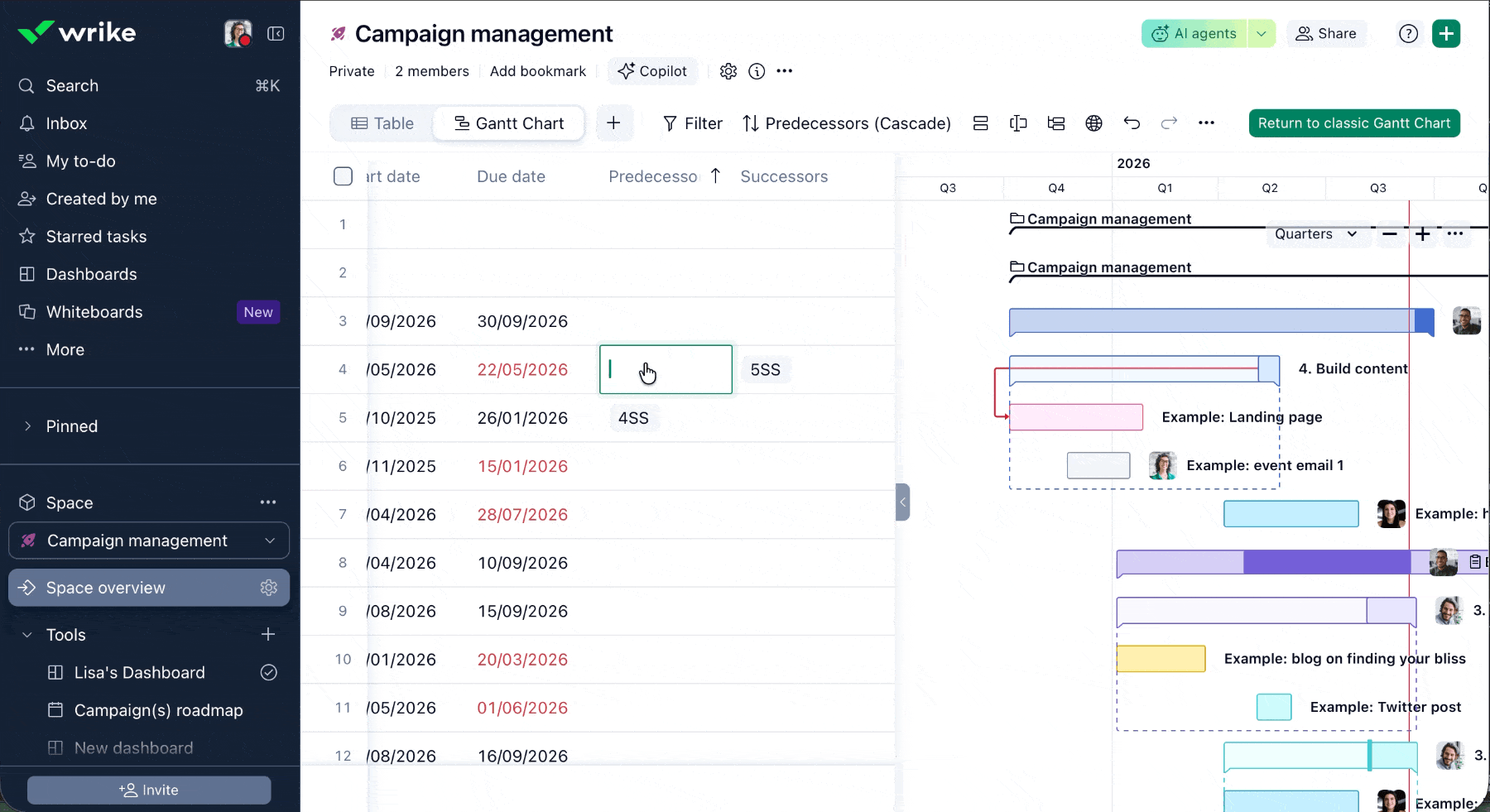

  3. 行番号の後に依存関係タイプを追加します:
    • FS – 「完了-開始」の依存関係を作成します。
    • SS – 「開始-開始」の依存関係を作成します。
    • FF – 「完了-完了」の依存関係を作成します。
    • SF –「開始-完了」の依存関係を作成します。
  4. 必要に応じてラグまたはリードタイムを追加します。例:9SS+2d と入力します。
  5. 複数の依存関係をカンマで区切ります。例:9FS, 12SS+2d と入力します。
  6. Enter を押します。


補足事項

行番号のみを入力した場合、Wrike は完了-開始の依存関係を作成します。たとえば、9 は 9FS と同じ動作になります。

先行タスク列と後続タスク列は同期されたままになります。一方の列で依存関係を追加または削除すると、他方の列およびタイムライン上のリンクも更新されます。

タイムラインからの操作

  1. タスクバーにカーソルを重ねます。
  2. タスクバーの左または右に表示されるドットをクリックします。
  3. 依存関係を作成したいタスクの最初または最後にマウスをドラッグします。
  4. マウスボタンを離して依存関係を作成します。

この記事は役に立ちましたか?
