Prédiction des risques des projets basée sur l'IA
En résumé
La fonction Prédiction des risques de projet par IA utilise les données du projet pour estimer si un projet présente un risque faible, moyen ou élevé de dépasser son échéance. Une fois la Progression du projet activée, Wrike affiche le niveau de risque et met en évidence les problèmes potentiels afin que vous puissiez les repérer tôt et agir.
| Disponibilité : Business, Enterprise, Pinnacle ; Indisponibilité : Free, Team. |
| Disponibilité: Business, Pinnacle, Apex. Indisponible sur : Free, Team. |
La fonctionnalité Prédiction des risques de projet par IA surveille vos projets afin de détecter les risques susceptibles de vous faire manquer vos échéances, puis attribue un niveau de risque (faible, moyen ou élevé). Les estimations de l'IA ont remplacé l'ancien système d'évaluation de la santé des projets (code couleur). Vous pouvez retrouver ces estimations dans la fenêtre Progression du projet du panneau d’infos du projet, dans la vue Tableau, dans le widget de tableau de bord du projet et dans les rapports basés sur le projet.
L’évaluation du risque de projet prend en compte plusieurs facteurs, notamment :
- la complexité du projet (le nombre de tâches, sous-tâches, sous-dossiers et sous-projets, ainsi que leur structure)
- le nombre de tâches terminées et en retard
- le nombre d’assignés
- le nombre de projets actifs et en retard du propriétaire
- l’activité des tâches
- les projets précédents du propriétaire (s’ils n’ont pas été terminés à temps, cela peut augmenter le risque prédit)
Remarque
Il est également possible de partager ces informations sur le risque des projets avec un utilisateur via le moteur d'automatisation.
Pour obtenir une estimation des risques, vous devrez activer la fonctionnalité Progression du projet pour les projets concernés.
Auparavant, la santé des projets était basée sur un simple calcul. Les projets créés avant le 18 novembre 2021 continueront à utiliser le système d'évaluation de la santé des projets jusqu'à la fin du projet. L’utilisation de la Prédiction des risques de projet par IA s’appuie sur l’apprentissage automatique pour fournir une estimation plus complète du risque, basée sur des dizaines de facteurs actuels et historiques associés à vos projets.
Gardez à l’esprit que l’évaluation de la progression du projet (un pourcentage) reste inchangée. Le code couleur est propre à chaque projet. Les utilisateurs verront soit le statut précédent indiquant la santé du projet, soit une estimation du risque, selon la nouvelle méthode, si la fonctionnalité a été activée pour leurs projets.

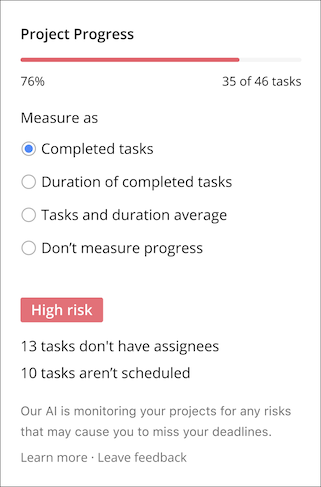

Si l'IA détecte un risque, elle vous en fournit 1 à 3 résumés dans la fenêtre Progression du projet, afin que vous puissiez examiner ces problèmes potentiels et les résoudre (elle pourrait par exemple vous indiquer que 12 tâches sont en retard). Pour les projets qui viennent de démarrer, l'IA vous indiquera peut-être la mention Évaluation préliminaire des risques, en raison d'un nombre insuffisant de données en vue d'une prédiction des risques. A l'inverse, les projets qui sont en cours depuis plus de 500 jours montreront l'explication Le projet est trop long pour que l'IA puisse calculer le risque du projet, et le risque ne sera pas calculé.
Vous obtiendrez des estimations de risque de projet uniquement pour :
- Les projets actifs dont les critères permettent de calculer les risques, tels que la durée, la date de début, la date d'échéance, etc. (il n'est pas nécessaire que les sous-projets et les sous-tâches aient des dates de début et d'échéance).
- les projets pour lesquels la fonctionnalité Progression du projet est activée
Plus les données de vos projets sont précises et à jour (dates de début et d'échéance, statut, informations sur les tâches du projet, etc.), plus les prévisions de risque seront précises. Le risque du projet est recalculé chaque fois que vous modifiez vos projets ou les tâches qu’ils contiennent, et devient visible après quelques secondes.
Les projets qui ne répondent pas à ces critères sont étiquetés Non évalué et apparaissent grisés.
Votre Prédiction des risques de projet comprend un niveau (faible, moyen ou élevé) et une couleur correspondante visibles dans la fenêtre Santé du projet :
- Risque faible - Vert
- Risque moyen - Ambre
- Risque élevé - Rouge
