Crear una dependencia en el diagrama de Gantt

Última actualización el

Equipo de documentación de Wrike

Equipo de documentación de Wrike

TL;DR

Puedes crear dependencias de tareas en el Diagrama de Gantt desde la tabla o la cronología. En la tabla, usa la columna Predecesoras o la columna Sucesoras e ingresa el número de fila de la tarea relacionada con FS, SS, FF o SF. En la cronología, arrastra desde el punto de conexión de una barra de tareas hasta otra tarea.

Tabla 37. Disponibilidad - Planes legacy

Disponibilidad: Professional heredado, Business heredado, Enterprise heredado. No disponibilidad: Free heredado.

Tabla 38. Disponibilidad

Availability: Team, Business, Pinnacle, Apex. No disponibilidad: Free.

Descripción general

Puedes crear dependencias desde la tabla o la cronología en la Vista de gráfico de Gantt. En la tabla, usa la columna Predecesoras o Sucesoras con la misma notación.

Nota

Las tareas cuyo estado sea aplazado o cancelado no pueden formar parte de una dependencia. Las tareas completadas solo se pueden añadir como predecesoras.

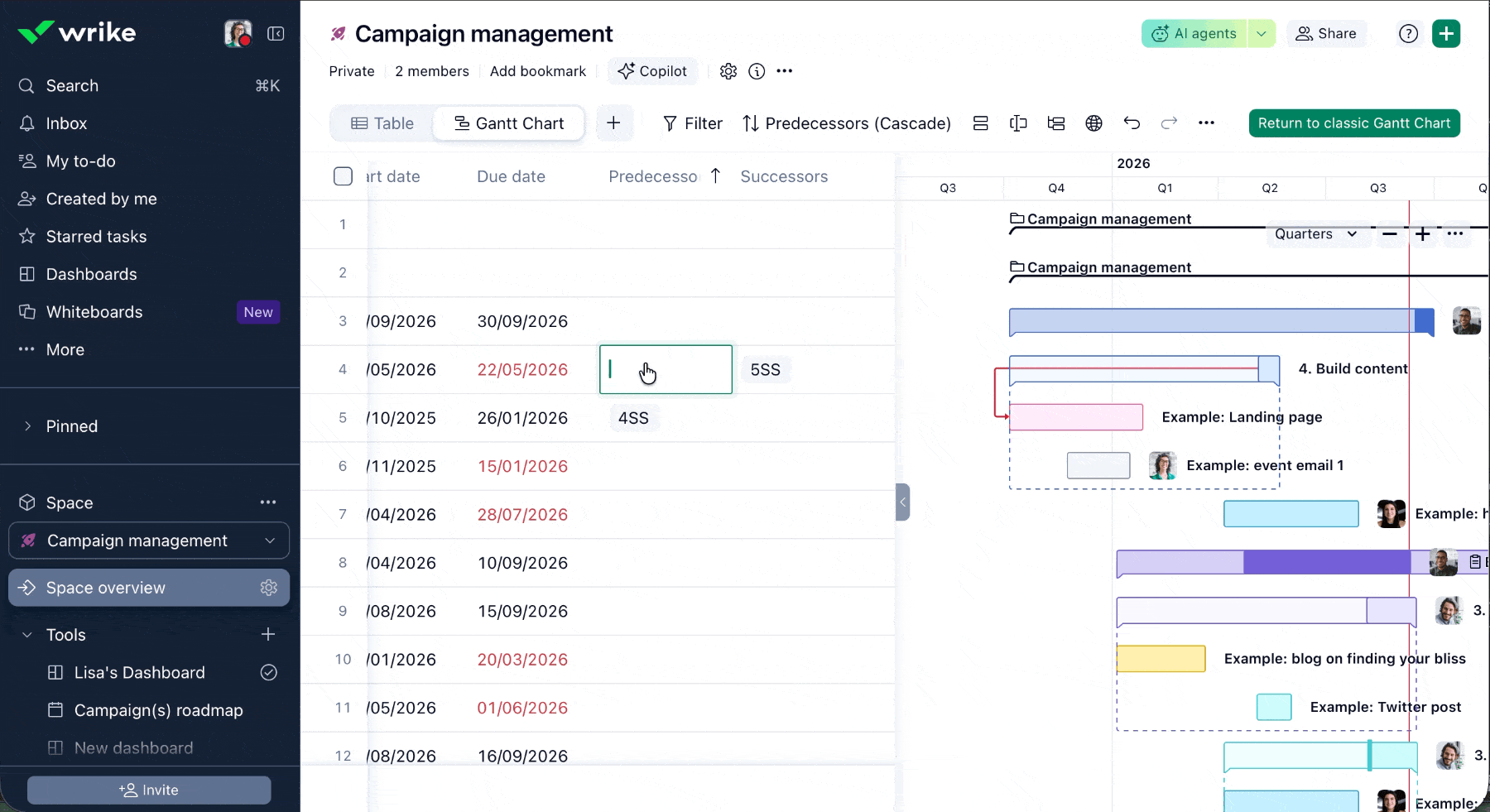

Desde la Tabla

  1. Localiza una tarea en la tabla y haz doble clic en su celda de Predecesoras o Sucesoras. Si la columna no está visible, haz clic en Campos o + Agregar columna y selecciona Predecesoras o Sucesoras.

  2. Ingresa el número de fila de la tarea relacionada:
    • En Predecesoras, ingresa el número de fila de la tarea que debería ir antes.
    • En Sucesoras, ingresa el número de fila de la tarea que debería ir después.
  3. Añade un tipo de dependencia después del número de fila:
    • FS: para crear una dependencia de fin a inicio
    • SS: para crear una dependencia de inicio a inicio
    • FF: para crear una dependencia de fin a fin
    • SF: para crear una dependencia de inicio a fin
  4. Añade tiempo de retraso o adelanto si es necesario. Por ejemplo, ingresa 9SS+2d.
  5. Separa varias dependencias con comas. Por ejemplo, ingresa 9FS, 12SS+2d.
  6. Pulsa Enter.


Nota

Si ingresas solo un número de fila, Wrike crea una dependencia de fin a inicio. Por ejemplo, 9 funciona igual que 9FS.

Las columnas Predecesoras y Sucesoras permanecen sincronizadas. Al añadir o eliminar una dependencia en una columna, se actualiza la otra columna y el enlace en la cronología.

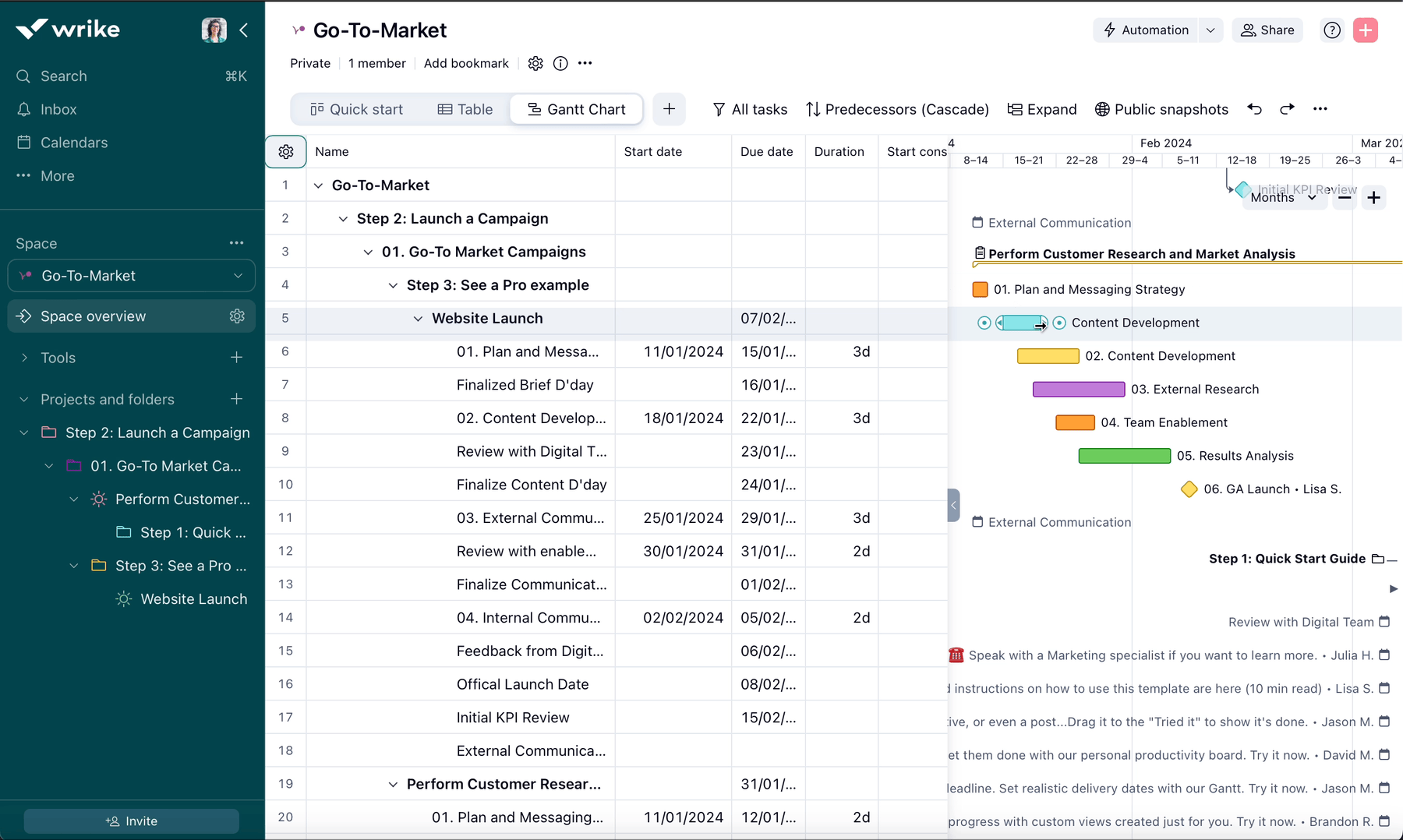

Desde la Cronología

  1. Pasa el puntero del ratón sobre la barra de tareas.
  2. Haz clic en el punto que aparece a la izquierda o a la derecha de la barra de tareas.
  3. Arrastra el puntero del ratón hasta el comienzo o el final de la tarea con la que desees crear una dependencia.
  4. Suelta el botón del ratón para crear la dependencia.
