Métricas de progreso del proyecto

Tabla 41. Disponibilidad: planes heredados


Disponibilidad: Business heredado, Enterprise heredado. No disponibilidad: Free heredado, Professional heredado.

Tabla 42. Disponibilidad


Disponibilidad: Business, Enterprise, Pinnacle. No disponibilidad: Free, Team.

Descripción general

Todos los usuarios, incluidos los colaboradores, contribuidores y lectores pueden ver el progreso del proyecto.

El progreso del proyecto permite que Wrike calcule automáticamente si sus proyectos están en curso una vez que está habilitado. Puede seleccionar una de tres métricas para calcularlo.

Ten en cuenta:

  • Las tareas que se alojan en las subcarpetas y subproyectos de un proyecto se tienen en cuenta a la hora de calcular el progreso del proyecto.

  • Las tareas aplazadas y canceladas no afectan el progreso del proyecto.

  • Puedes tener diferentes métricas de progreso habilitadas en tu app de Android y en la versión web de Wrike. Por lo tanto, los valores de progreso pueden diferir.

Consulta cómo se calcula el progreso del proyecto

Puedes seleccionar una de tres métricas para cómo Wrike calculará el progreso de tu proyecto.

Métrica

Cómo se calcula

Ejemplo

Tareas completadas

El número de tareas completadas se divide por el número total de tareas y el resultado se multiplica por 100 %.

  • Hay 10 tareas en tu proyecto.

  • Tres de ellas están completadas.

El progreso por número se calcula como:

(3 / 10) * 100% = 30%

Duración de las tareas completadas

La duración de las tareas completadas se divide por la duración total de las tareas en el proyecto y el resultado se multiplica por el 100%.

Si la duración de las tareas de un proyecto es de 0 días o no se especifica, esta métrica de progreso basada en la duración se calcula como el 100 %.

  • Hay tres tareas en tu proyecto.

  • Su duración es de 1, 2 y 5 días respectivamente.

  • La duración total de las tareas es de 1 + 2 + 5 = 8.

  • Se ha completado una tarea de dos días.

El progreso por duración se calcula como:

2 días (duración de las tareas completadas) / 8 días (duración total) * 100 % = 25 %.

Promedio de tareas y duración

Las dos métricas listadas arriba se promedian.

  • Tareas completadas se calculan en 30%

  • Duración de tareas completadas se calcula en 40%.

El promedio de tareas y duración se calcula como:

(30% + 40%) / 2 = 35%

Seleccione una métrica de progreso del proyecto

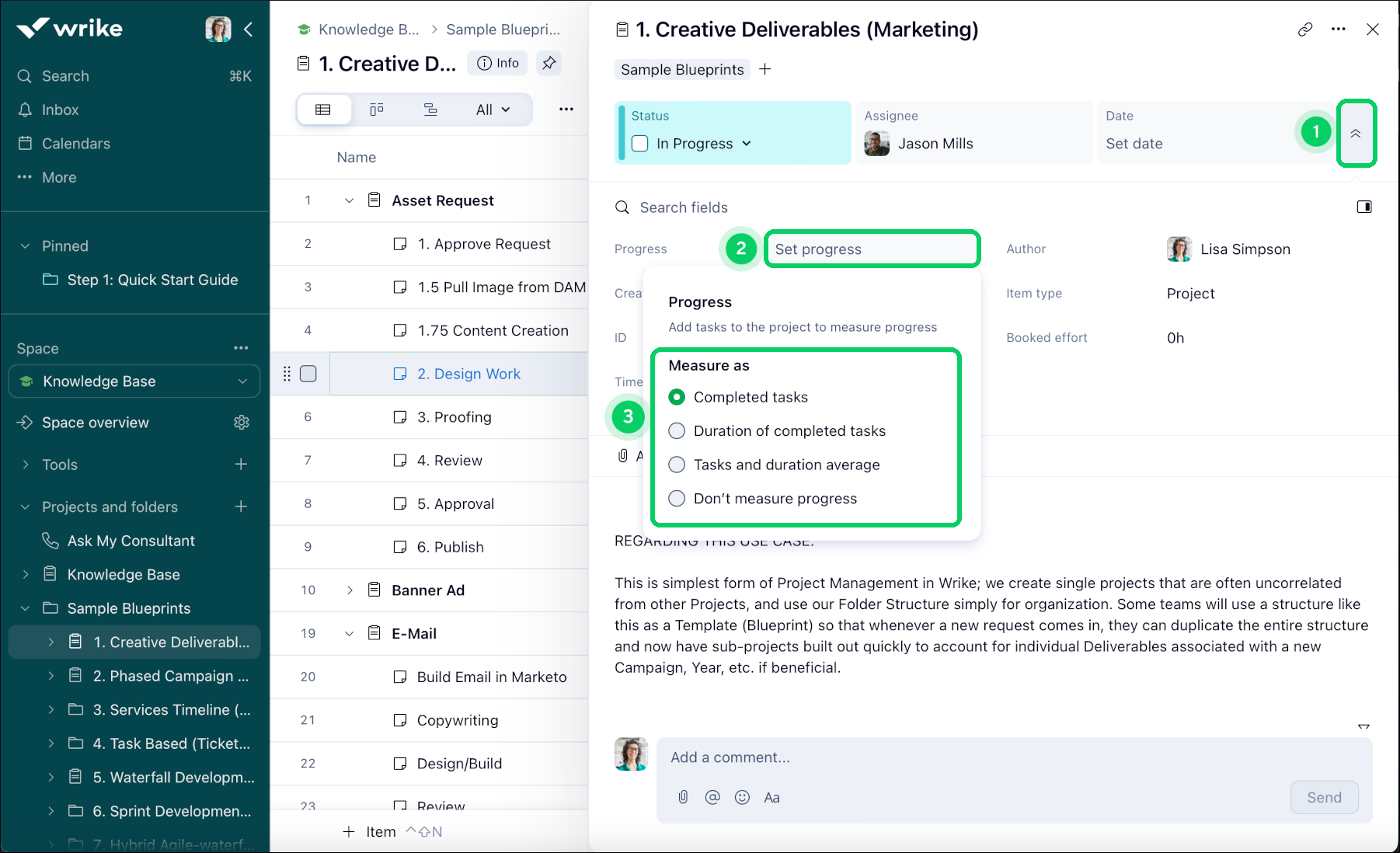

  1. Accede al proyecto pertinente y abre su vista de elementos.

  2. Haz clic en la opción 1.

  3. En el menú desplegable, haz clic en Establecer progreso 2.

  4. Selecciona Tareas completadas, Duración de las tareas completadas o Promedio de tareas y duración en Medir como 3.

  5. El progreso de su proyecto se muestra o actualiza como un porcentaje según su elección.
