Baseline-Erfassung
Kurz gesagt
Baselines in Wrike erfassen den ursprünglichen Projektzeitplan, sodass Sie ihn mit den aktuellen Daten vergleichen, Verzögerungen verfolgen und über Änderungen im Zeitplan in Gantt-Diagramm, Tabellenansicht, Dashboards, Filter und Analyze berichten können. Verwenden Sie Baselines als Hauptmaßstab und Snapshots als Kontrollpunkte. Um eine Baseline festzulegen, benötigen Nutzer die Berechtigung Baseline festlegen sowohl in Nutzer-Typen als auch in Zugriffsrollen.
| Verfügbarkeit: Business, Pinnacle, Apex. ; Nichtverfügbarkeit: Free, Team; |
- Überblick
- Was die Baseline-Verfolgung umfasst
- Wie man eine Baseline erstellt
- Tatsächliche Daten mit der Baseline im Gantt-Diagramm vergleichen
- Wie man Baseline-Verzögerungswarnungen im Gantt-Diagramm konfiguriert
-
Welche Berechtigungen sind erforderlich, um eine Baseline festzulegen?
- Einschränkungen
- Was steht als Nächstes an?
Alle Benutzer, mit Ausnahme von collaborators, contributors und viewers, können Baselines festlegen, sofern dies nicht durch ihre Zugriffsrolle oder ihren Nutzer-Typ eingeschränkt ist.
Eine Baseline ist der ursprüngliche Zeitplan für ein Projekt. Sie bietet Ihnen einen festen Vergleichspunkt, damit Sie erkennen können, ob die Arbeit im Plan, vor dem Zeitplan oder verzögert ist. In Wrike können Sie eine Baseline für einen Ordner, ein Projekt oder eine Aufgabe und deren Unterelemente festlegen. Sobald sie aufgezeichnet ist, sind Baseline-Daten in Wrike im Gantt-Diagramm, in der Tabellenansicht, in Dashboards, in Analyze sowie in Filtern verfügbar.
Wenn Sie eine Baseline aufzeichnen, speichert Wrike folgende Werte:
Baseline-Startdatum: Das ursprünglich geplante Startdatum des Elements zum Zeitpunkt der Aufnahme der Baseline.
Baseline-Fälligkeitsdatum: Das ursprünglich geplante Beendigungsdatum des Elements zum Zeitpunkt der Aufnahme der Baseline.
Baseline-Dauer: Die ursprünglich geplante Länge des Elements basierend auf den aufgezeichneten Baseline-Daten.
Baseline-Fälligkeitsvarianz: Ein Formel-Feld, das die Differenz zwischen dem aktuellen Fälligkeitsdatum und dem Baseline-Fälligkeitsdatum anzeigt.
Wrike erstellt die Baseline-Fälligkeitsvarianz automatisch, sodass Sie den aktuellen Zeitplan schnell mit dem ursprünglichen Plan vergleichen können.
Sie können eine Baseline in der Tabellenansicht oder im Gantt-Diagramm festlegen.
- Navigieren Sie zu einem bestimmten Ordner, Projekt oder Space.
-
Wechseln Sie zur Tabellenansicht oder zur Gantt-Diagramm-Ansicht.
Aus der Tabellenansicht:

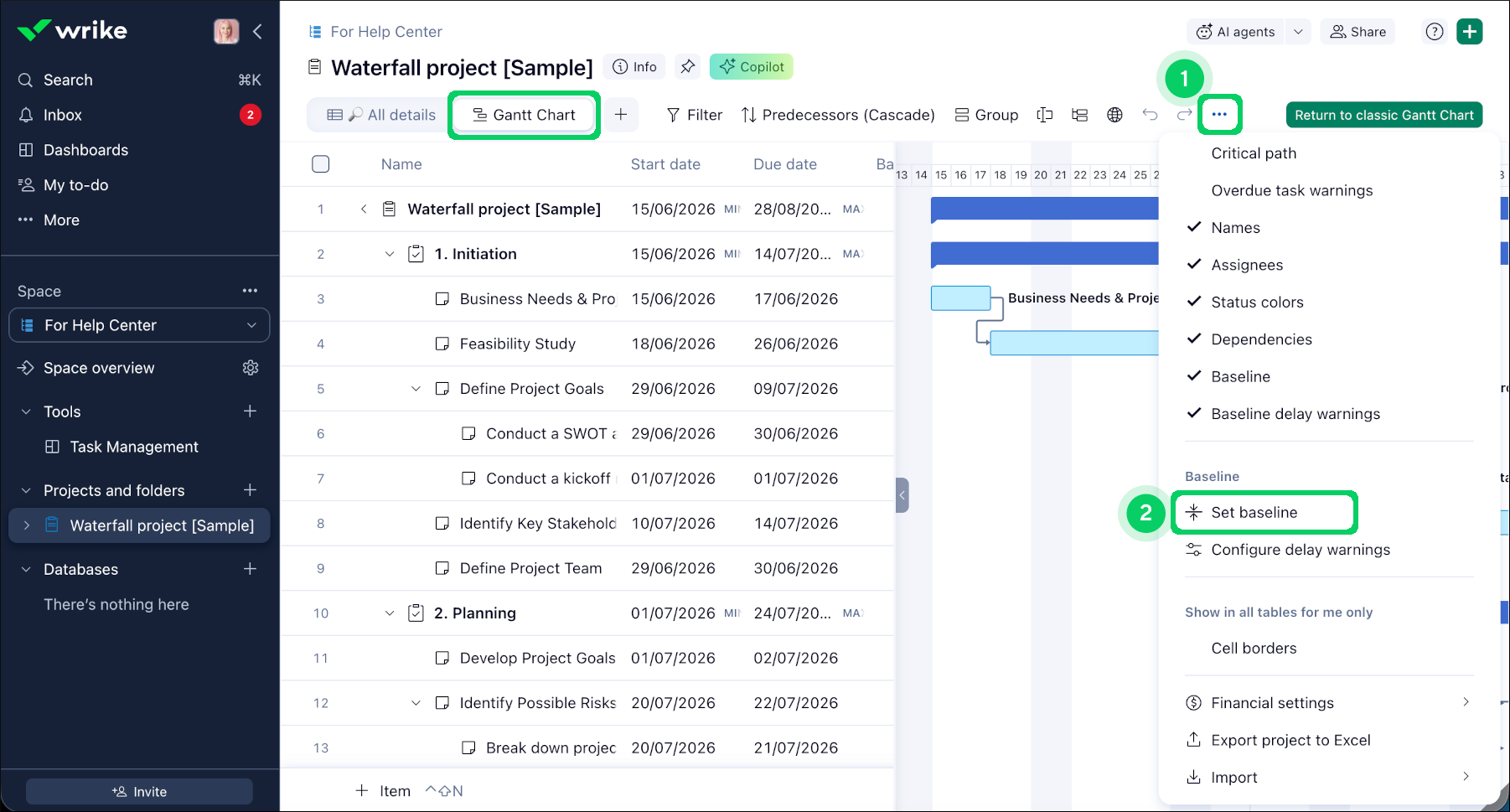

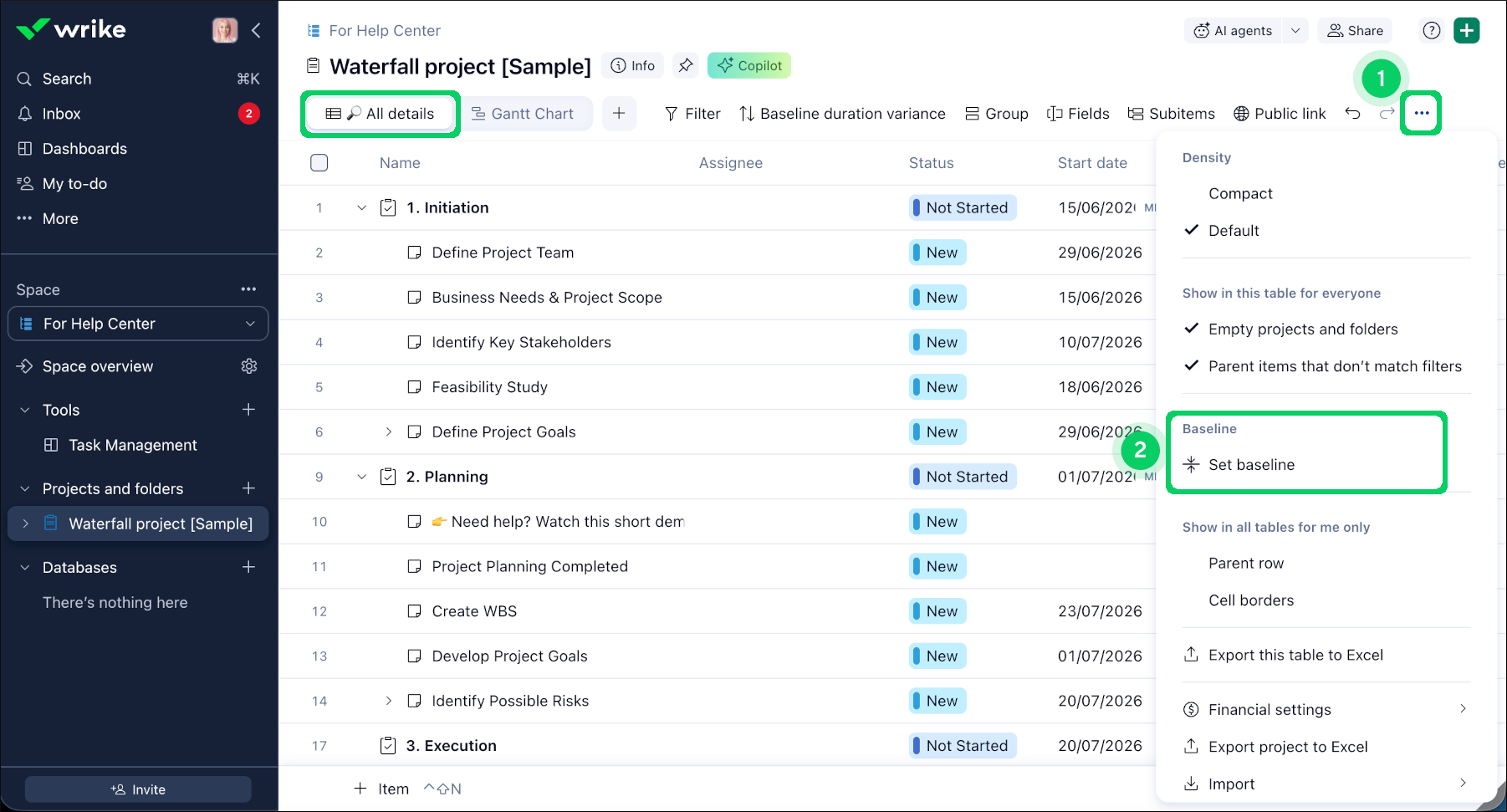

Klicken Sie in der Symbolleiste auf das Drei-Punkte-Menü 1 und wählen Sie im Dropdown-Menü Baseline festlegen 2.
Aus der Gantt-Ansicht:
Klicken Sie in der Symbolleiste auf das Drei-Punkte-Menü 1 und wählen Sie im Dropdown-Menü Baseline festlegen 2.
-
Im Pop-up:
-

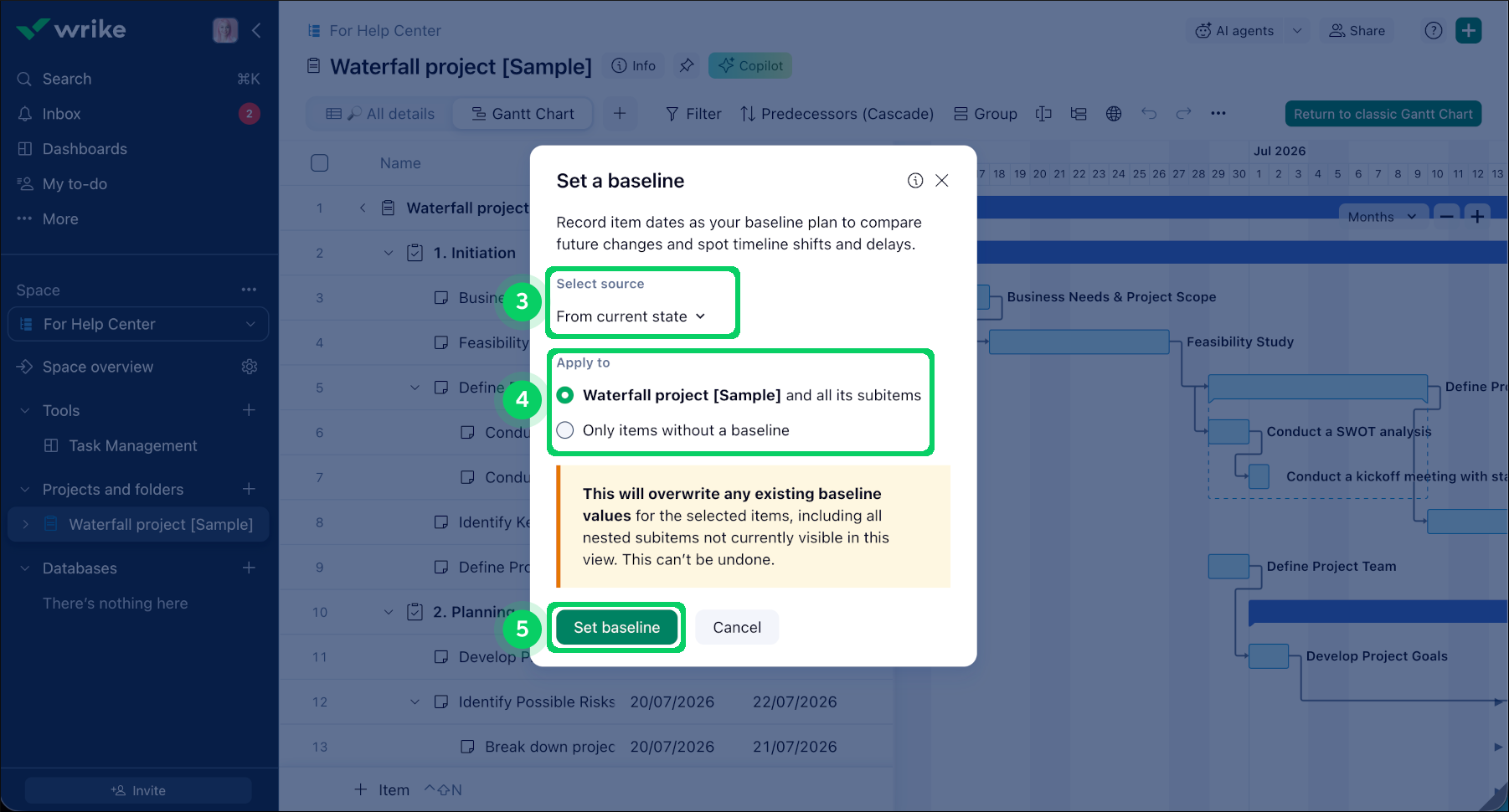

Wählen Sie die Quelle für die Baseline aus 3:
- Aus dem aktuellen Stand: Verwendet die aktuellen Daten von Aufgaben und Projekten.
- Aus der Historie: Verwendet vergangene Daten von Aufgaben und Projekten.
-
-
Wählen Sie, wie die Baseline angewendet werden soll 4:
-
Aktuelles Element und alle Unterelemente: Verwenden Sie dies, um eine neue Baseline festzulegen oder eine vorhandene zurückzusetzen.
Anmerkung
Diese Aktion überschreibt alle vorhandenen Baseline-Werte für die ausgewählten Elemente, einschließlich verschachtelter Unterelemente, die in dieser Ansicht nicht sichtbar sind. Dies kann nicht rückgängig gemacht werden.
- Nur Elemente ohne Baseline: Verwenden Sie dies, wenn neue Arbeit hinzugefügt wurde und Sie nur diese neuen Elemente mit einer Baseline versehen möchten.
-
-
Klicken Sie auf Baseline festlegen 5, um Ihre Änderungen zu bestätigen.
Anmerkung
Das Aufzeichnen von Baselines kann bei großen Projekten länger dauern.

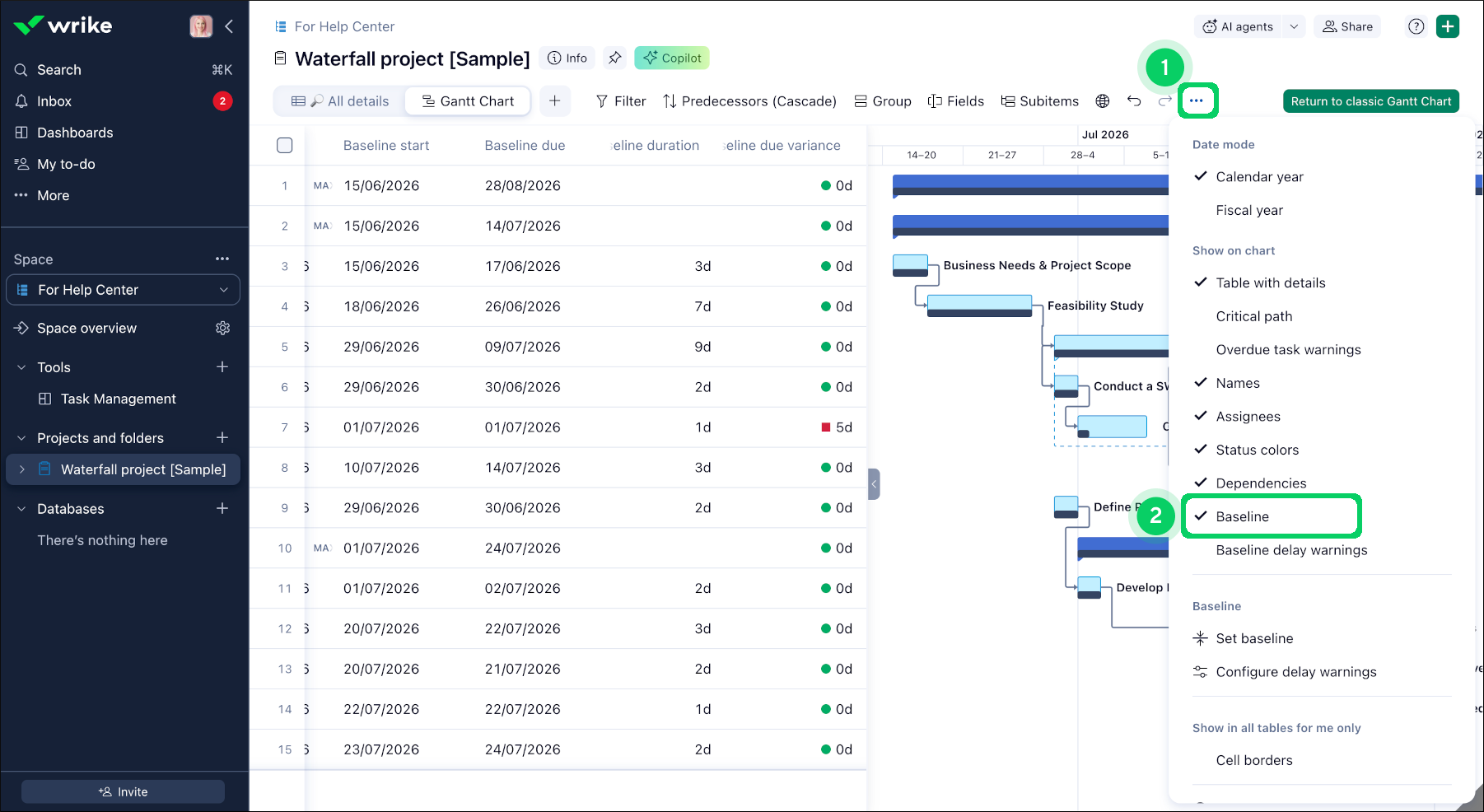

In der Ansicht Gantt-Diagramm können Sie die Baseline-Ebene ein- oder ausblenden. Klicken Sie auf das Drei-Punkte-Menü 1 und wählen Sie Baseline 2, um sie im Diagramm anzuzeigen und geplante mit aktuellen Daten zu vergleichen.

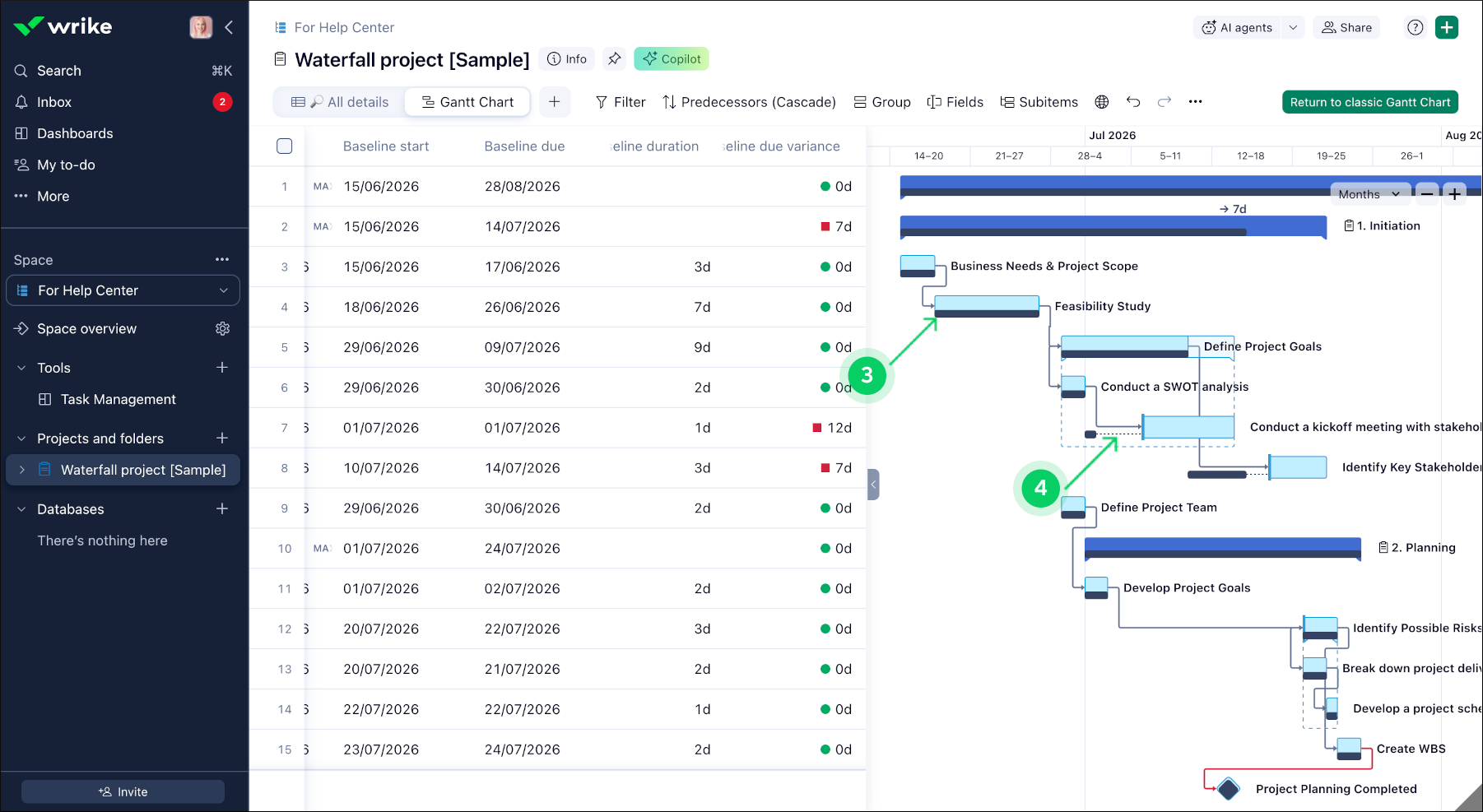

Die Baseline-Ebene wird als dunkle Linie auf den Aufgabenbalken angezeigt 3. Wenn eine Aufgabe von ihrer Baseline abweicht, zeigt Wrike eine gepunktete Linie 4, sodass Sie schnell erkennen können, wo die Baseline liegt und in welche Richtung sie sich verschoben hat, selbst wenn sie außerhalb des sichtbaren Aufgabenbalkenbereichs liegt.

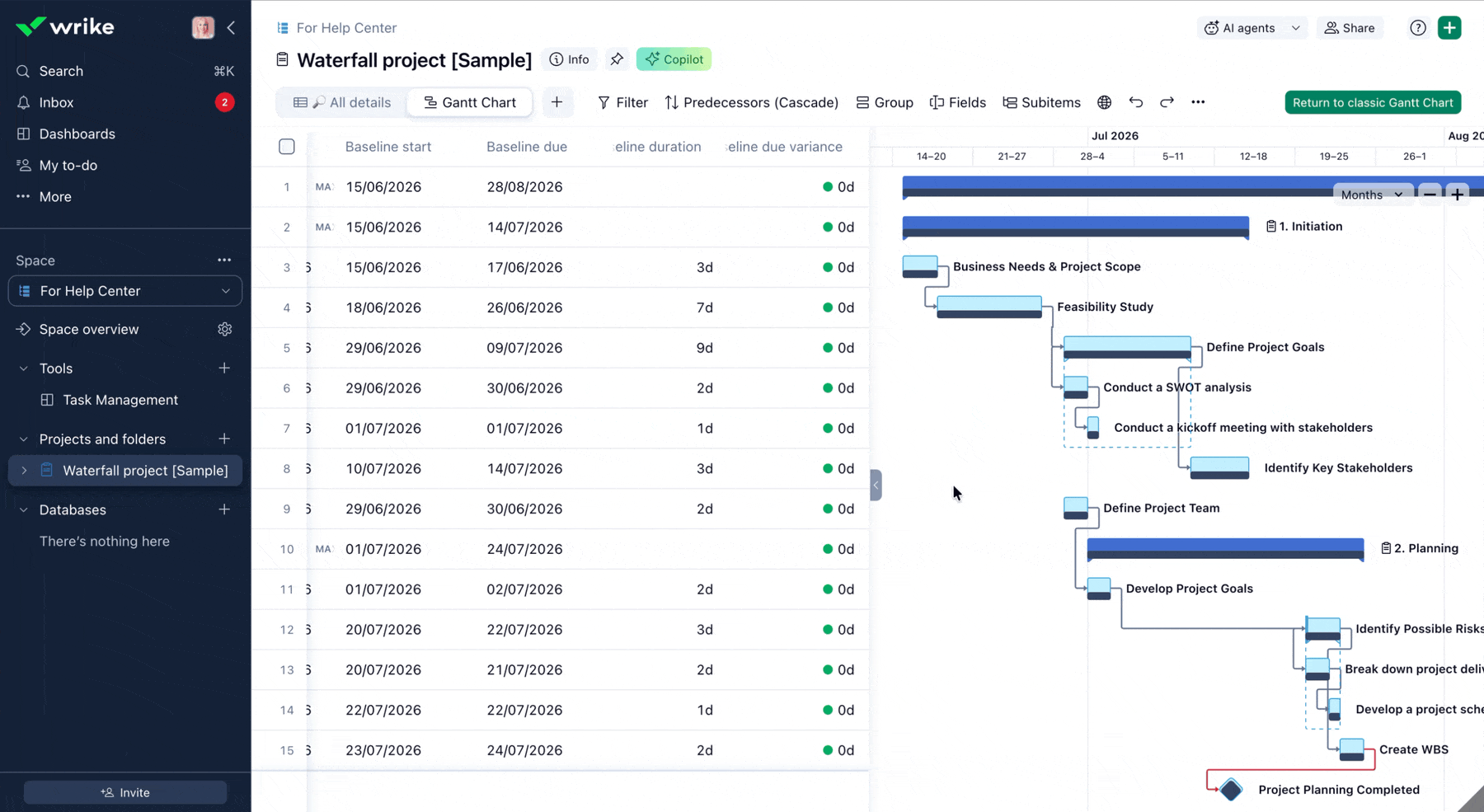

Wenn ein Element im Vergleich zu seiner Baseline verzögert ist, wird dessen Balken auf der Gantt-Zeitleiste rot angezeigt, sofern Sie Baseline-Verzögerungswarnungen aktiviert haben. Standardmäßig hebt Wrike jede Verzögerung hervor, aber Sie können den Schwellenwert anpassen, indem Sie auf Verzögerungswarnungen konfigurieren klicken.

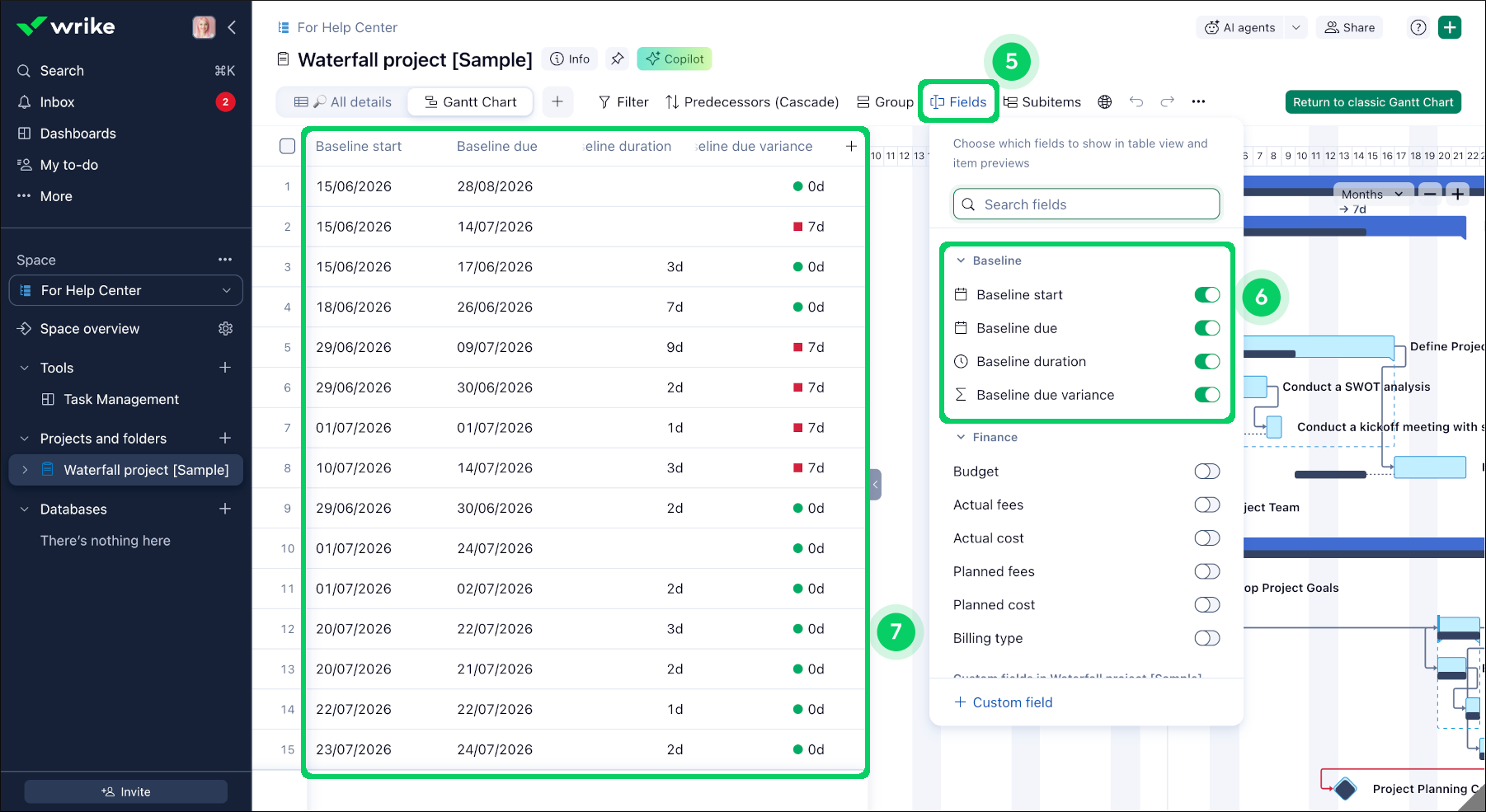

Klicken Sie in der Symbolleiste auf die Schaltfläche Felder 5 und aktivieren Sie dann die Baseline-Felder 6. Im Tabellenteil zeigen diese Felder Start- und Fälligkeitsdaten sowie die Baseline-Fälligkeitsvarianz für Aufgaben, die sich im Vergleich zur Baseline verschoben oder verzögert haben 7.
Sie können steuern, wann Wrike verzögerte Elemente im Gantt-Diagramm hervorhebt.
- Öffnen Sie das Gantt-Diagramm 1.
- Klicken Sie in der Symbolleiste auf das Drei-Punkte-Menü 2.

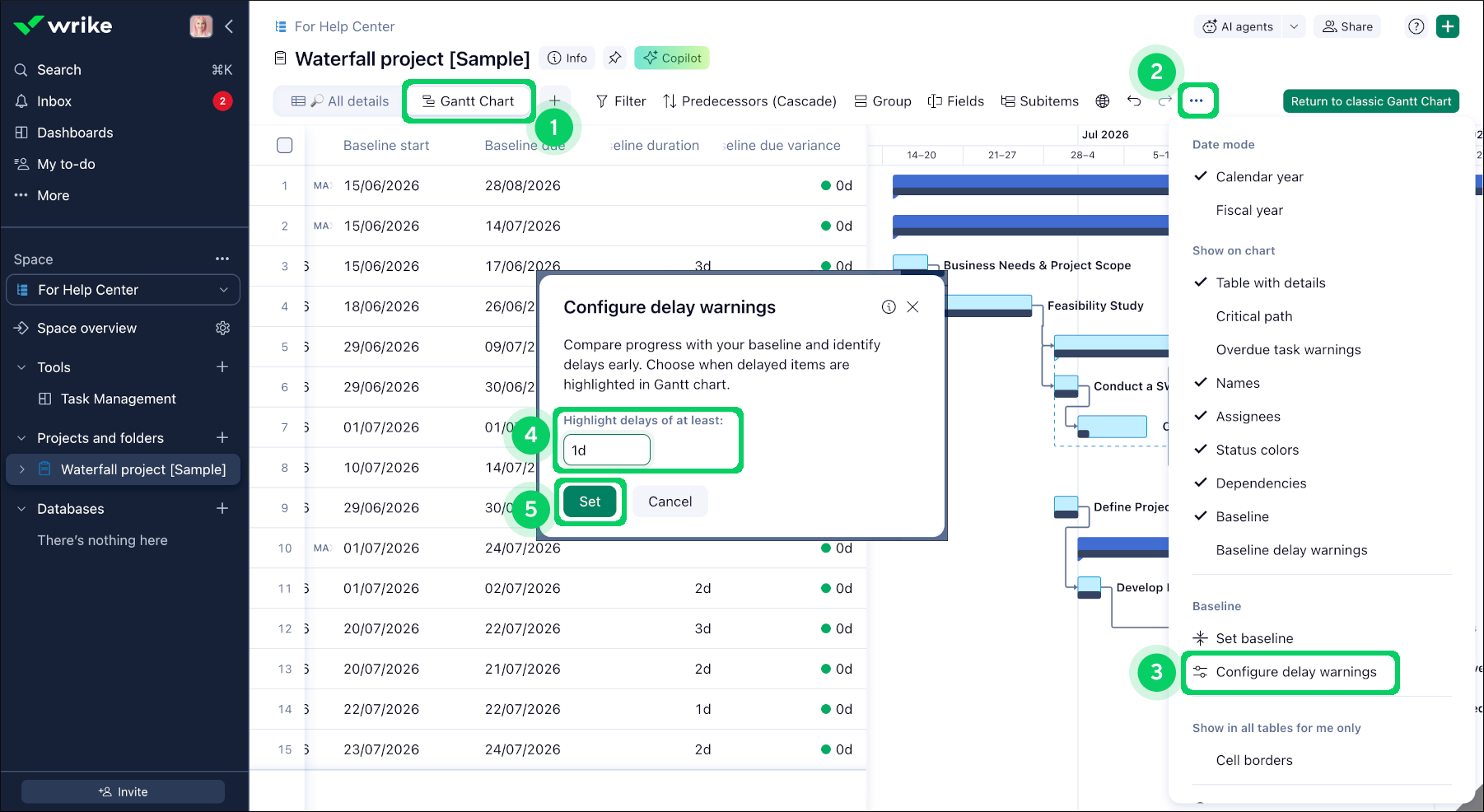

- Wählen Sie im Dropdown-Menü Verzögerungswarnungen konfigurieren 3.
-
Geben Sie den Verzögerungsschwellenwert ein, den Sie anzeigen möchten 4.
Standardmäßig hebt Wrike Verzögerungen ab 1 Tag hervor. Sie können dies ändern, um nur größere Verzögerungen, z. B. ab 10 Tagen, hervorzuheben.
-
Klicken Sie auf Festlegen 5.
Elemente, die mindestens um die angegebene Anzahl von Tagen verzögert sind, werden rot hervorgehoben. Sie können die rote Hervorhebung für verzögerte Aufgaben ein- oder ausschalten, indem Sie auf das Drei-Punkte-Menü klicken und Baseline-Verzögerungswarnungen auswählen.
Wrike empfiehlt, Baselines als Ihren Hauptmaßstab für das Projekt zu verwenden. Baselines ermöglichen es Ihnen, den aktuellen Zeitplan mit dem ursprünglichen Plan zu vergleichen und Verzögerungen schnell zu erkennen.
Verwenden Sie Snapshots, um den Fortschritt in verschiedenen Projektphasen festzuhalten. Ein Snapshot des Gantt-Diagramms erstellt einen statischen Eintrag darüber, wie das Gantt-Diagramm zu einem bestimmten Zeitpunkt für einen Ordner, ein Projekt oder einen Space aussah.
Verwenden Sie Baselines, wenn Sie Folgendes möchten:
- Ihr Projekt mit dem ursprünglichen Plan vergleichen.
- Geplante Daten mit aktuellen Daten vergleichen.
- Über Baseline-Daten berichten und darauf außerhalb des Gantt-Diagramms zugreifen, während Snapshots nur im Gantt-Diagramm verfügbar sind.
Verwenden Sie Snapshots, wenn Sie Folgendes möchten:
- Den Zustand eines Projekts zu einem bestimmten Zeitpunkt speichern.
Tipp
Nutzen Sie eine Baseline als Ihren offiziellen Plan und verwenden Sie Snapshots als Kontrollpunkte während des Projekts.
- Öffnen Sie das betreffende Projekt, den Ordner oder Space im Gantt-Diagramm.
-
Erstellen Sie einen Gantt-Diagramm-Snapshot oder zeigen Sie frühere für Ihr Projekt erstellte Snapshots an, indem Sie:
- Klicken Sie auf das Symbol Öffentliches Teilen.
- Wählen Sie Öffentlichen Snapshot teilen.
- Öffnen Sie die Registerkarte Frühere Snapshots.
- Klicken Sie auf den Snapshot, den Sie anzeigen möchten.

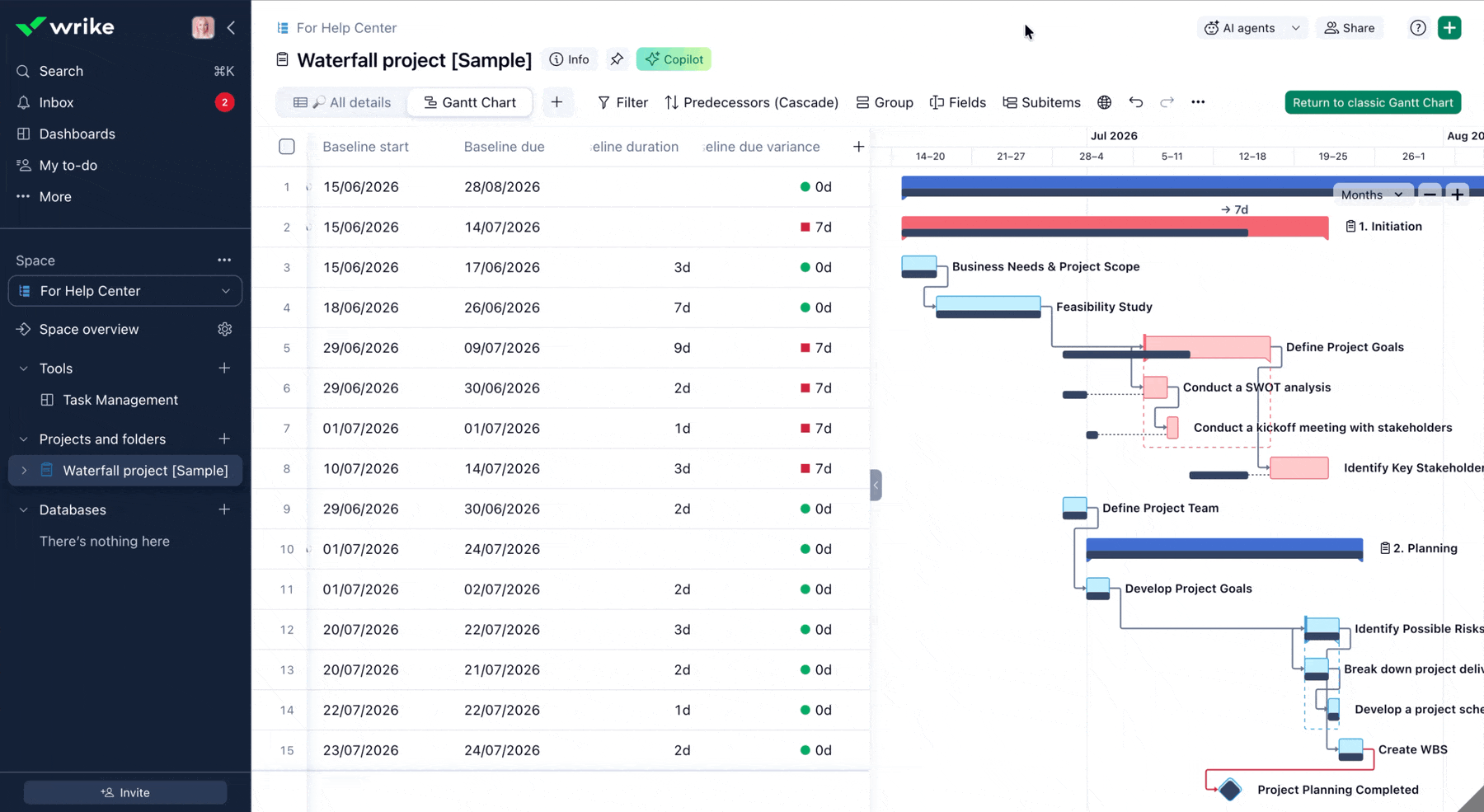

Wrike zeigt den ausgewählten Snapshot im Diagramm als ausgegrachten Zeitplan an, sodass Sie ihn mit der aktuellen Zeitleiste vergleichen und sehen können, wie sich Aufgaben verschoben oder umgeplant wurden.

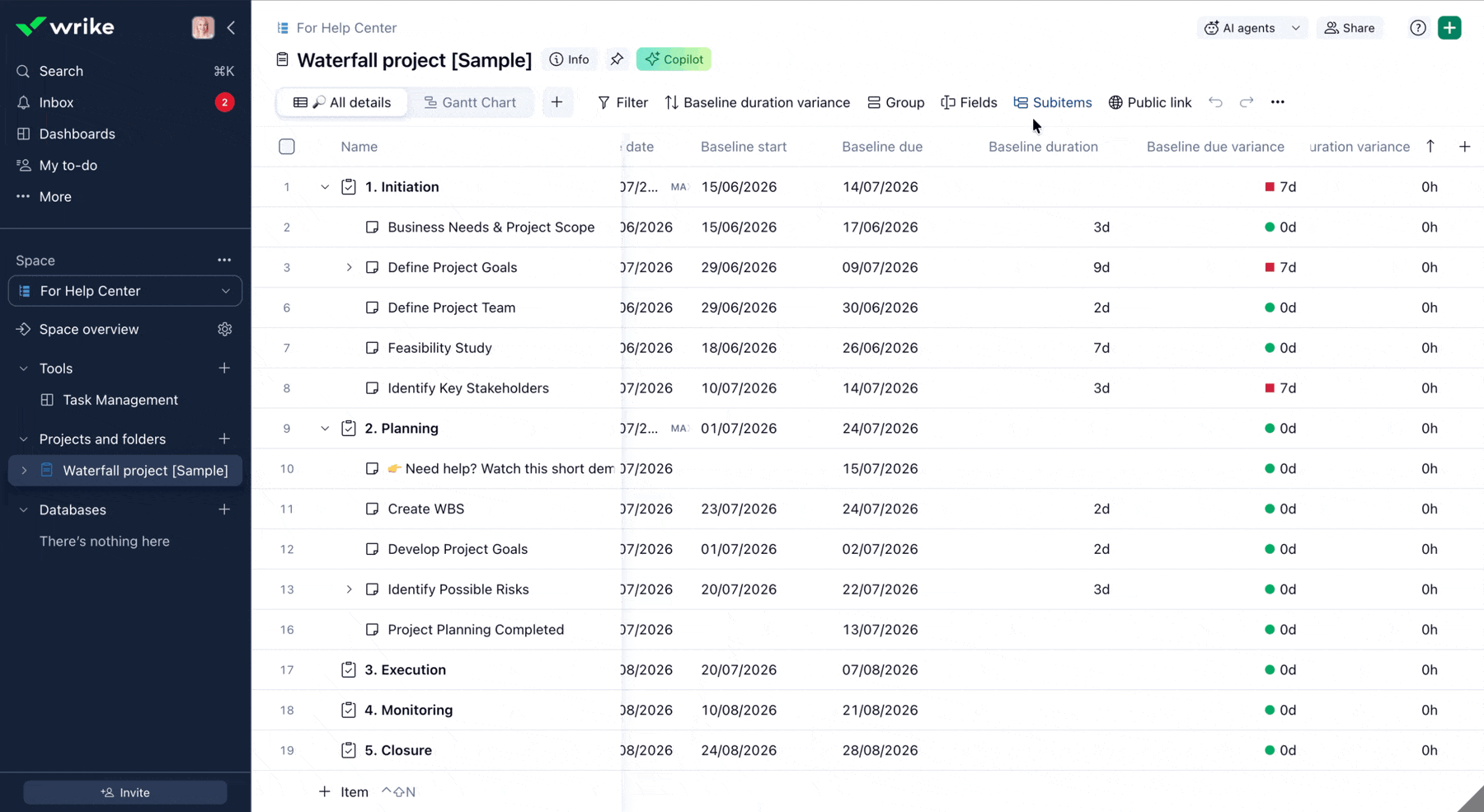

Wenn Sie in der Tabellenansicht eine Baseline festlegen, werden die Baseline-Felder automatisch angezeigt. Sie können sie jederzeit über das Menü Felder ein- oder ausblenden, indem Sie die Schalter für die Baseline-Felder aktivieren oder deaktivieren.
Eigentümer und Admins können die Einstellungen der Baseline-Felder bearbeiten und die in diesen Feldern verwendeten Werte konfigurieren.
- Klicken Sie auf das Drei-Punkte-Menü neben einem Feldnamen.
- Aktualisieren Sie die Einstellungen des benutzerdefinierten Felds.
-
Formelfelder bearbeiten, indem Sie die Regeln und Werte ändern.
Tipp
Sie können zusätzliche Formelfelder erstellen, um weitere Baseline-bezogene Kennzahlen zu überwachen. Um beispielsweise die Baseline-Dauervarianz zu verfolgen, erstellen Sie ein Formelfeld mit [Duration] - [Baseline duration]. Dies zeigt, wie stark sich die aktuelle Dauer eines Elements von seiner Baseline-Dauer unterscheidet.
Sie können Baseline-Felder überall dort verwenden, wo benutzerdefinierte Felder unterstützt werden. So können Sie Terminänderungen einfacher nachverfolgen, Berichte erstellen und die Projektleistung in Ihrem Workspace überwachen.

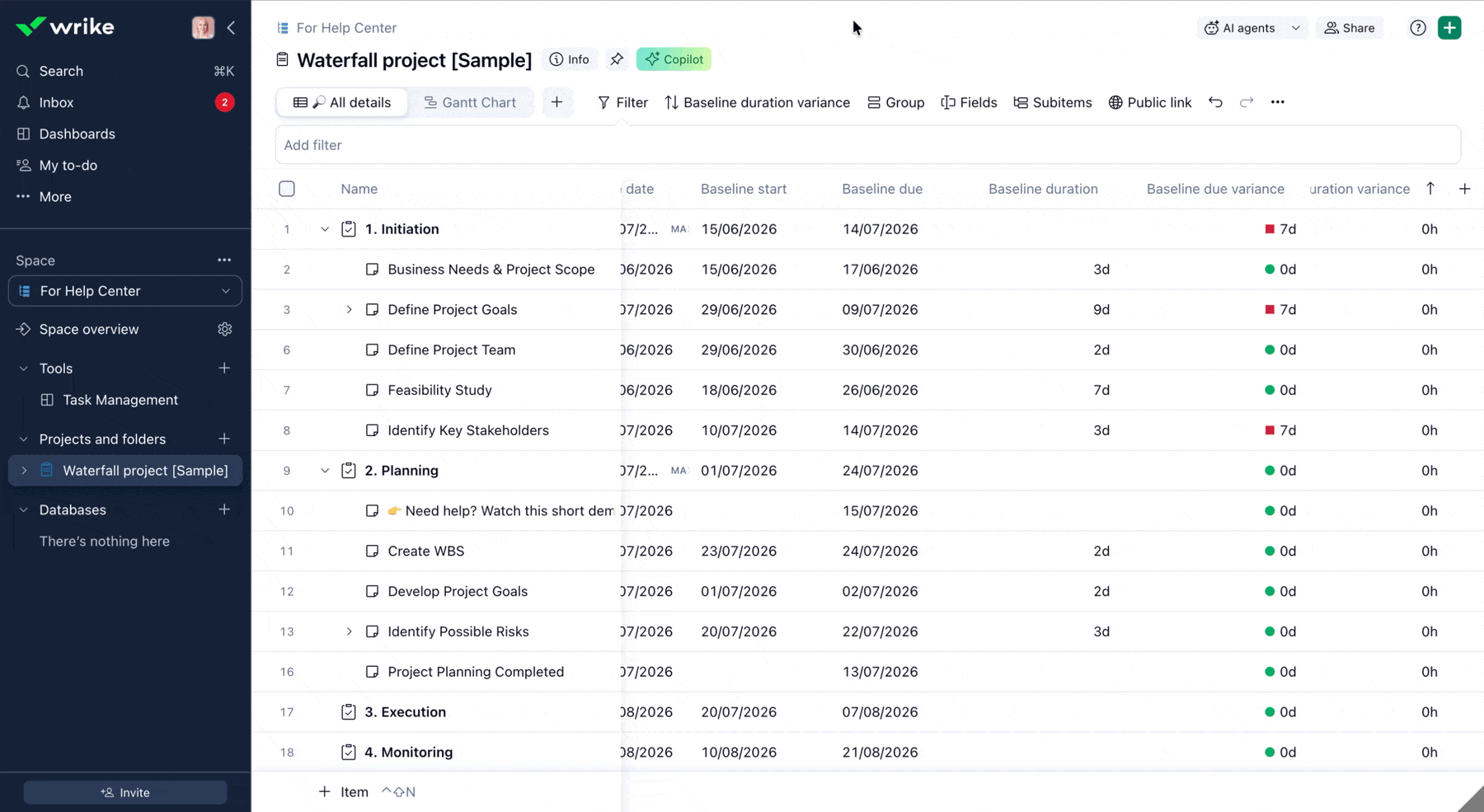

Sie können nach Baseline-Feldern in jeder Ansicht filtern, die Filter unterstützt.
Verwenden Sie die Werte der Baseline-Felder, um Elemente nach geplanten Daten, Dauer oder Varianz einzugrenzen.

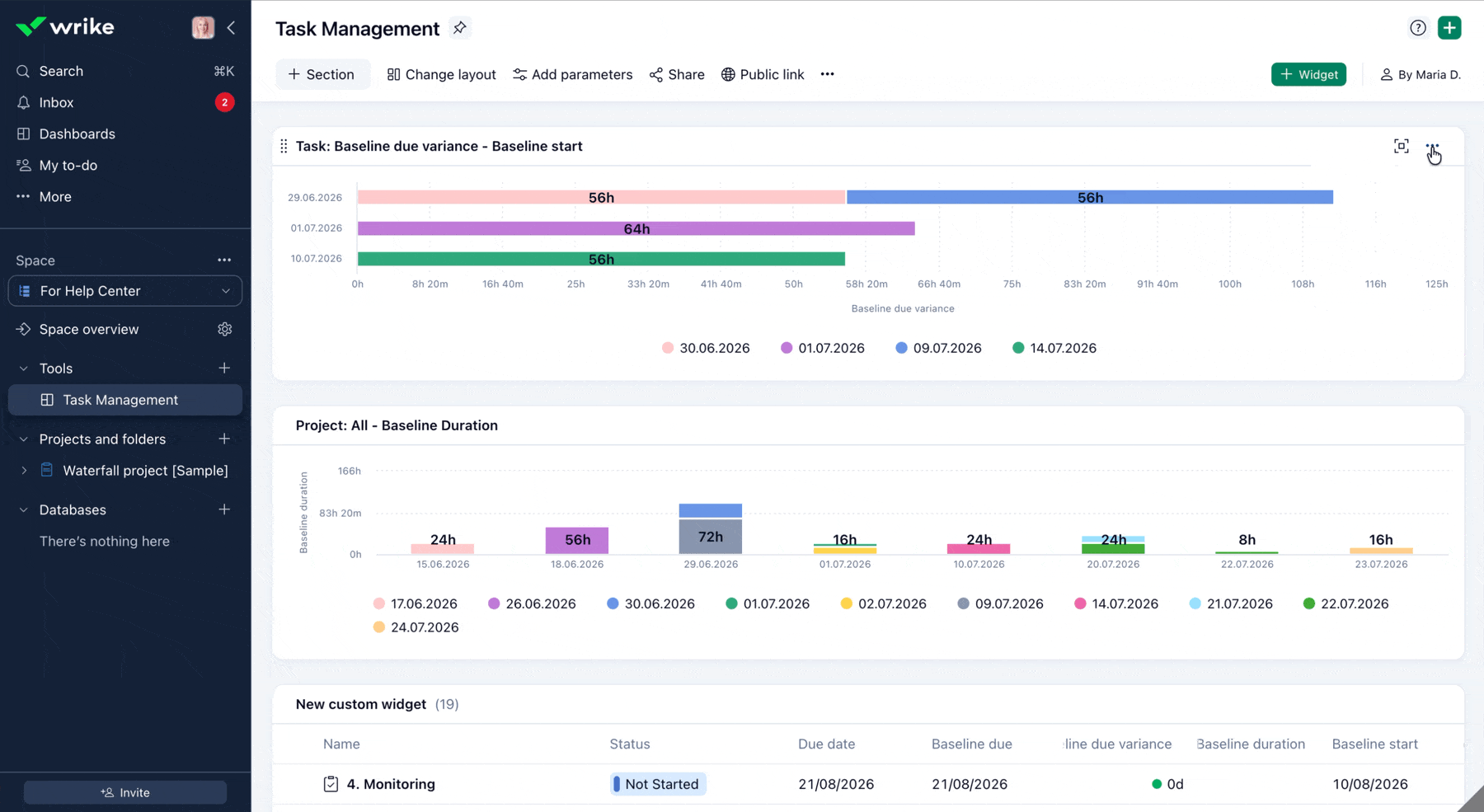

Sie können Baseline-Felder in Dashboard-Widgets genauso verwenden wie andere benutzerdefinierte Felder.
Sie können zum Beispiel Folgendes erstellen:
-
Ein Tabellen-Widget, das Baseline-Werte für ausgewählte Aufgaben oder Projekte anzeigt.
-
Ein Diagramm-Widget, das Baseline-Daten wie Fälligkeitsvarianz oder Dauervarianz visualisiert.

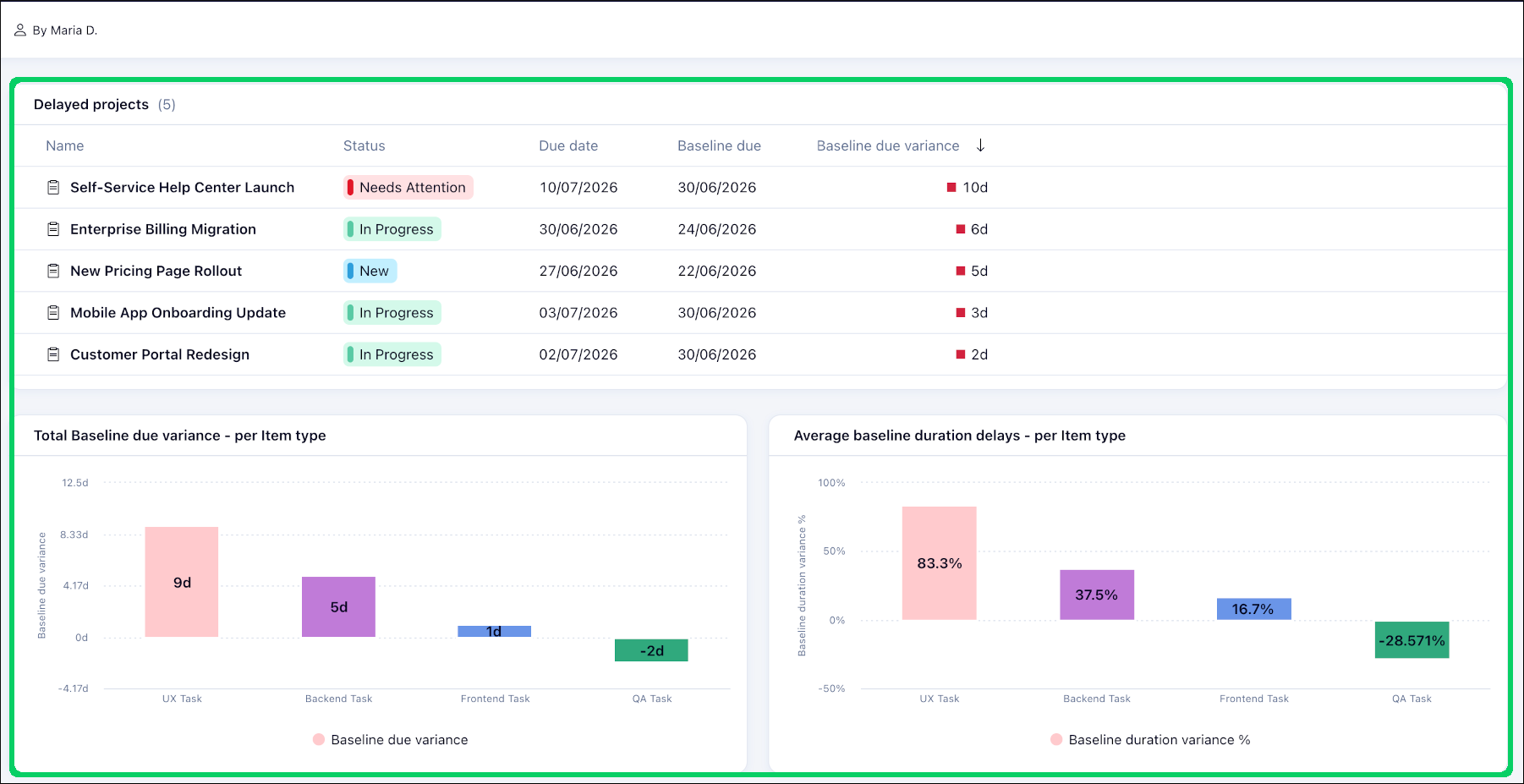

Dies hilft Ihnen, die Baseline-Leistung zu verfolgen und Terminänderungen leichter zu erkennen.
Tipp
Sie können außerdem ein Formelfeld erstellen, um den Prozentsatz der Dauerverspätung im Vergleich zur Baseline zu berechnen: ([Duration]-[Baseline duration])/[Baseline duration]. Dies ist besonders nützlich für Berichte, da Sie diese Formel in Dashboard-Widgets verwenden können, um die durchschnittliche Dauerverschiebung über Aufgaben hinweg zu analysieren, zum Beispiel nach Elementtyp, Verantwortlichem oder anderen Parametern.
Anmerkung
Falls die Registerkarte Design keine Option bietet, die Anzeige von Stunden auf Tage umzustellen, fügen Sie die Kennzahl Dauer hinzu, ändern Sie das Anzeigeformat auf Tage und entfernen Sie anschließend die Kennzahl Dauer wieder aus der Ansicht.
Benutzer benötigen beide folgenden Berechtigungen, um Baselines aufzuzeichnen:
- Die Berechtigung Baseline festlegen muss in den Nutzer-Typen aktiviert sein.
- Die Berechtigung Baseline festlegen muss in den Zugriffsrollen aktiviert sein.
Fehlt eine dieser Berechtigungen, kann der Benutzer keine Baseline aufzeichnen.
Kontoinhaber und -Admins können diese Berechtigungen in den Kontoeinstellungen verwalten.

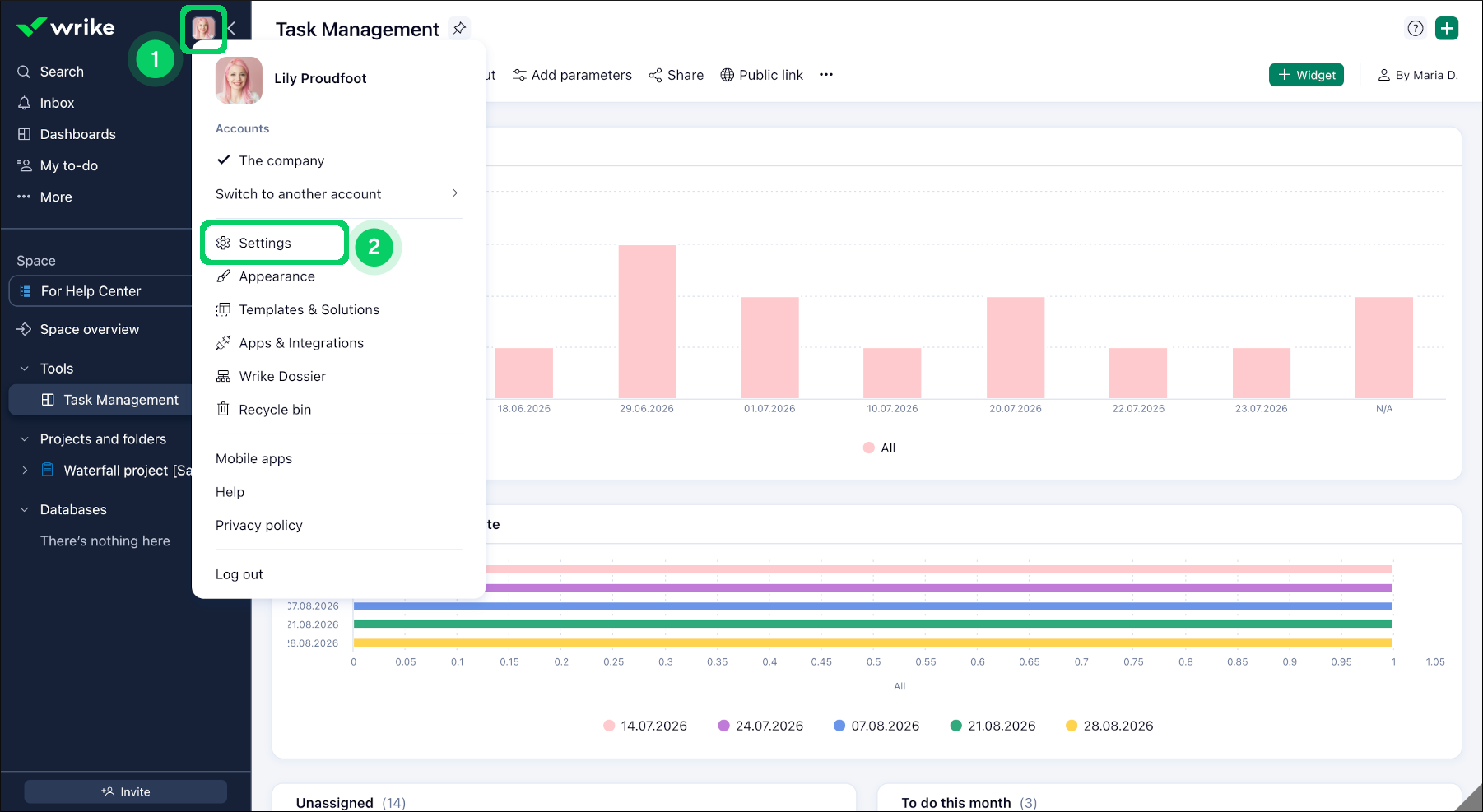

- Klicken Sie in der Seitenleiste auf Ihr Profilbild 1.
-
Wählen Sie Einstellungen 2 aus der Dropdown-Liste.
- Klicken Sie auf Nutzer-Typen 3.
- Wählen Sie unter Kategorien Ordner und Projekte 4.
-
Aktivieren Sie die Umschalter Baseline festlegen 5 für die entsprechenden Nutzer-Typen.
Anmerkung
Standardmäßig ist diese Berechtigung für Admins und reguläre Benutzer aktiviert.
- Klicken Sie auf Zugriffsrollen 6 und wählen Sie Ordner und Projekte.
-
Aktivieren Sie die Kontrollkästchen Baseline festlegen 7 für die entsprechenden Zugriffsrollen.
Anmerkung
Standardmäßig ist diese Berechtigung für die Rollen Full und Editor aktiviert, Sie können dies jedoch je nach Bedarf anpassen.
- Die Anzahl der in einer Baseline-Aufzeichnung enthaltenen Elemente ist nicht begrenzt.
- Bei großen Projekten kann das Aufzeichnen einer Baseline einige Zeit in Anspruch nehmen.
-

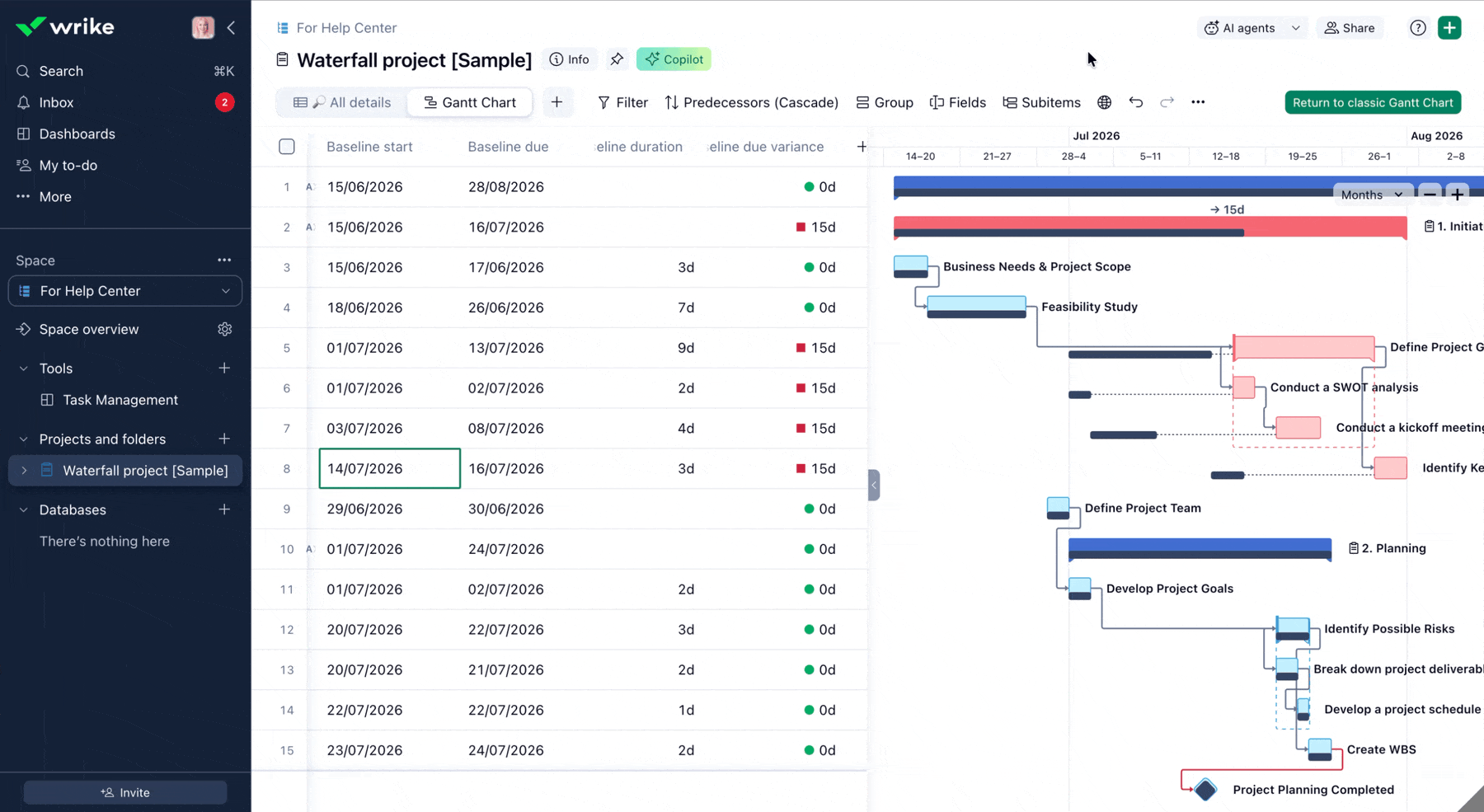

Sobald eine Baseline aufgezeichnet wurde, können Sie deren Einträge entfernen, indem Sie die Werte der Baseline-Felder löschen.
Sie können Baseline-Einträge auf eine der folgenden Arten entfernen:
-
Klicken Sie im Tabellenteil des Gantt-Diagramms oder in der Tabellenansicht auf einen Baseline-Feldwert und löschen Sie die Daten für alle Elemente.
Anmerkung
Um einen Baseline-Feldwert für alle Elemente zu löschen, müssen Benutzer über Bearbeitungsrechte für diese Baseline-Felder verfügen. Weitere Informationen zum Konfigurieren dieser Berechtigungen finden Sie unter Wie man Baseline-Feldeinstellungen bearbeitet.
-
Wenn Sie eine Baseline festlegen, wählen Sie Projekthistorie als Quelle und wählen Sie ein vergangenes Datum, an dem das Projekt noch nicht existierte.
-
