Eine Abhängigkeit im Gantt-Diagramm erstellen

Zuletzt aktualisiert am

Wrike-Dokumentationsteam

Wrike-Dokumentationsteam

Kurz gesagt

Sie können Aufgabenabhängigkeiten im Gantt-Diagramm über die Tabelle oder die Zeitleiste erstellen. Verwenden Sie in der Tabelle die Spalte Vorgänger oder Nachfolger und geben Sie die Zeilennummer der zugehörigen Aufgabe mit FS, SS, FF oder SF ein. Ziehen Sie auf der Zeitleiste von einem Verbindungspunkt einer Aufgabenleiste zu einer anderen Aufgabe.

Tabelle 37. Availability - Legacy plans

Verfügbarkeit: Legacy Professional, Legacy Business, Legacy Enterprise.; Nichtverfügbarkeit: Legacy Free.;

Tabelle 38. Verfügbarkeit

Verfügbarkeit: Team, Business, Pinnacle, Apex. ; Nichtverfügbarkeit: Free;

Überblick

Sie können Abhängigkeiten aus der Tabelle oder der Zeitleiste in der Gantt-Diagramm-Ansicht erstellen. Verwenden Sie in der Tabelle entweder die Spalte Vorgänger oder Nachfolger mit derselben Notation.

Hinweis

Aufgaben mit dem Status „Zurückgestellt“ oder „Abgebrochen“ können nicht Teil einer Abhängigkeit sein. Erledigte Aufgaben können nur als Vorgänger hinzugefügt werden.

Von der Tabelle aus

  1. Suchen Sie eine Aufgabe in der Tabelle und doppelklicken Sie auf deren Zelle Vorgänger oder Nachfolger. Wenn die Spalte nicht sichtbar ist, klicken Sie auf Felder oder + Spalte hinzufügen und wählen Sie Vorgänger oder Nachfolger aus.

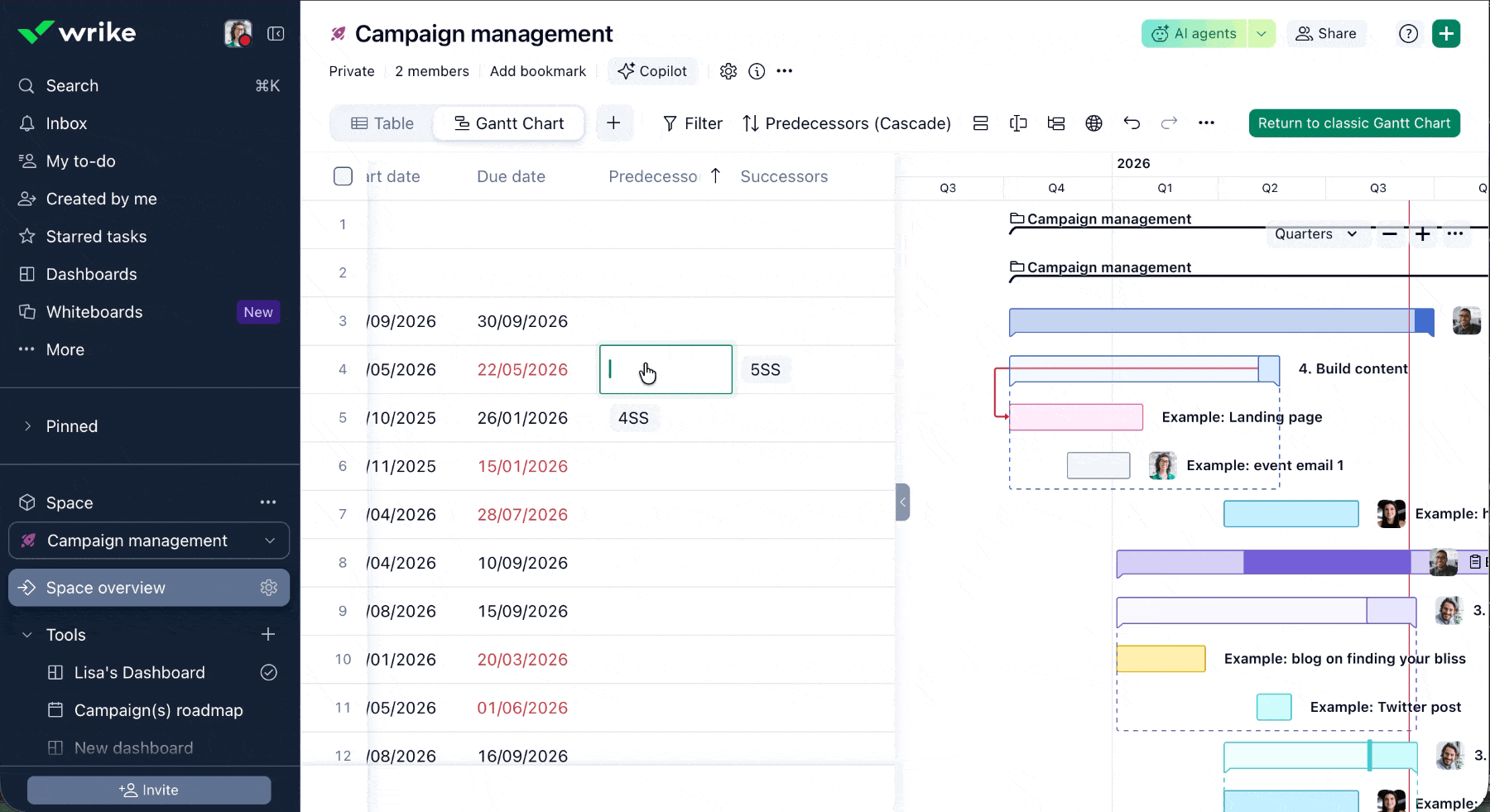

  2. Geben Sie die Zeilennummer der zugehörigen Aufgabe ein:
    • Geben Sie in Vorgänger die Zeilennummer der Aufgabe ein, die davor liegen soll.
    • Geben Sie in Nachfolger die Zeilennummer der Aufgabe ein, die danach folgen soll.
  3. Fügen Sie nach der Zeilennummer einen Abhängigkeitstyp hinzu:
    • FS – um eine Ende-zu-Anfang-Abhängigkeit zu erstellen
    • SS – um eine Anfang-zu-Anfang-Abhängigkeit zu erstellen
    • FF – um eine Ende-zu-Ende-Abhängigkeit zu erstellen
    • SF – um eine Anfang-zu-Ende-Abhängigkeit zu erstellen
  4. Fügen Sie bei Bedarf eine Verzögerung oder Vorlaufzeit hinzu. Geben Sie zum Beispiel 9SS+2d ein.
  5. Trennen Sie mehrere Abhängigkeiten durch Kommas. Geben Sie zum Beispiel 9FS, 12SS+2d ein.
  6. Drücken Sie Enter.

Hinweis

Wenn Sie nur eine Zeilennummer eingeben, erstellt Wrike eine Ende-zu-Anfang-Abhängigkeit. Zum Beispiel funktioniert 9 genauso wie 9FS.

Die Spalten Vorgänger und Nachfolger bleiben synchron. Das Hinzufügen oder Entfernen einer Abhängigkeit in einer Spalte aktualisiert die andere Spalte und den Link auf der Zeitleiste.

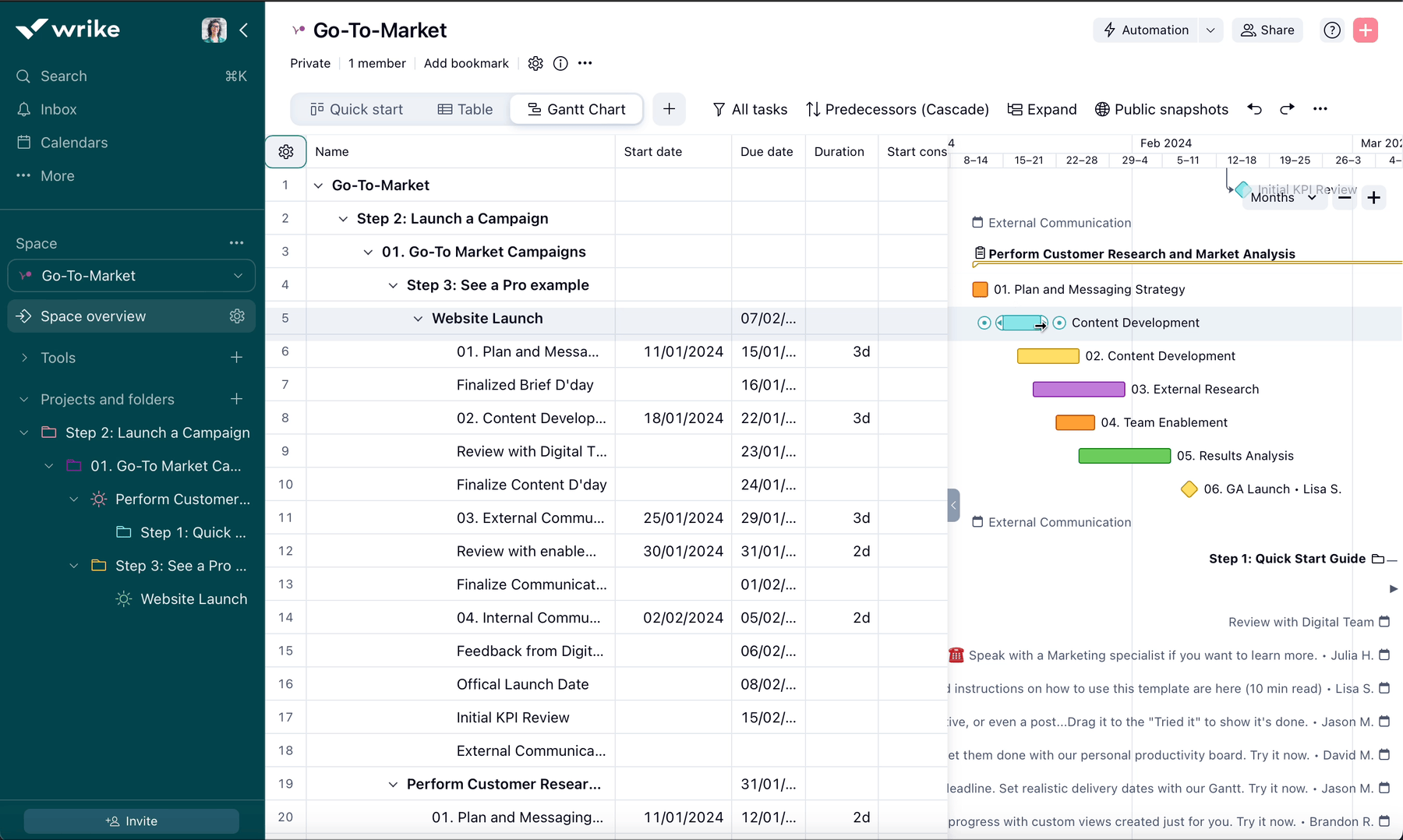

Von der Zeitleiste aus

  1. Die Maus über eine Aufgabenleiste bewegen.
  2. Klicken Sie links oder rechts von dem Aufgabenbalken auf den dort erscheinenden Punkt.
  3. Ziehen Sie den Mauszeiger an den Anfang oder das Ende der Aufgabe, mit der Sie eine Abhängigkeit erstellen möchten.
  4. Lassen Sie die Maustaste los, um die Abhängigkeit zu erstellen.
