Führungs- und Nachlaufzeit in Aufgabenabhängigkeiten
Kurz gesagt
Mit Vorlauf- und Nachlaufzeiten können Sie auf dem Gantt-Diagramm Überlappungen oder Wartezeiten zwischen abhängigen Aufgaben hinzufügen. Fügen Sie in den Spalten Vorgänger und Nachfolger eine -Zahl für die Vorlaufzeit oder eine +Zahl für die Nachlaufzeit nach der Abhängigkeit ein und drücken Sie anschließend Enter.
| Verfügbarkeit: Legacy Professional, Legacy Business, Legacy Enterprise.; Nichtverfügbarkeit: Legacy Free.; |
| Verfügbarkeit: Team, Business, Pinnacle, Apex. ; Nichtverfügbarkeit: Free; |
Sie können Vorlauf- und Nachlaufzeit-Indikatoren verwenden, um Folgendes anzugeben:
- Die Überlappung zwischen Aufgaben (d.h., um anzugeben, dass die nachfolgenden Aufgabe(n) in einer Kette N Tage vor Beendigung der vorausgehenden Aufgabe gestartet werden kann/können).
- Die Wartezeit, bevor die nächste Aufgabe(n) in einer Kette beginnen können.
Hinweis
Sie können Vor-/Nachlaufzeiten nur im Tabellenbereich des Gantt-Diagramms angeben. Wenn Sie eine Aufgabe per Drag and Drop auf die Zeitleiste ziehen, wird die Vorlauf-/Verzögerungszeit nicht automatisch hinzugefügt.
- Lokalisieren Sie eine Aufgabe, für die Sie eine Nachlaufzeit (eine Wartezeit) bestimmen müssen.
-

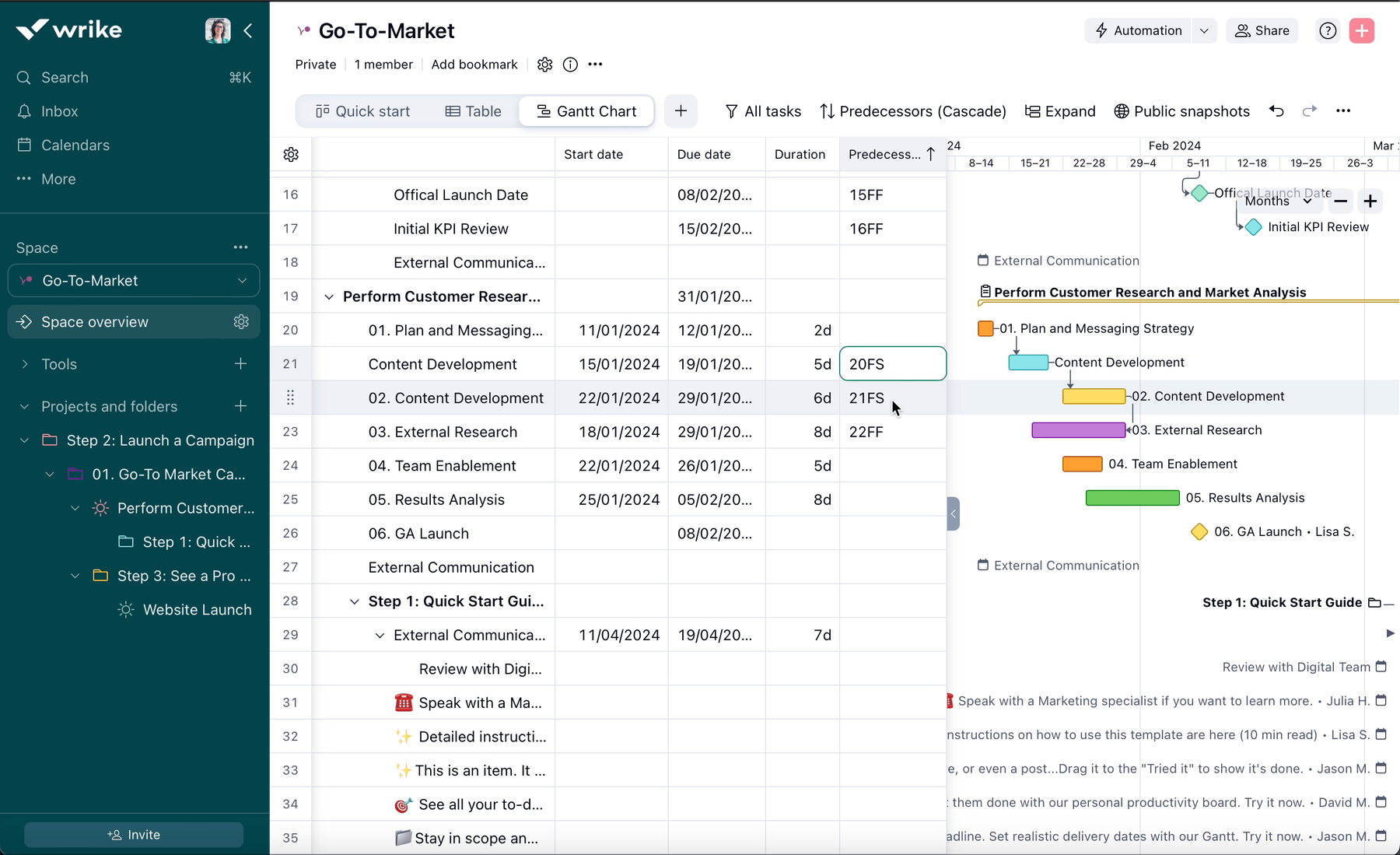

Doppelklicken Sie die Zelle Vorgänger oder Nachfolger. Falls die Spalte nicht sichtbar ist, klicken Sie auf Felder oder + Spalte hinzufügen und wählen Sie Vorgänger oder Nachfolger aus.
- Setzen Sie den Cursor an das Ende des Aufgabenabhängigkeits Feldes, und geben Sie folgendes ein:

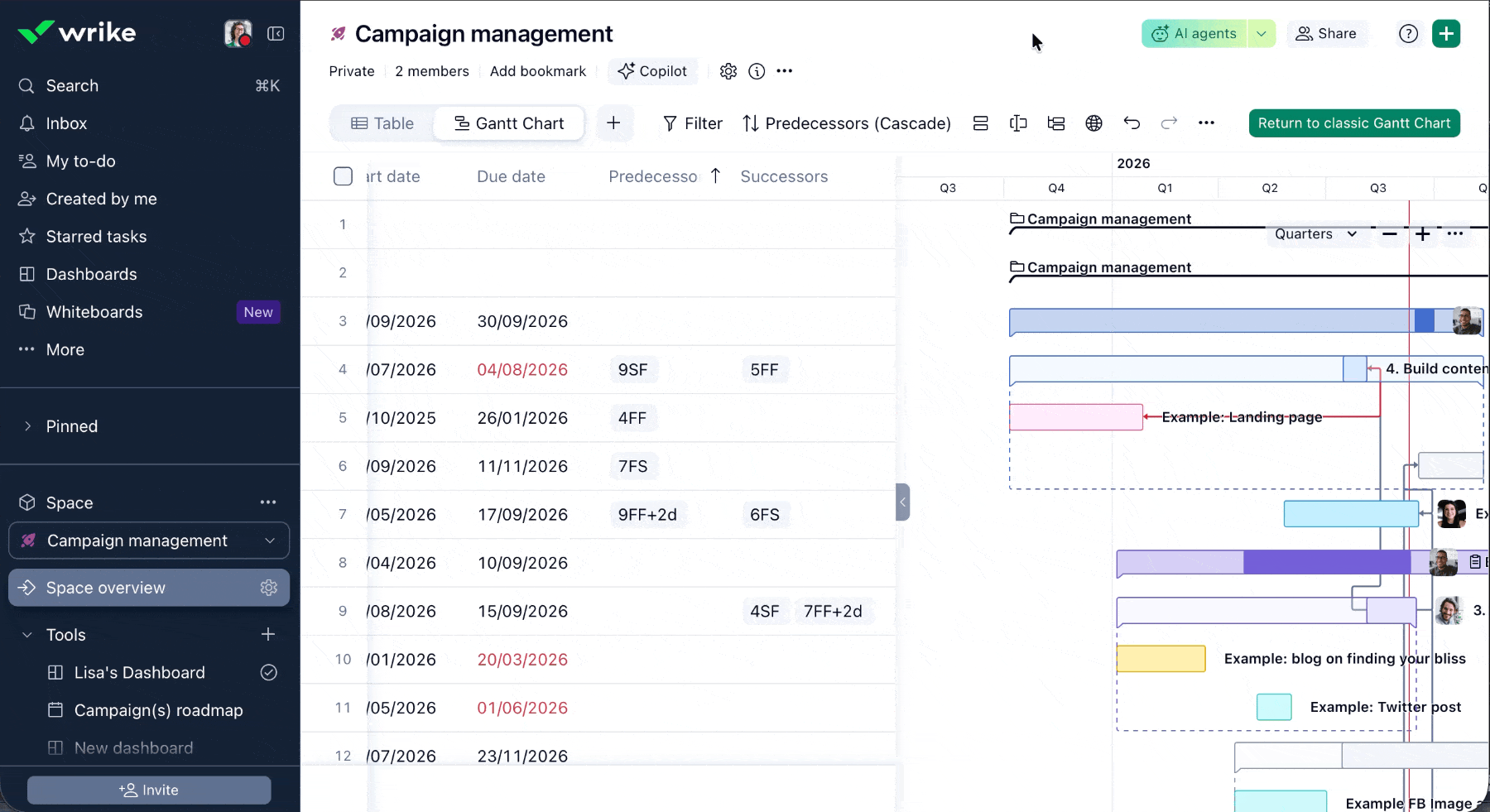

- Das - Zeichen gefolgt von einer Zahl, um die Vorlaufzeit in Tagen anzugeben.
- Das + Zeichen gefolgt von einer Nummer, um die Nachlaufzeit in Tagen zu spezifizieren.
- Drücken Sie die Enter-Taste auf Ihrer Tastatur oder klicken Sie irgendwo außerhalb der Zelle, die Sie bearbeiten. Sie werden sehen, dass der Nachfolger in Übereinstimmung mit der Verzögerungs-/Vorlaufzeit neu geplant wird.
War dieser Beitrag hilfreich?
Thank you for your feedback.
Thank you for your feedback.
