Прогнозирование проектных рисков с помощью ИИ

Последнее обновление:

Команда документации Wrike

Команда документации Wrike

TL;DR

Функция «Прогнозирование рисков проекта на основе ИИ» использует данные проекта, чтобы оценить, относится ли проект к низкой, средней или высокой группе риска срыва сроков. После включения хода выполнения проекта Wrike показывает уровень риска и выделяет возможные проблемы, чтобы вы могли своевременно их обнаружить и принять меры.

Таблица 15. Доступность для пользователей старых планов

Доступно: Legacy Business, Legacy Enterprise.; Недоступно: Legacy Free, Legacy Professional.;

Таблица 16. Доступность

Доступность: Business, Pinnacle, Apex. Недоступность: Free, Team;

Обзор

Функция «Прогнозирование рисков проекта на основе ИИ» отслеживает ваши проекты на предмет рисков, которые могут привести к срыву сроков, и присваивает им уровень риска (низкий, средний или высокий). Оценки ИИ заменили предыдущую систему вычисления состояния проекта (с цветовым кодированием). Вы можете найти эти оценки в окне «Ход выполнения проекта» в панели информации о проекте, в представлении «Таблица», виджете панели задач проекта и в отчётах по проектам.

При оценке рисков проекта учитывается ряд факторов, в том числе:

  • сложность проекта (количество задач, подзадач, подпапок и подпроектов и их структура)
  • количество завершённых и просроченных задач
  • количество исполнителей
  • число активных и просроченных проектов у владельца;
  • активность по задачам
  • предыдущие проекты владельца (если они были завершены не в срок, это может повысить прогнозируемый риск)

Примечание

Информация о рисках проекта также может быть предоставлена пользователю с помощью механизма автоматизации Wrike.

Важная информация

Чтобы получить оценку рисков, необходимо включить ход выполнения проекта в интересующих вас проектах.

Раньше состояние проекта оценивалось на основе простых вычислений. В проектах, созданных до 18 ноября 2021 года, будет и дальше использоваться система вычисления состояния проекта, пока проект не будет завершен. Использование функции «Прогнозирование рисков проекта на основе ИИ» означает, что благодаря машинному обучению вы получаете более комплексную оценку риска, основанную на десятках текущих и исторических факторов, связанных с вашими проектами.

Учтите, что оценка хода выполнения проекта (в процентах) остаётся прежней. Цветовая индикация определяется для каждого проекта. Все пользователи будут видеть или предыдущее состояние проекта, или новую версию с оценкой рисков, если она включена для их проектов.

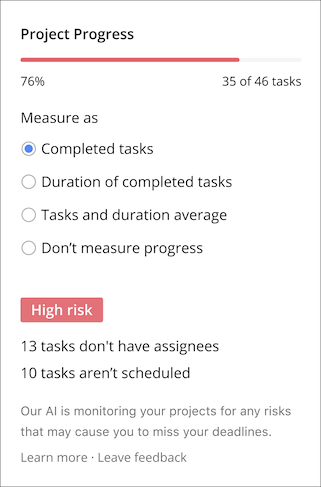

Если ИИ находит риски, они отображаются в виде 1–3 сводок в окне хода выполнения проекта, так что вы сможете увидеть эти потенциальные проблемы и вовремя их устранить (например, вы можете увидеть, что у вас просрочены 12 задач). В только что начатых проектах может отображаться описание предварительной оценки рисков, потому что данных еще недостаточно для выполнения прогнозирования рисков. И наоборот, если проект выполняется в течение более 500 дней, будет отображаться объяснение: Проект слишком длительный, чтобы ИИ мог рассчитать проектные риски, и риск не будет рассчитан.


Понимание рисков проекта

Оценка рисков будет доступна только для:

  • Активные проекты с критериями, позволяющими рассчитывать риск, такими как длительность, дата начала, срок выполнения и т. п. (подпроекты и задачи могут не иметь даты начала и срока выполнения).
  • проектов, в которых включён ход выполнения проекта

Чем более точны и актуальны ваши сведения о проектах (дата начала, срок выполнения, статус, данные о задачах проекта и т. д.), тем более точными будут прогнозы. Уровень риска проекта пересчитывается каждый раз, когда вы вносите изменения в проекты или входящие в них задачи, и отображается через несколько секунд.

Проекты, не отвечающие этим критериям, получают отметку Нет оценки и выделяются серым цветом.

Прогноз риска проекта включает уровень (низкий, средний или высокий) и соответствующий цвет, который отображается в окне «Состояние проекта»:

  • низкий уровень риска — зеленый;
  • средний уровень риска — желтый;
  • высокий уровень риска — красный.
