Создание зависимости на диаграмме Ганта

Последнее обновление:

Команда документации Wrike

Команда документации Wrike

TL;DR

Вы можете создавать зависимости между задачами на диаграмме Ганта из таблицы или временной шкалы. В таблице в столбце Предшествующие задачи или Последующие задачи введите номер строки связанной задачи вместе с FS, SS, FF или SF. На временной шкале перетащите точку соединения одной полосы задачи к другой задаче.

Таблица 37. Доступность - Legacy plans

Доступно: старые планы Professional, Business, Enterprise.; Недоступно: старый план Free.;

Таблица 38. Доступность

Доступность: Team, Business, Pinnacle, Apex. ; Недоступно: Free;

Обзор

Вы можете создавать зависимости из таблицы или временной шкалы в представлении Диаграмма. В таблице используйте столбец Предшествующие задачи или Последующие задачи с той же нотацией.

Примечание

В зависимость нельзя включать задачи со статусом «Отложено» или «Отменено». Выполненные задачи можно добавлять только в качестве предшествующих.

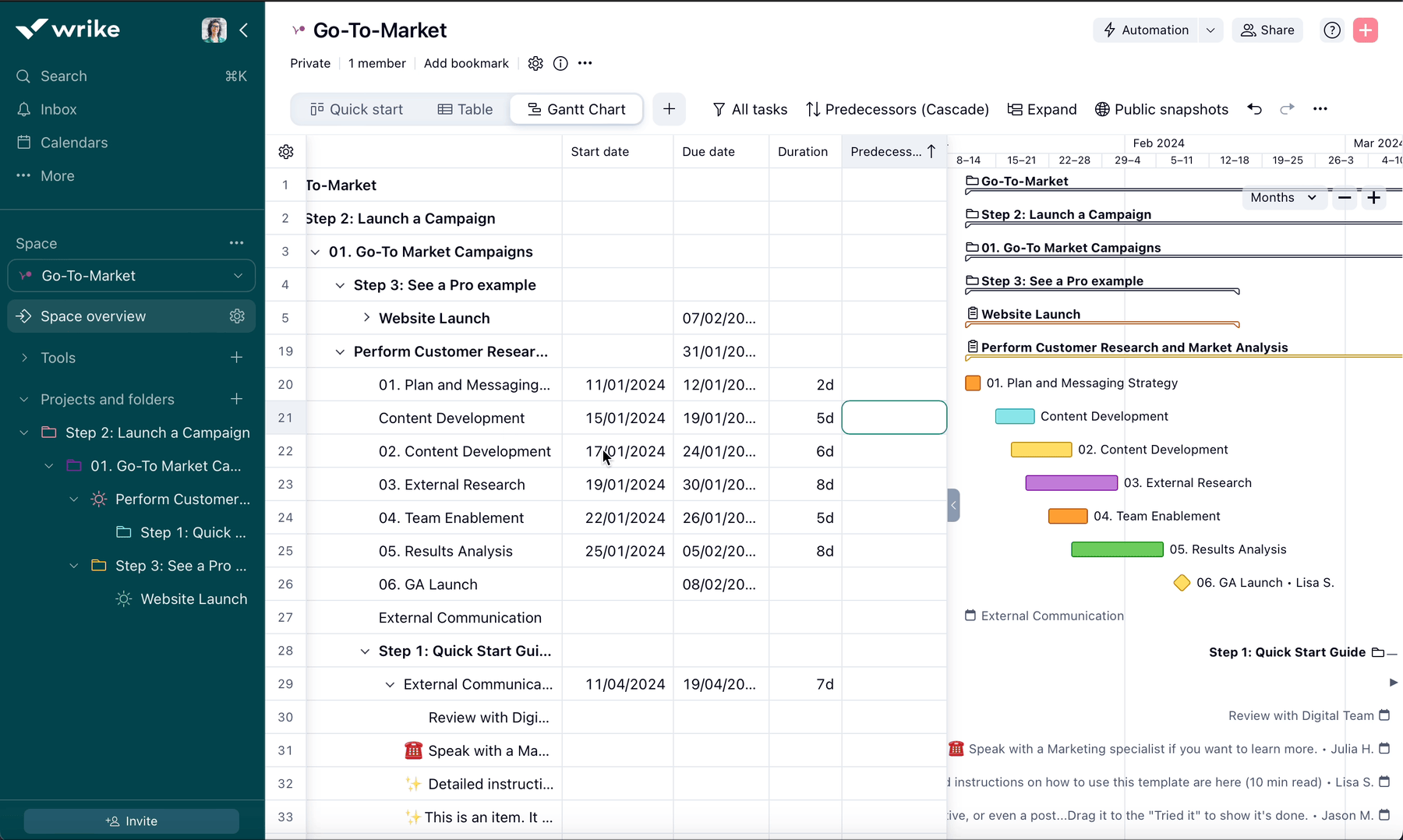

В таблице

  1. Найдите задачу в таблице и дважды щёлкните её ячейку Предшествующие задачи или Последующие задачи. Если столбец не отображается, нажмите Поля или + Добавить столбец и выберите Предшествующие задачи или Последующие задачи.

  2. Введите номер строки связанной задачи:
    • В поле Предшествующие задачи введите номер строки задачи, которая должна предшествовать текущей.
    • В поле Последующие задачи введите номер строки задачи, которая должна следовать за текущей.

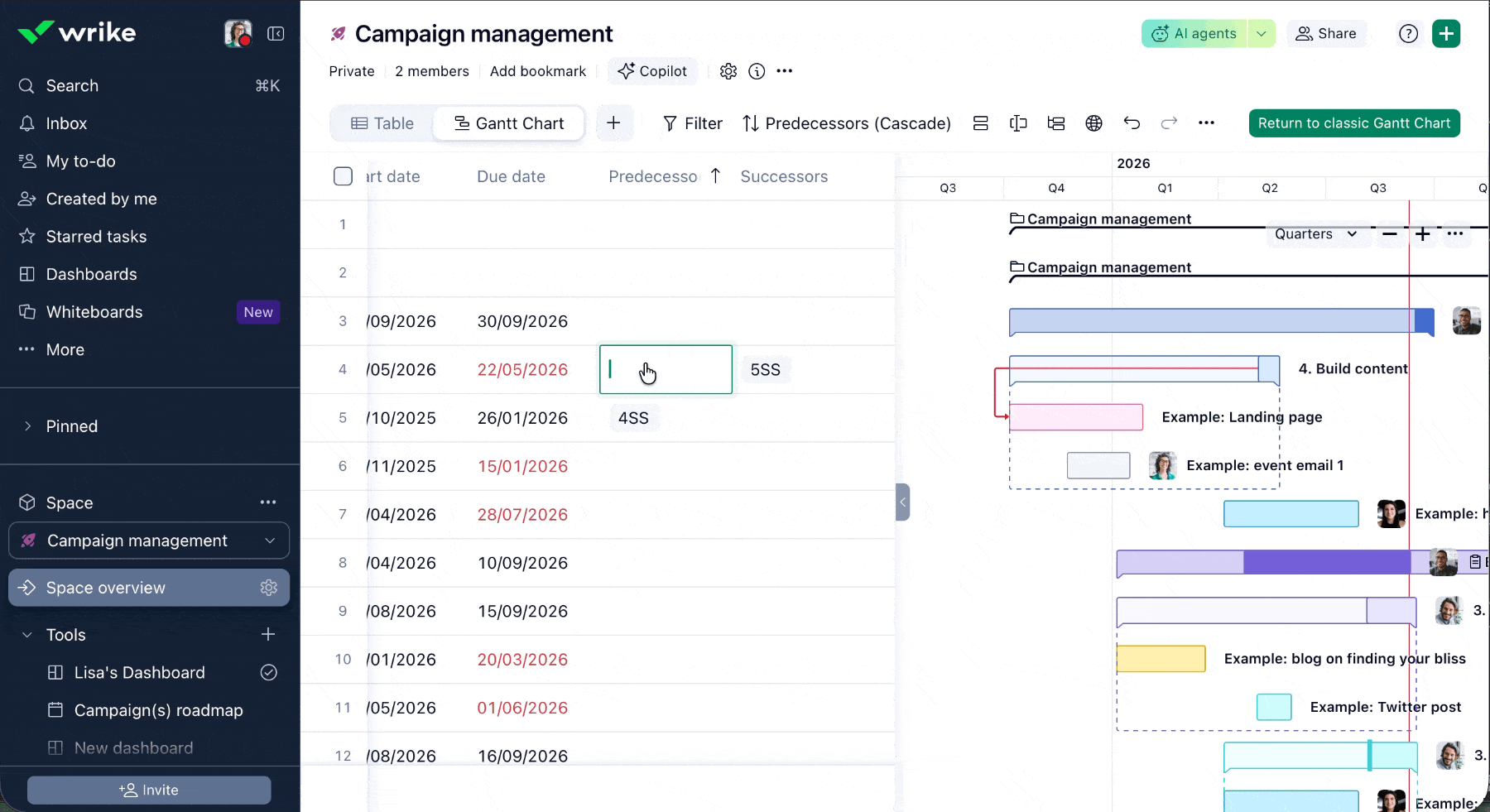

  3. Добавьте тип зависимости после номера строки:
    • FS — для создания зависимости «конец-начало»
    • SS — для создания зависимости «начало-начало»
    • FF — для создания зависимости «конец-конец»
    • SF — для создания зависимости «начало-конец»
  4. При необходимости добавьте отставание или опережение. Например, введите 9SS+2d.
  5. Разделяйте несколько зависимостей запятыми. Например, введите 9FS, 12SS+2d.
  6. Нажмите Enter.


Примечание

Если вы вводите только номер строки, Wrike создаёт зависимость «конец-начало». Например, 9 действует так же, как 9FS.

Столбцы Предшествующие задачи и Последующие задачи остаются синхронизированными. При добавлении или удалении зависимости в одном столбце другой столбец и связь на временной шкале обновляются.

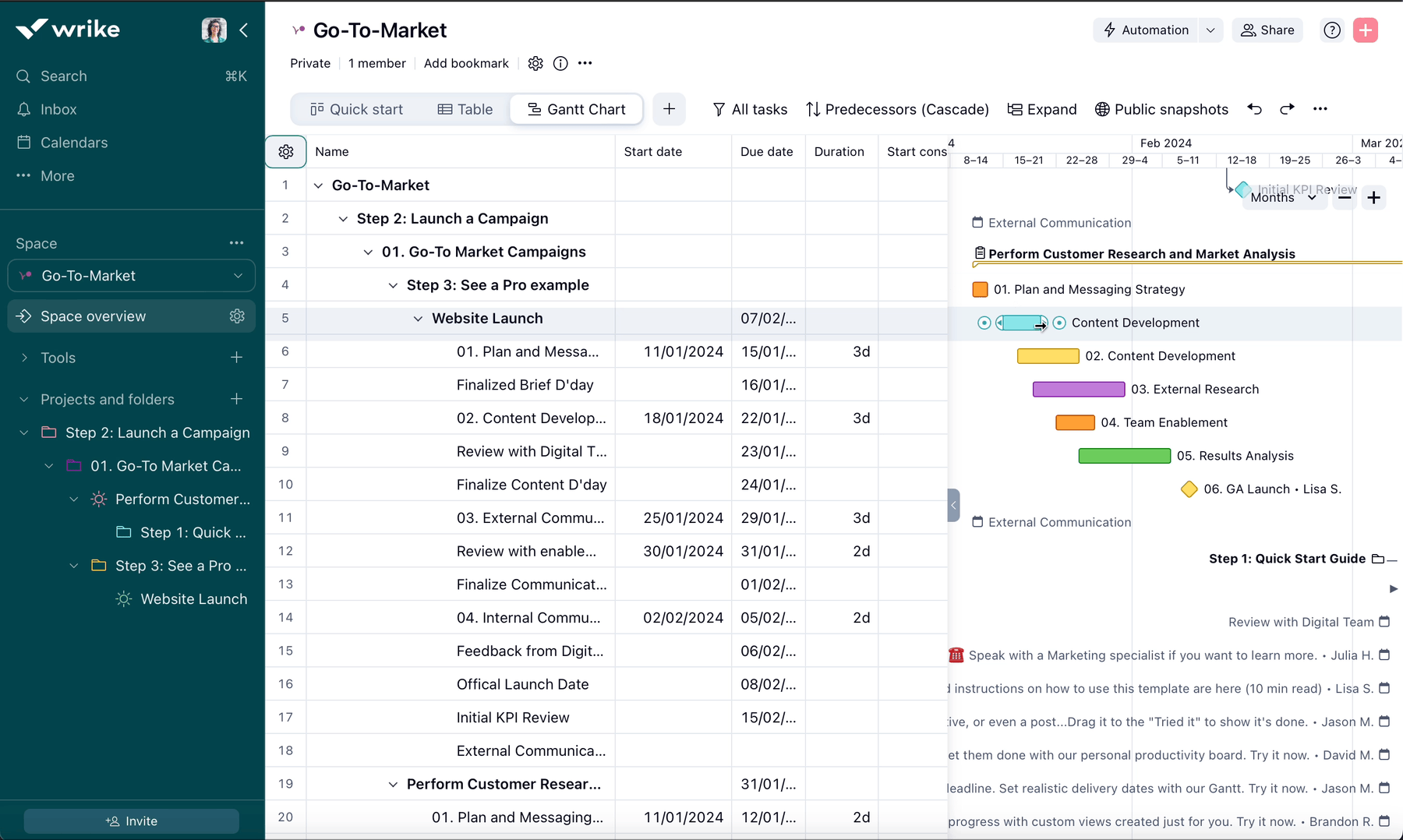

На временной шкале

  1. Наведите курсор на полосу задачи.
  2. Нажмите на точку, появившуюся слева или справа от полосы задачи.
  3. Перетащите точку к началу или концу задачи, с которой вы хотите установить зависимость.
  4. Отпустите кнопку мыши, чтобы создать зависимость.
