Бронь
TL;DR
Бронирования позволяют резервировать предполагаемые трудозатраты для пользователя или роли на уровне проекта, а не отдельных задач. Вы можете добавлять, редактировать, удалять и переназначать бронирования в диаграммах рабочей нагрузки и представлении «Ресурсы», выбирать режим трудозатрат Basic или Flexible, а также сравнивать забронированные трудозатраты с трудозатратами задач для планирования и отслеживания ресурсов.
| Доступность: Pinnacle, Apex.; Недоступность: Free, Team, Business; |
Бронирования — это отдельный объект в рабочем пространстве для сохранения оценки трудозатрат. Используйте Бронирования для резервирования блоков времени в зависимости от того, сколько трудозатрат, по вашему мнению, потребуется на выполнение работы для каждого исполнителя или роли в проекте. Каждая бронь связана с отдельным проектом и исполнителем, и каждому исполнителю в проекте может соответствовать только одна бронь.
В каждом проекте есть системное поле Забронированные трудозатраты, в котором автоматически суммируются трудозатраты, назначенные посредством бронирования всем пользователям и ролям в проекте. По умолчанию общее количество не включает забронированные трудозатраты из подпроектов, но вы можете свернуть данные поля, чтобы включить их.
Вы можете видеть и использовать Бронирования в Обзоре ресурсов, диаграммах рабочей нагрузки и горизонтальном Backlog Box. Поле Забронированные трудозатраты видно в информационной панели проекта и Табличном виде.
У бронирования есть собственный график. Когда вы добавляете бронирование, вы устанавливаете дату начала и окончания, в течение которых, по вашим оценкам, исполнитель будет выполнять работу. График бронирования будет зависеть от любых изменений в рабочем графике исполнителя.
Так как Бронирования связаны с проектами, а не с задачами, они не обязательно являются заменой трудозатрат по задаче. Это лишь еще один способ сохранить оценку трудозатрат. Вы можете использовать в своем аккаунте как забронированные трудозатраты, так и трудозатраты для задач в зависимости от того, какая оценка вам нужна.
Используйте бронирование в следующих случаях:
- Вы хотите получить общую информацию о проектах и связанных с ними трудозатратах на графике рабочей загрузки, вместо того чтобы добавить трудозатраты к отдельным задачам.
- Вам нужно спрогнозировать ресурсы, прежде чем в проекте будут созданы задачи.
- Вам не нужна детальная оценка трудозатрат для каждой задачи, или вы выяснили, что вам часто приходится корректировать такие оценки из-за изменений.
- Вы хотите отследить и сравнить первоначальную и фактическую оценку с использованием забронированных трудозатрат и трудозатрат для задачи соответственно.
Трудозатраты задачи и трудозатраты, сохраненные в бронированиях, вычисляются раздельно. Вы можете сравнить их одним из следующих способов:
- В Табличном виде проверьте значения в колонках Трудозатраты (трудозатраты задачи) и Забронированные трудозатраты (бронирования), чтобы увидеть разницу между ними. Используйте подстановку данных для поля Забронированные трудозатраты, чтобы включить значения из подпроектов, если это необходимо.
- Используйте наглядные отображения на графиках рабочей загрузки или в режиме просмотра ресурсов, чтобы сравнивать забронированные трудозатраты пользователя или роли с трудозатратами для задач по каждому проекту каждый день. Если трудозатраты для задачи превышают забронированные трудозатраты, последние будут выделены красным цветом.
Примечание
На графиках рабочей загрузки и в режиме просмотра ресурсов забронированные трудозатраты будут сравниваться с трудозатратами для задачи по отдельным дням, даже если вы установили масштаб просмотра по неделям или месяцам.
Все пользователи аккаунта, за исключением Коллабораторов, Участников и Просмотров, могут добавлять бронирования в проектах, к которым они имеют доступ, если это не ограничено их ролью доступа (требуемое разрешение — Редактировать даты задач и зависимости).
- Откройте соответствующий график рабочей загрузки. В качестве альтернативы откройте соответствующий проект в виде Ресурсов.
- Разверните строку соответствующего пользователя или роли. 1 Если вы добавляете это в виде Ресурсов, вам может потребоваться нажать кнопку + Добавить пользователя, чтобы сначала добавить пользователя или роль.
-

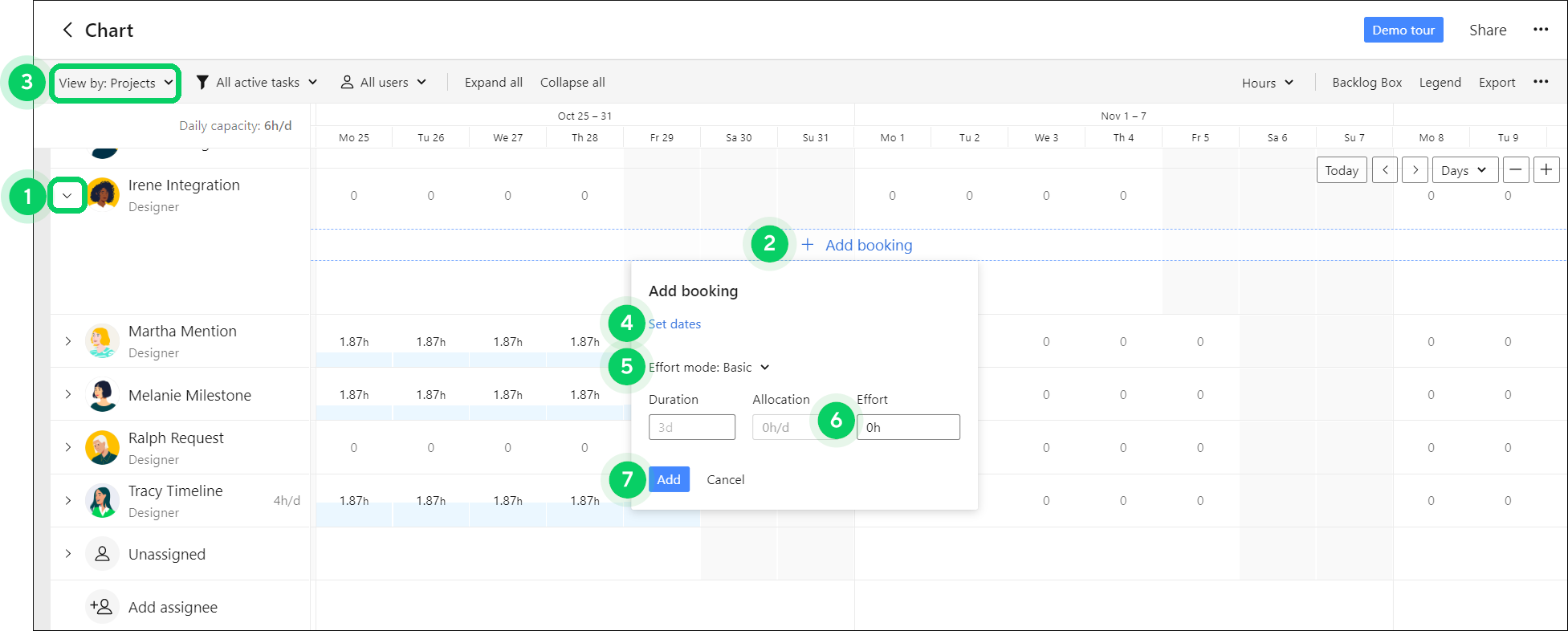

Нажмите кнопку + Добавить бронирования. 2
Предупреждение
Чтобы увидеть эту кнопку на графике рабочей загрузки, вам нужно включить группировку по проектам. 3
- В открывшемся окне:
- Щелкните Установить даты 4, чтобы назначить даты работы исполнителя. Учтите, что на эти даты может повлиять изменение в графике работы исполнителя.
- Выберите режим трудозатрат. 5
- В поле Трудозатраты 6 введите предполагаемые трудозатраты в часах.
- Для гибкого режима трудозатрат: скорректируйте трудозатраты для каждого дня, недели или месяца в зависимости от выбранного масштаба.
- Нажмите Добавить. 7
Повторите этот процесс для всех пользователей и ролей, которые запланированы для работы над проектом. После добавления бронирования вы сможете увидеть его в Обзоре ресурсов, диаграммах рабочей нагрузки и горизонтальном Backlog Box.
Совет
Бронирования также доступны в Прототипах. Вы можете создать прототипы повторяющихся проектов и в обзоре ресурсов добавить ожидаемые трудозатраты на основе бронирований.
Есть два режима трудозатрат, доступных для бронирования.
- Базовый: В этом режиме трудозатрат вы можете распределять определенное количество забронированных часов в день для каждого бронирования. Базовый режим трудозатрат для бронирований является полным эквивалентом Базовых трудозатрат по задаче и работает аналогично.
- Гибкий режим. Этот режим позволяет выделять различное количество забронированных трудозатрат для каждого отдельного дня, недели или месяца, на которые распространяется бронь. Гибкие усилия бронирования эквивалентны Гибким усилиям по задаче.
Примечание
- Режим гибких трудозатрат в бронированиях не поддерживается, когда вы дублируете проект с бронированиями или создаёте его из прототипов и выбираете пересчитать сроки.
- Если вы распределяете часы для бронирования на одном уровне масштабирования, например по неделям, в гибком режиме, а затем переключитесь на другой уровень масштабирования, например по месяцам, и измените распределение часов, то первоначальное распределение по неделям будет пересчитано и часы, выделенные для измененного месяца, будут равномерно распределены по дням месяца.
Все пользователи аккаунта, за исключением Коллабораторов, Участников и Просмотров, могут редактировать и удалять бронирования в проектах, к которым они имеют доступ, если это не ограничено их ролью доступа (требуемое разрешение - Редактировать даты задач и зависимости).
- Откройте соответствующую диаграмму рабочей нагрузки. В качестве альтернативы откройте соответствующий проект в Обзоре ресурсов.
- Найдите нужную бронь и нажмите на нее.
-

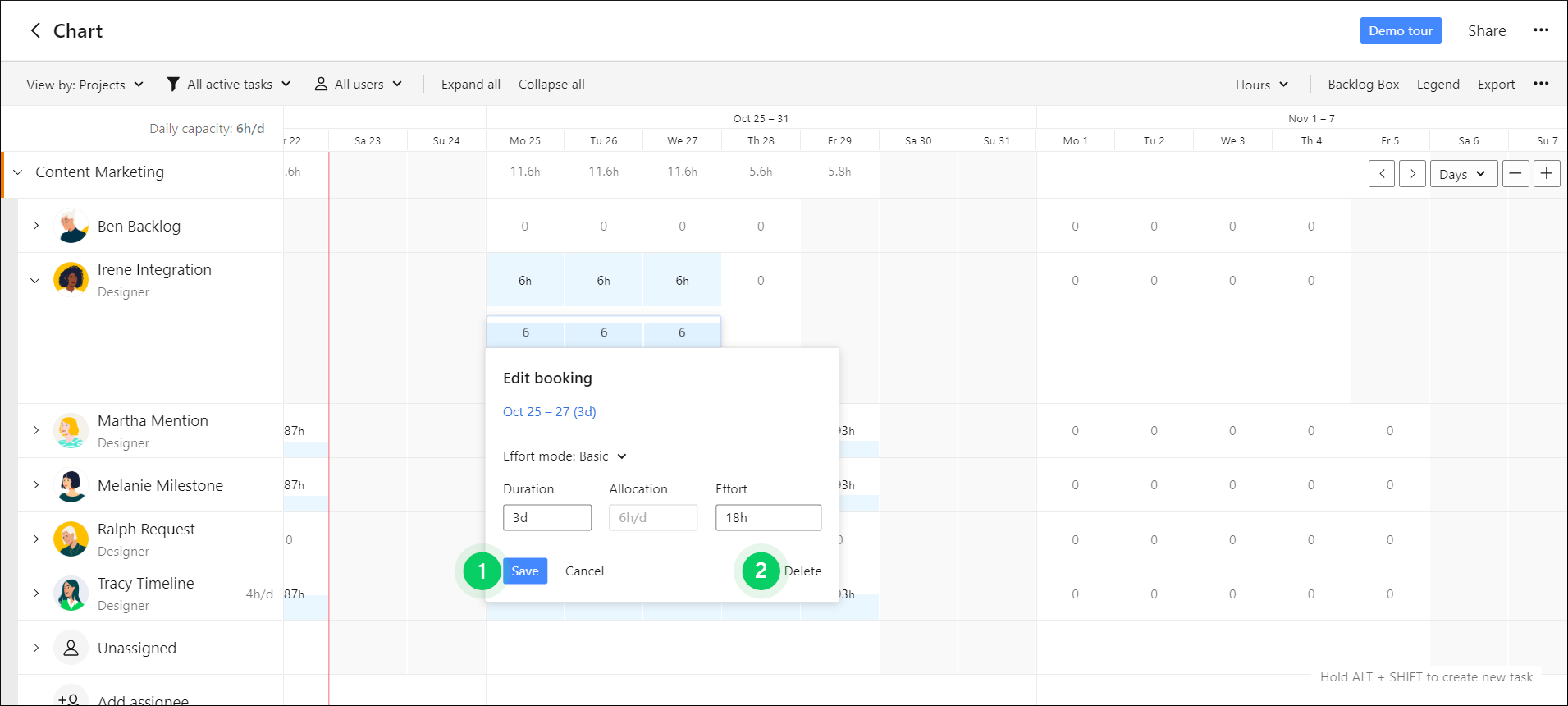

В всплывающем окне отредактируйте трудозатраты или даты бронирования и нажмите Сохранить. 1
Примечание
Название брони изменить нельзя.
- Чтобы удалить бронирование, нажмите Удалить в нижнем правом углу. 2
Примечание
Если вы переносите бронь в гибком режиме трудозатрат с увеличением ее длительности, для дополнительных дней будет выделено 0 часов, пока вы не измените это значение. Если вы сократите длительность бронирования, все выделенные часы, оставшиеся от сокращенных дней, будут добавлены к последнему дню бронирования.
Все пользователи аккаунта, за исключением Коллабораторов, Участников и Просмотров, могут перераспределять бронирования в проектах, к которым они имеют доступ, если это не ограничено их ролью доступа (требуемое разрешение - Редактировать даты задач и зависимости).
Переназначить отдельные бронирования можно в Обзоре ресурсов:

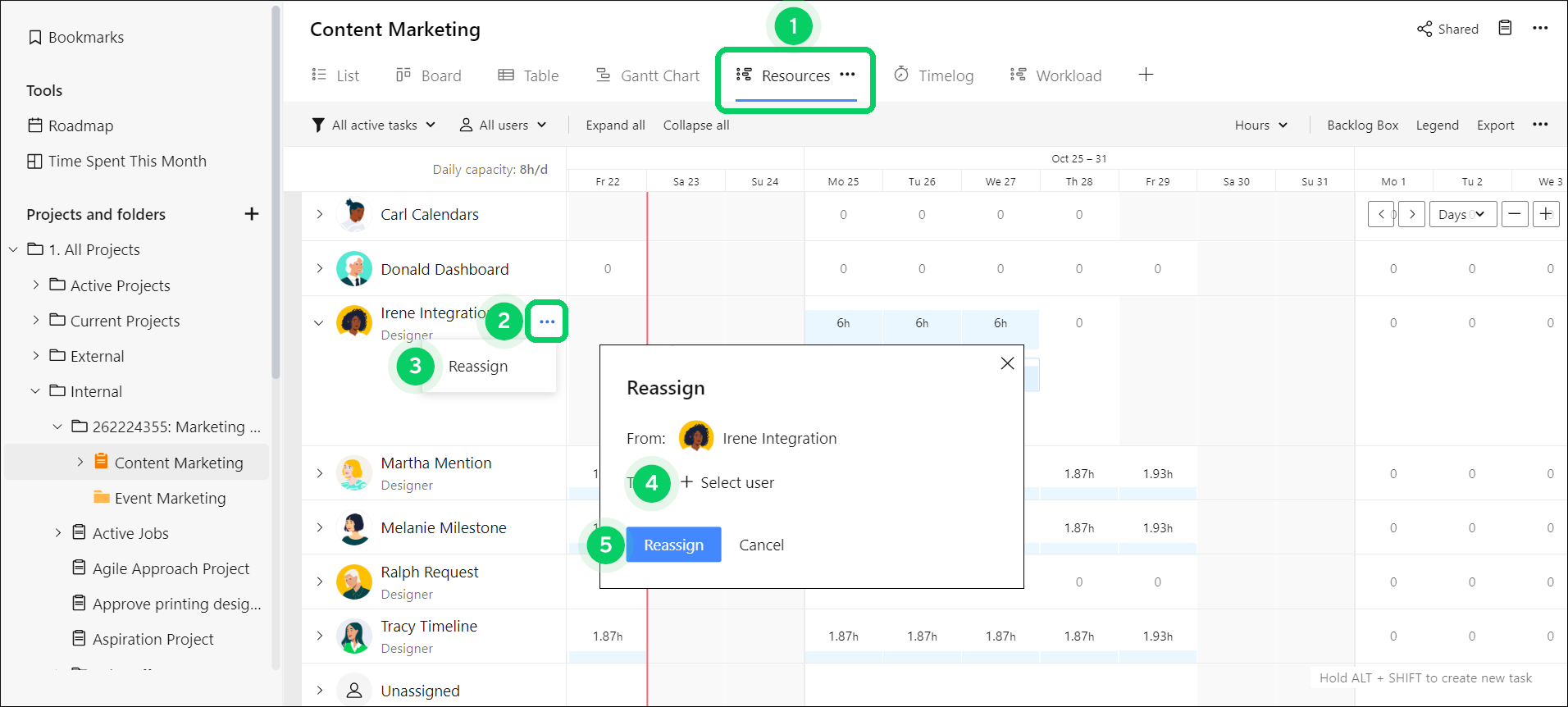

- Откройте соответствующий проект в Обзоре ресурсов. 1
- Найдите пользователя или роль с соответствующим бронированием.
- Наведите курсор на имя пользователя или название роли и нажмите на появившуюся кнопку меню с тремя точками. 2
- Выберите Перераспределить. 3
- В всплывающем окне нажмите + Выбрать роль. 4
- Выберите пользователя или роль из списка.
- Нажмите кнопку Перераспределить. 5
Если вы переназначаете бронирование пользователю или роли, у которых раньше его не было, они появятся на виде, а пользователь или роль, у которых вы его сняли, исчезнут.
Если вы назначаете бронь пользователю или роли, у которых уже есть бронь в этом проекте, две брони будут объединены:
- Датой начала будет самая ранняя дата начала из двух бронирований.
- Датой окончания будет самая поздняя дата окончания из двух бронирований.
- Трудозатраты будут суммированы и распределены в соответствии с датой бронирования и графиком работы пользователя.
- В результате объединенного бронирования оно будет в гибком режиме, и часы будут суммированы по каждому дню, неделе или месяцу в зависимости от того, как вы их изначально распределили.
Совет
Невозможно переназначить отдельные бронирования на графиках рабочей загрузки, так как бронирования связаны с проектами. Вместо этого вы можете переназначить проекты, и бронирование будет переназначено вместе с задачами проекта. Это же относится и к перемещению задач из очереди, когда вы подбираете исполнителей для проекта на графике рабочей загрузки.
Что Далее?
