IA per la previsione del rischio di progetti

Ultimo aggiornamento il

Team di documentazione Wrike

Team di documentazione Wrike

TL;DR

AI Project Risk Prediction utilizza i dati del progetto per stimare se un progetto è a rischio basso, medio o alto di mancare la propria scadenza. Una volta attivato Avanzamento del progetto, Wrike mostra il livello di rischio ed evidenzia i possibili problemi così da poterli individuare tempestivamente e intervenire.

Tabella 15. Availability - Legacy plans

Disponibilità: Legacy Business, Legacy Enterprise.; Indisponibilità: Legacy Free, Legacy Professional.;

Tabella 16. Disponibilità

Disponibilità: Business, Pinnacle, Apex. Non disponibile: Free, Team;

Panoramica

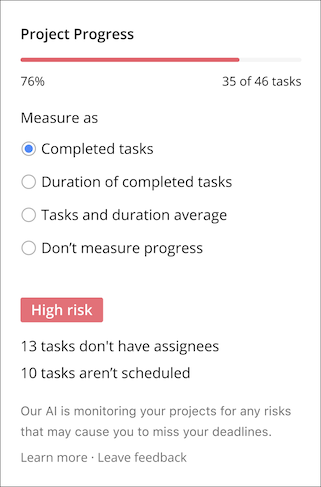

AI Project Risk Prediction monitora i tuoi progetti per individuare eventuali rischi che potrebbero farti saltare le scadenze, quindi assegna un livello di rischio (basso, medio o alto). Le stime basate sulla IA hanno sostituito il precedente sistema dei calcoli sullo stato del progetto (codifica colori). Puoi trovare queste stime nella finestra Avanzamento del progetto nel pannello informazioni del progetto, nella vista Tabella, nel widget della dashboard del progetto e nei report basati sul progetto.

La valutazione del rischio del progetto tiene conto di diversi fattori, tra cui:

  • la complessità del progetto (il numero di attività, sotto-attività, sottocartelle e sottoprogetti e il modo in cui sono strutturati)
  • il numero di attività completate e in ritardo
  • il numero di assegnatari
  • il numero di progetti attivi e scaduti di cui dispone il proprietario
  • attività dei compiti
  • i progetti precedenti del proprietario (se non sono stati completati in tempo, ciò può aumentare il rischio previsto)

Note

Le informazioni sul rischio del progetto possono anche essere condivise con un utente utilizzando il motore di automazione di Wrike.

Informazioni importanti

Per ottenere le stime del rischio, è necessario attivare Avanzamento del progetto nei relativi progetti.

In precedenza, lo stato del progetto si basava su un semplice calcolo, i progetti creati prima del 18 novembre 2021 continueranno a utilizzare i calcoli per lo stato del progetto fino al suo completamento. Con AI Project Risk Prediction, un approccio di machine learning ti fornisce una stima del rischio più completa basata su decine di fattori correnti e storici associati ai tuoi progetti.

Tieni presente che la valutazione dell’avanzamento del progetto (in percentuale) rimane invariata. La codifica a colori è basata sul progetto. Tutti gli utenti visualizzeranno la situazione precedente del progetto o una nuova versione con la stima del rischio se la funzione è abilitata per i loro progetti.

Se la IA rileva dei rischi, ti offrirà 1-3 riepiloghi nella finestra Avanzamento del progetto, in modo che tu possa analizzare tali problemi potenziali e risolverli (ad esempio, potrebbe indicarti 12 attività scadute.) I progetti appena iniziati possono mostrare la spiegazione Valutazione preliminare del rischio, poiché non dispone ancora di dati sufficienti per eseguire una previsione dei rischi. Invece, per i progetti in esecuzione da oltre 500 giorni mostreranno si mostrerà il testo La IA non può calcolare il rischio del progetto perché quest'ultimo è troppo lungo e il rischio non verrà calcolato.


Comprendi il rischio del tuo progetto

Riceverai le stime del rischio di progetto solo per:

  • Progetti attivi che includono un criterio che permetta il calcolo del rischio come durata, data di inizio, data di scadenza, ecc. (per sottoprogetti e attività le date di inizio e di scadenza non sono necessarie).
  • Progetti con Avanzamento del progetto attivato

Quanto più accurati e aggiornati sono i dettagli dei tuoi progetti (date di inizio e di scadenza, stato, informazioni sulle attività del progetto, ecc.) più precise saranno le previsioni del rischio. Il rischio del progetto viene calcolato ogni volta che apporti modifiche ai tuoi progetti o alle attività incluse nei progetti ed è visibile dopo alcuni secondi.

I progetti che non corrispondono a questi criteri sono etichettati come Non valutati e vengono contrassegnati in grigio.

La Predizione del rischio del tuo progetto consiste in un livello (basso, medio o alto) e in un colore corrispondente visualizzato nella finestra Stato del progetto:

  • Rischio basso - Verde
  • Rischio medio - Giallo
  • Rischio alto - Rosso
