Percorso critico

In breve

Il percorso critico in Wrike ti aiuta a individuare le attività che hanno il maggiore impatto sulla data di fine del progetto. Nella vista Gantt Chart, Wrike evidenzia queste attività così puoi vedere rapidamente quali ritardi potrebbero far slittare il tuo progetto. Nel Nuovo Gantt Chart puoi anche verificare il float totale e il float libero per capire quanta flessibilità ha ciascuna attività.

Tabella 49. Disponibilità - Piani legacy

Disponibili: Legacy Business, Legacy Enterprise.; Non disponibili: Legacy Free, Legacy Professional.;

Tabella 50. Disponibilità

Disponibilità: Business, Pinnacle, Apex. Non disponibili: Free, Team;

Descrizione generale

I percorsi critici sono disponibili per tutti gli utenti (eccetto Collaboratori, Contributors e Viewers) sugli account Business, Legacy Enterprise, Pinnacle e Apex.

Il percorso critico ti permette di vedere quali attività influenzano direttamente la data di fine del progetto. Se un'attività nel percorso critico subisce un ritardo, anche la data di scadenza del progetto potrebbe slittare.

Nel Gantt chart, le attività sul percorso critico sono evidenziate, così puoi individuare rapidamente il lavoro che ha il maggiore impatto sulla tua timeline.

Note

Un'attività sul percorso critico non è necessariamente in ritardo. Significa semplicemente che qualsiasi ritardo su quell'attività può ritardare l'intero progetto.

Quando utilizzare il percorso critico

Puoi utilizzare i percorsi critici per:

  • Concentrati sulle attività che hanno il maggiore impatto sul completamento del progetto.

  • Vedi quali attività possono essere posticipate senza influire sulla data di fine del progetto.

  • Individua le attività che sono già in ritardo rispetto alla pianificazione.

  • Prendi decisioni di pianificazione migliori durante le revisioni del progetto.

I percorsi critici mostrano:

  • L'ultima attività pianificata in una cartella, progetto o spazio di lavoro.

  • Se l'ultima attività pianificata è collegata ad altre attività tramite dipendenze, le attività per le quali anche un ritardo di un giorno comporterebbe il mancato rispetto della data di scadenza dell'attività finale vengono evidenziate in rosso.

Come funziona il percorso critico

Il percorso critico evidenzia:

  • L'ultima attività pianificata in una cartella, progetto o spazio.

  • Qualsiasi attività dipendente in cui anche un ritardo di un solo giorno farebbe slittare la data di fine dell'attività finale.

    Un'attività sul percorso critico non è sempre in ritardo. Significa che, se l'attività viene ritardata, anche la data di completamento del progetto verrà posticipata.

Come visualizzare il percorso critico nel Gantt Chart classico

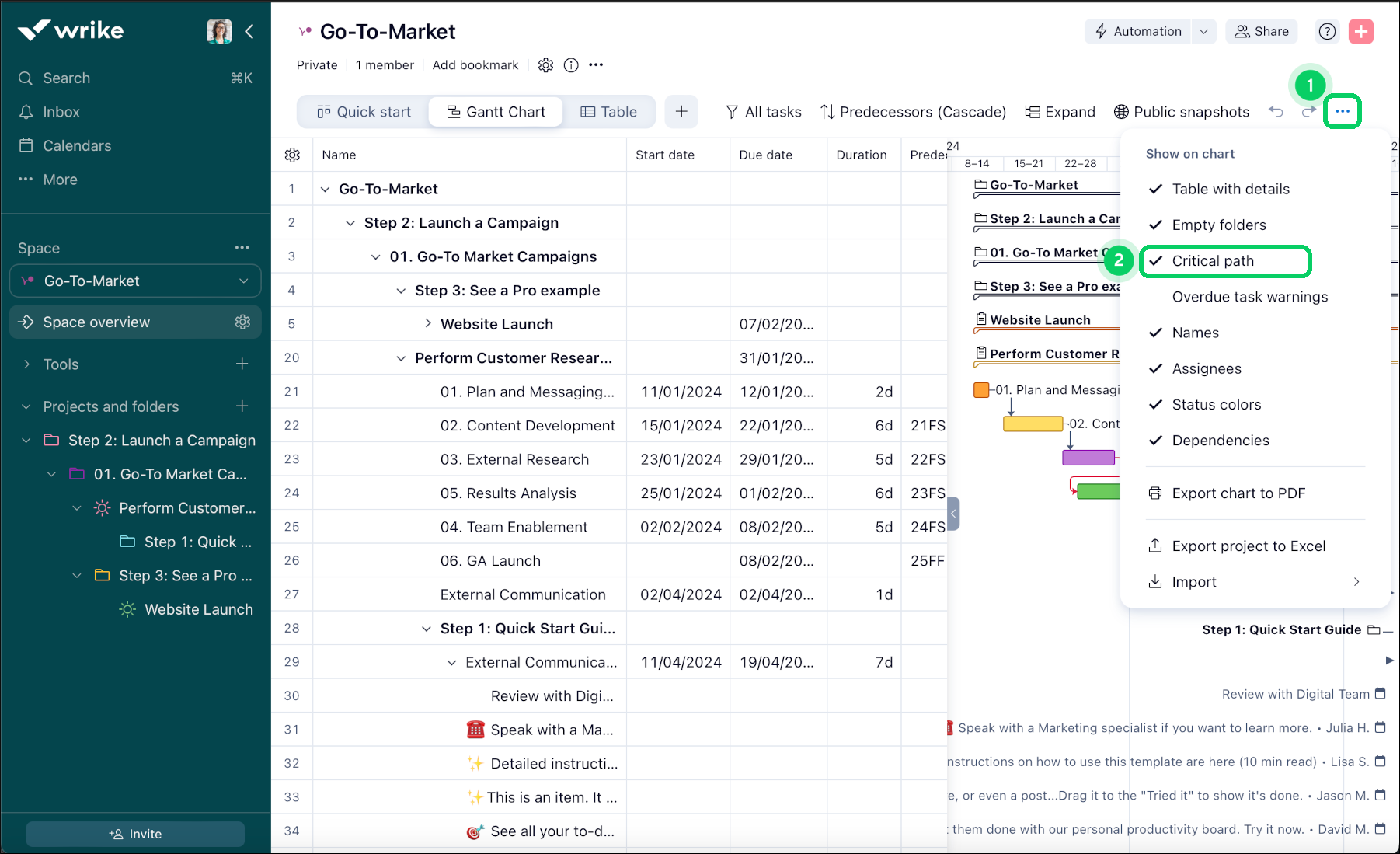

  1. Vai alla cartella, progetto o spazio di lavoro selezionato e passa alla vista Gantt Chart 1.

  2. Fai clic sul pulsante del menu con i tre punti 2 nella barra degli strumenti.

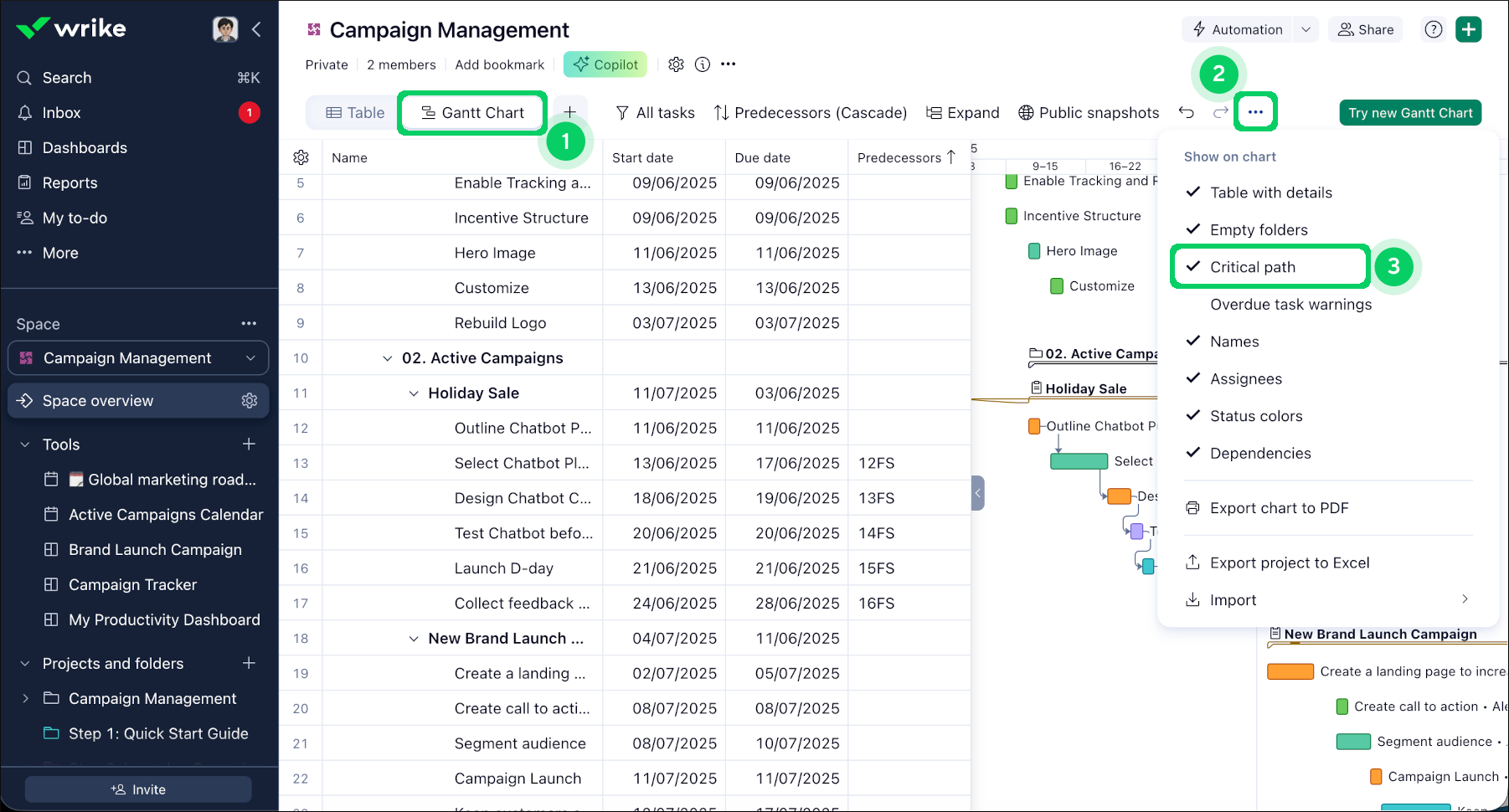

  3. Fai clic su Percorso critico 3 nel menu a discesa che compare.

Dopo averlo abilitato, qualsiasi attività il cui ritardo comporterebbe il mancato rispetto della scadenza del progetto viene evidenziata in rosso.

Come visualizzare il percorso critico nel Nuovo Gantt Chart

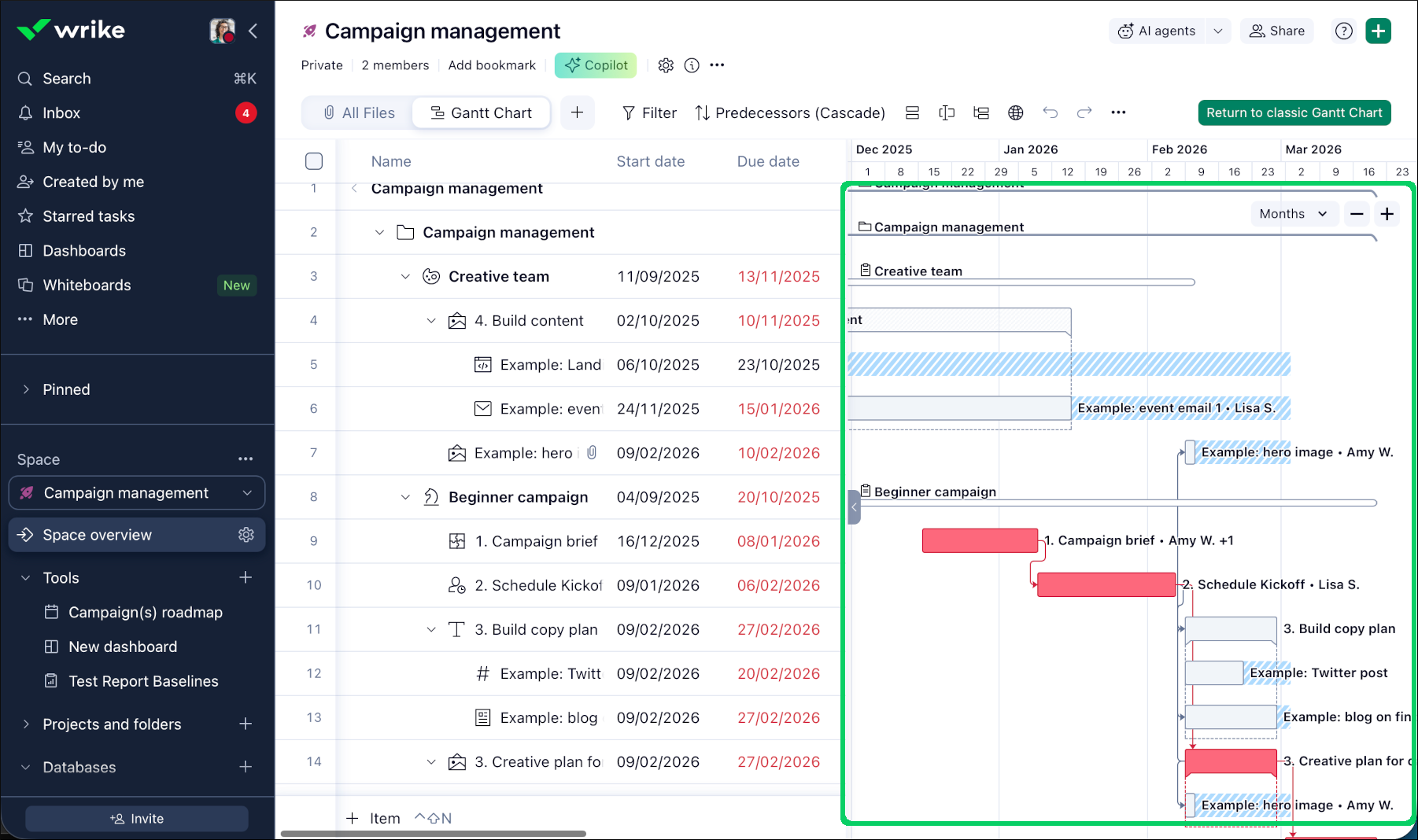

  1. Vai alla cartella, progetto o spazio di lavoro selezionato e passa alla vista Gantt Chart 1.

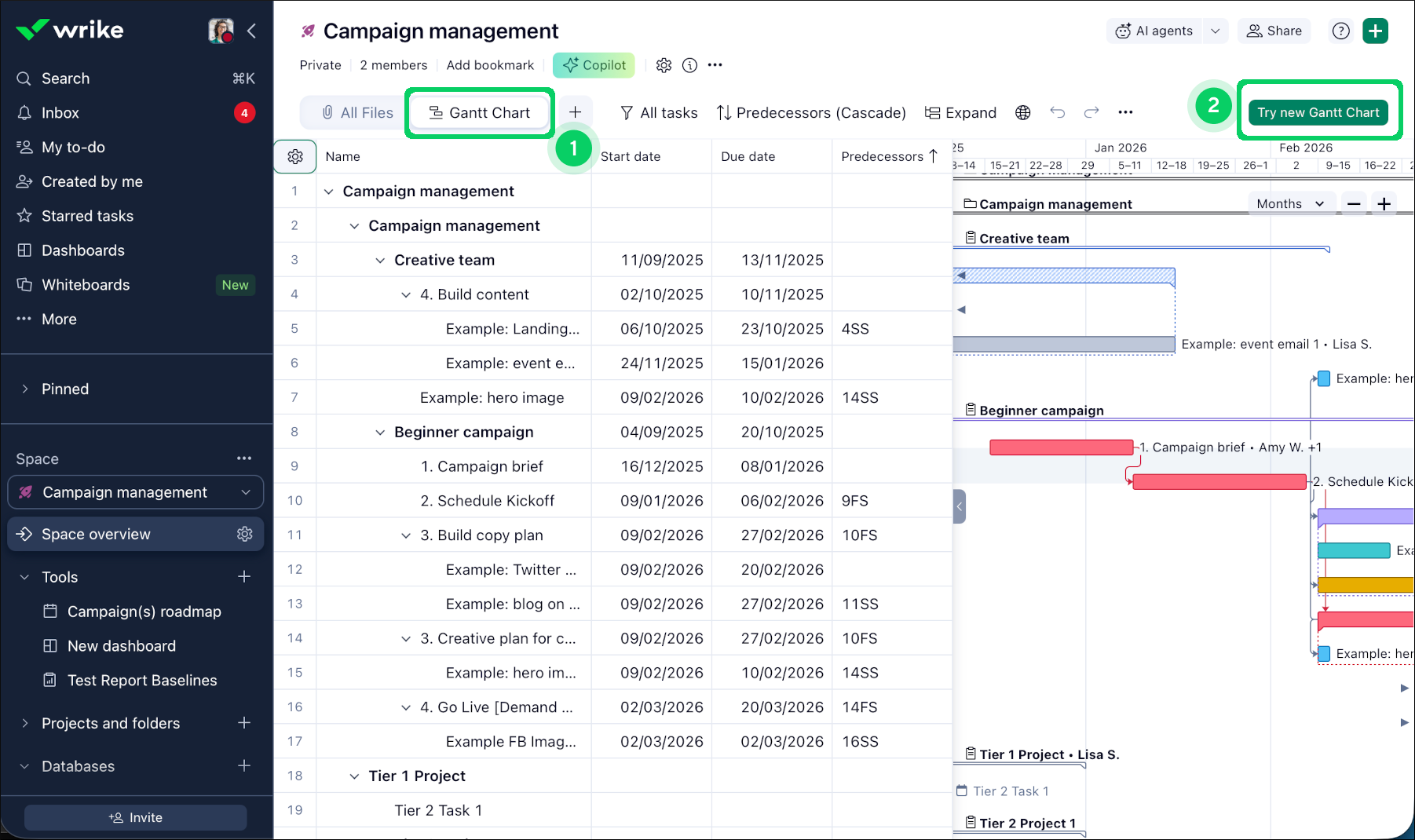

  2. Fai clic sul pulsante Prova il nuovo Gantt Chart 2 nell'angolo superiore destro dello spazio di lavoro.

  3. Fai clic sul pulsante del menu con i tre punti 3 nella barra degli strumenti.

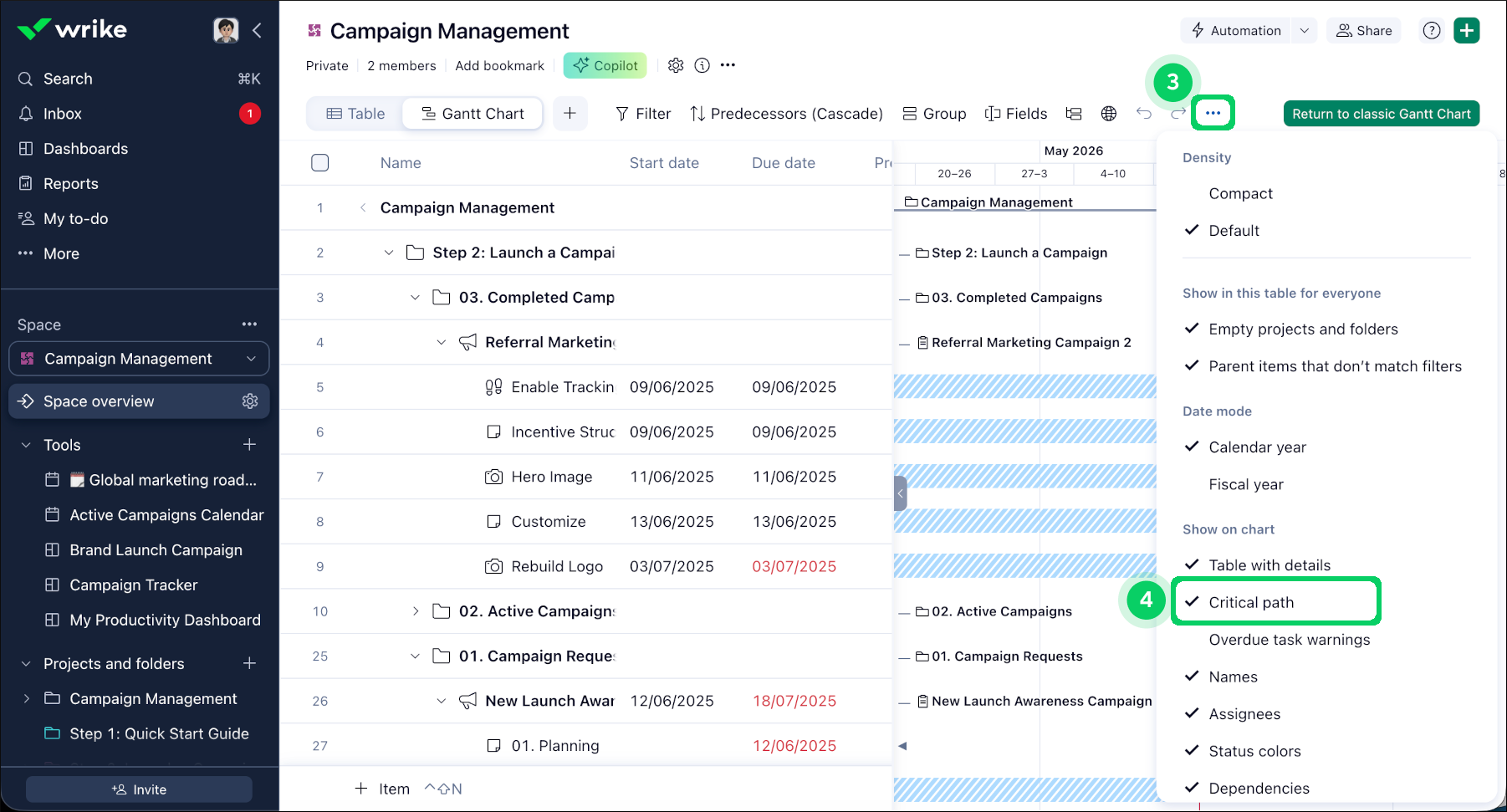

  4. Fai clic su Percorso critico 4 dal menu a discesa.

Quando è abilitato, il diagramma evidenzia le attività che determinano la data di fine del progetto. Le attività non critiche potrebbero apparire in grigio.

Comprendere le attività critiche con il float

Nel Nuovo Gantt Chart, il percorso critico ti offre più contesto sul perché un'attività è critica e quanta flessibilità di pianificazione ha.

Total float

Total Float indica per quanto tempo un'attività può essere ritardata senza posticipare la data di fine complessiva del progetto.

  • Total Float = 0: l'attività è critica.

  • Total Float > 0: l'attività ha flessibilità.

  • Total Float < 0: l'attività è già in ritardo e la data di fine del progetto non può essere rispettata come previsto.

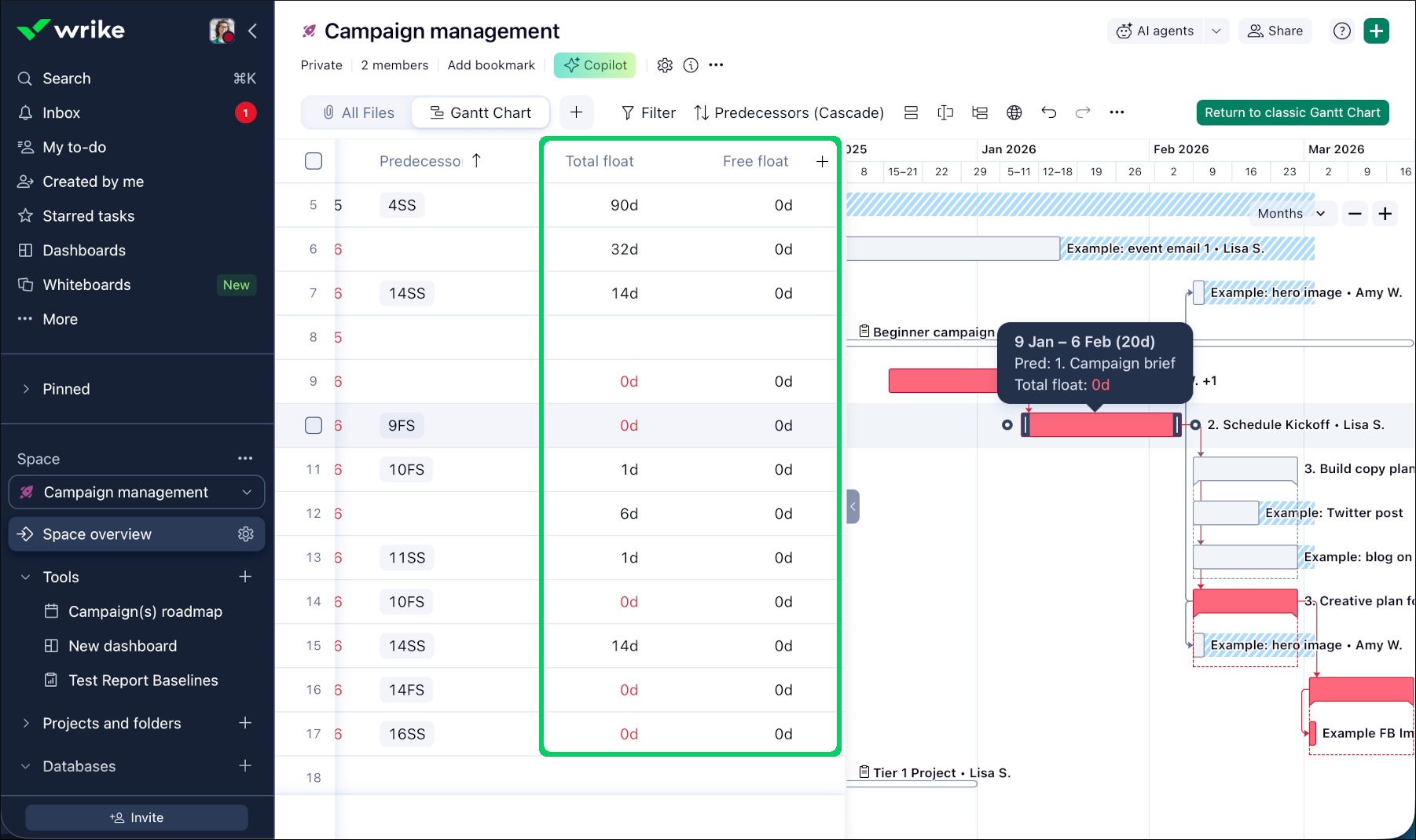

Puoi utilizzare la colonna Total Float nella tabella Gantt per capire quanto margine ha ciascuna attività.

Free float

Free Float indica per quanto tempo un'attività può essere ritardata senza posticipare nessuna delle sue attività successive immediate.

  • Free Float = 0: l'attività è fortemente vincolata.

  • Free Float > 0: l'attività ha una certa flessibilità.

  • Free Float < 0: l'attività sta già ritardando le attività successive.

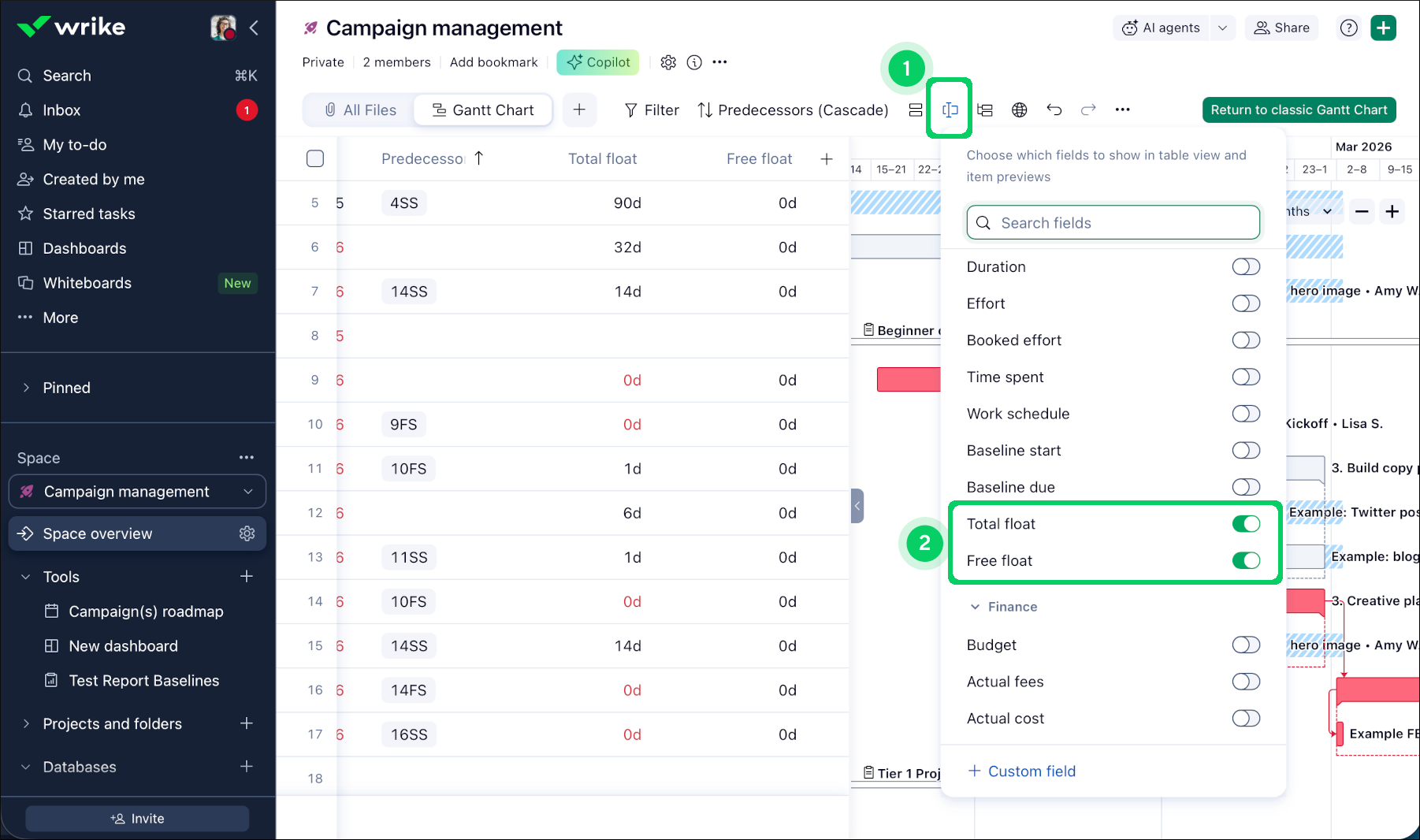

Fai clic su Fields 1 nella barra degli strumenti e attiva gli interruttori 2 per Total float e Free float per visualizzare queste colonne nella tabella.

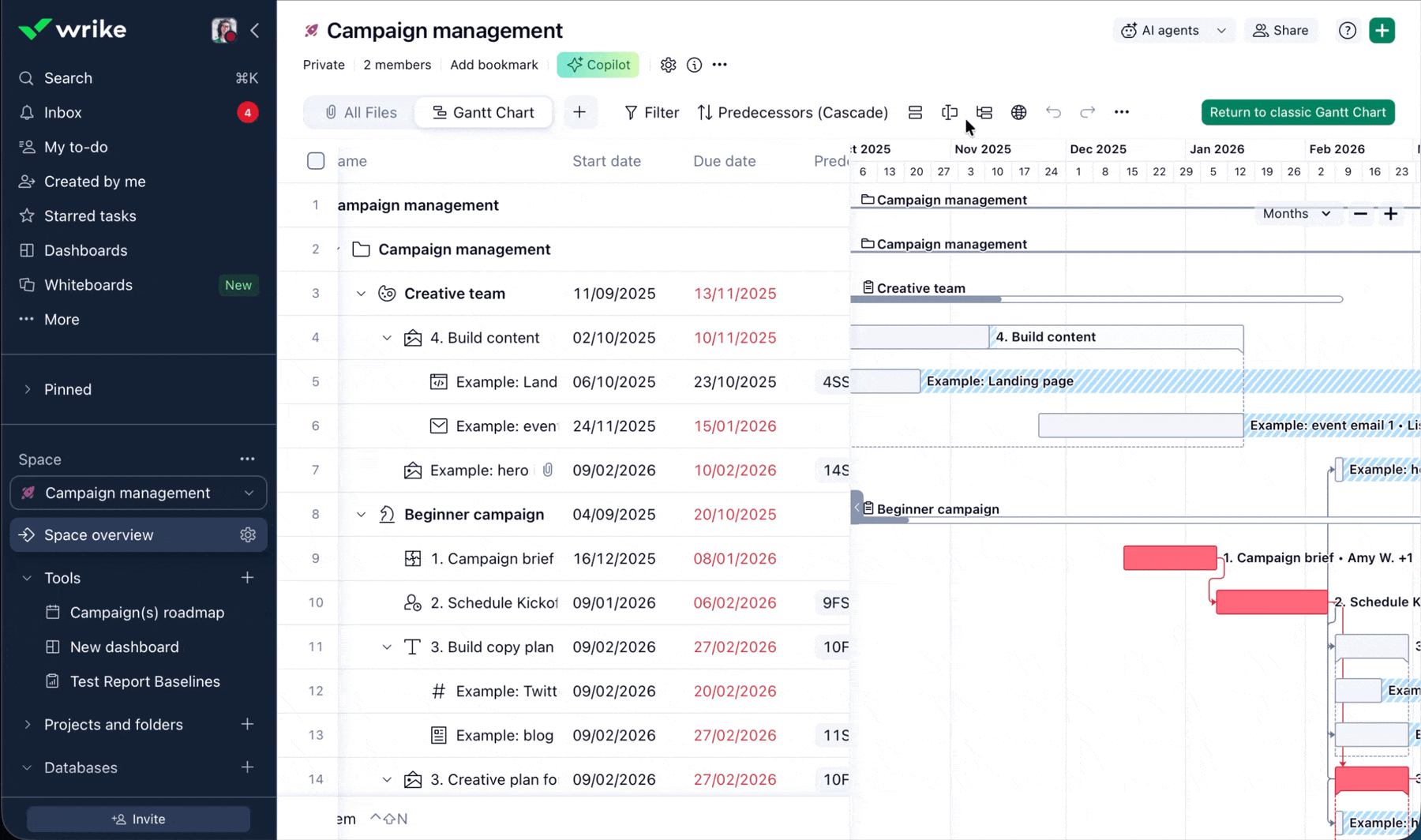

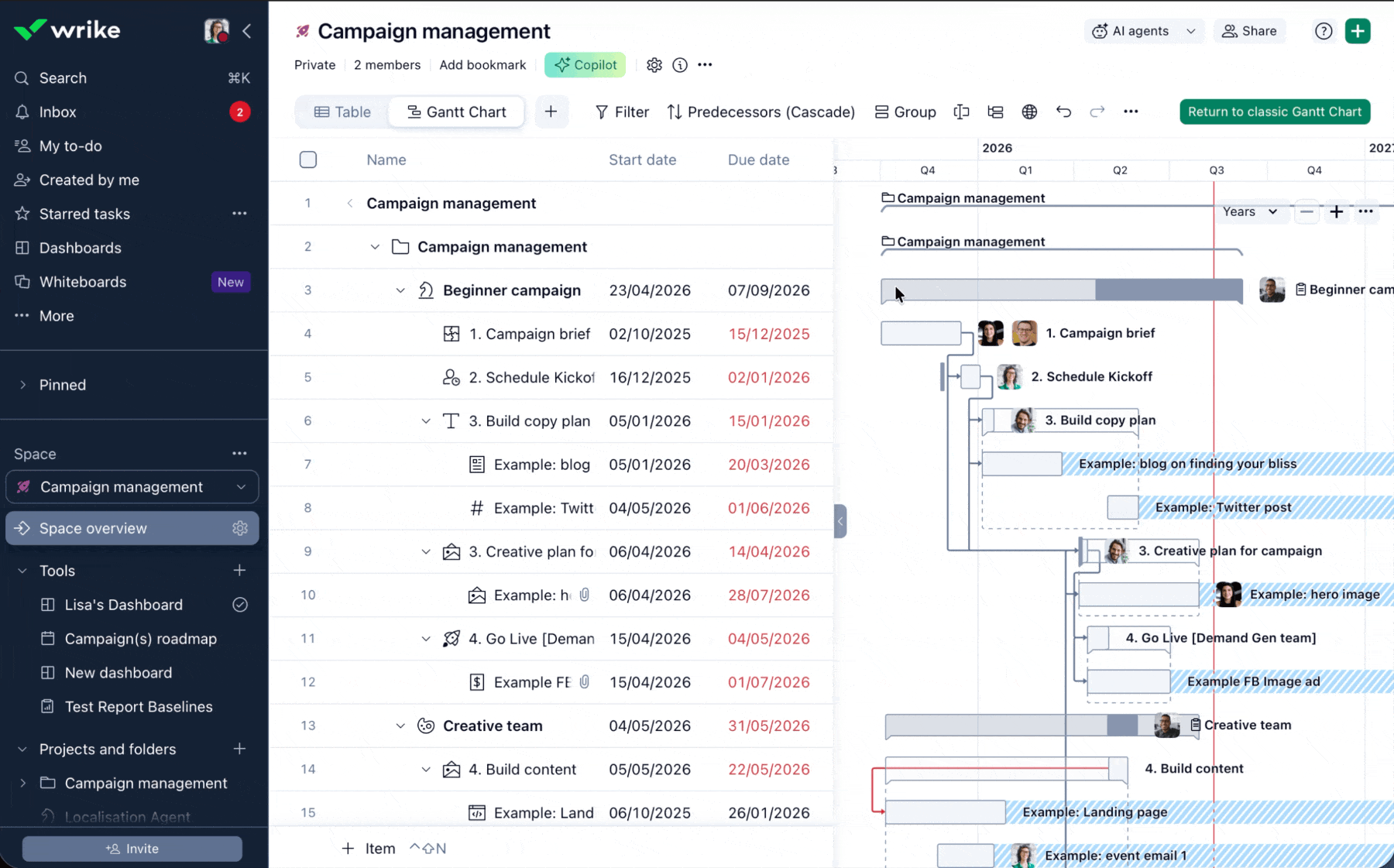

Puoi anche passare il puntatore su un'attività nella parte temporale della vista Gantt Chart per capire perché è critica.

Note

  • I percorsi critici possono comparire o cambiare man mano che cambiano pianificazioni, dipendenze e milestone.

  • Un'attività evidenziata nel percorso critico non è necessariamente in ritardo. Significa che l'attività influisce sulla data di fine del progetto.

Qual è il prossimo passo?
