Creazione di una dipendenza sul diagramma di Gantt

Ultimo aggiornamento il

Team di documentazione Wrike

Team di documentazione Wrike

TL;DR

Puoi creare dipendenze tra attività nel Gantt Chart dalla tabella o dalla sequenza temporale. Nella tabella, usa la colonna Precedenti o la colonna Successive e inserisci il numero di riga dell’attività correlata seguito da FS, SS, FF o SF. Nella sequenza temporale, trascina dal punto di connessione di una barra attività a un’altra attività.

Tabella 37. Disponibilità - Piani legacy

Disponibili: Legacy Professional, Legacy Business, Legacy Enterprise.; Non disponibili: Legacy Free.;

Tabella 38. Disponibilità

Disponibilità: Team, Business, Pinnacle, Apex. ; Non disponibilità: Gratis;

Descrizione generale

Puoi creare dipendenze dalla tabella o dalla sequenza temporale nella Vista grafico del diagramma di Gantt. Nella tabella, usa la colonna Precedenti o Successive con la stessa notazione.

Nota

Le attività con stato posticipata o annullata possno appartenere a una dipendenza. Le attività completate possono essere aggiunte solo come precedenti.

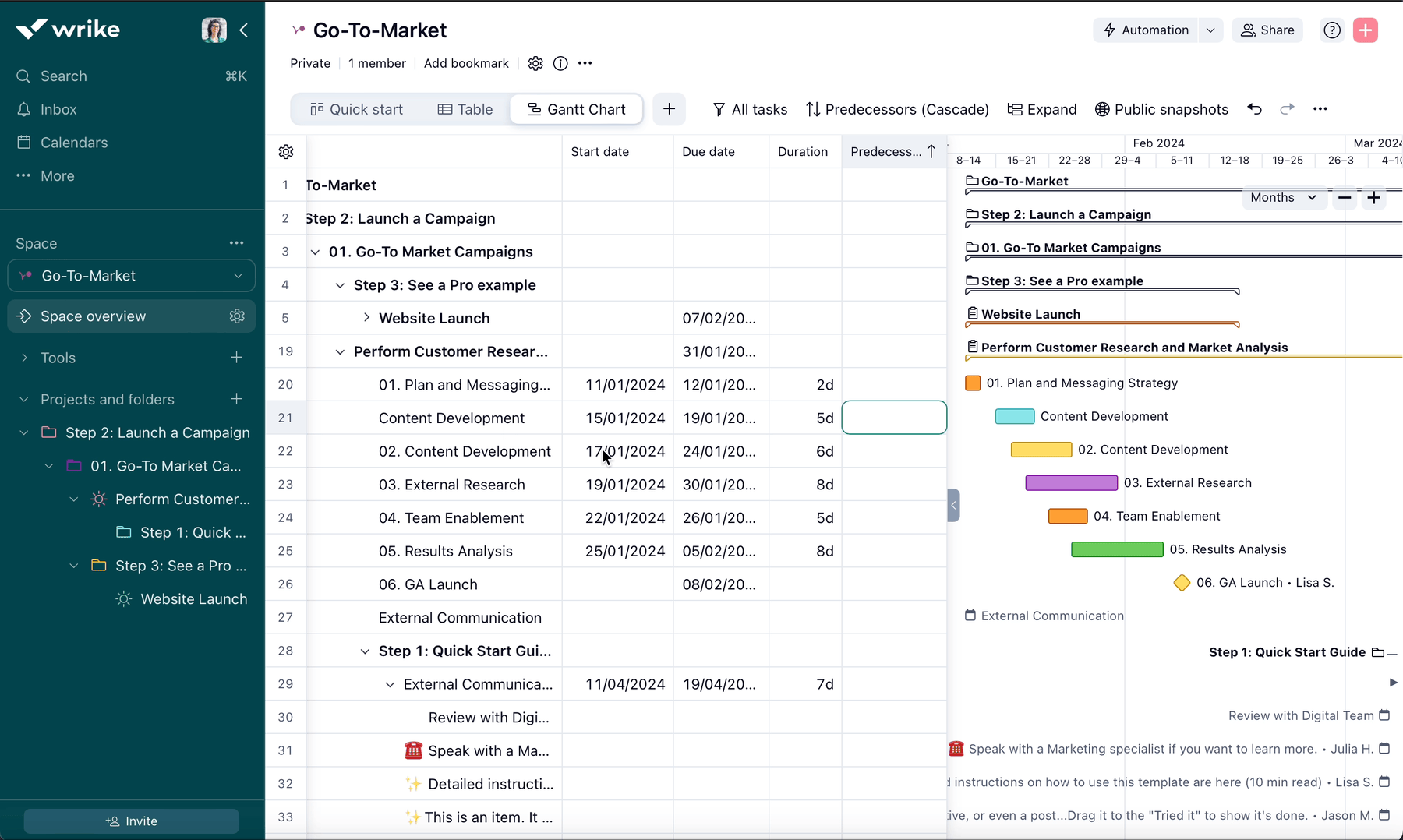

Dalla tabella

  1. Individua un’attività nella tabella e fai doppio clic sulla cella Precedenti o Successive. Se la colonna non è visibile, fai clic su Campi o + Aggiungi colonna e seleziona Precedenti o Successive.

  2. Inserisci il numero di riga dell'attività correlata:
    • In Precedenti, inserisci il numero di riga dell'attività che dovrebbe precederla.
    • In Successive, inserisci il numero di riga dell'attività che dovrebbe seguirla.

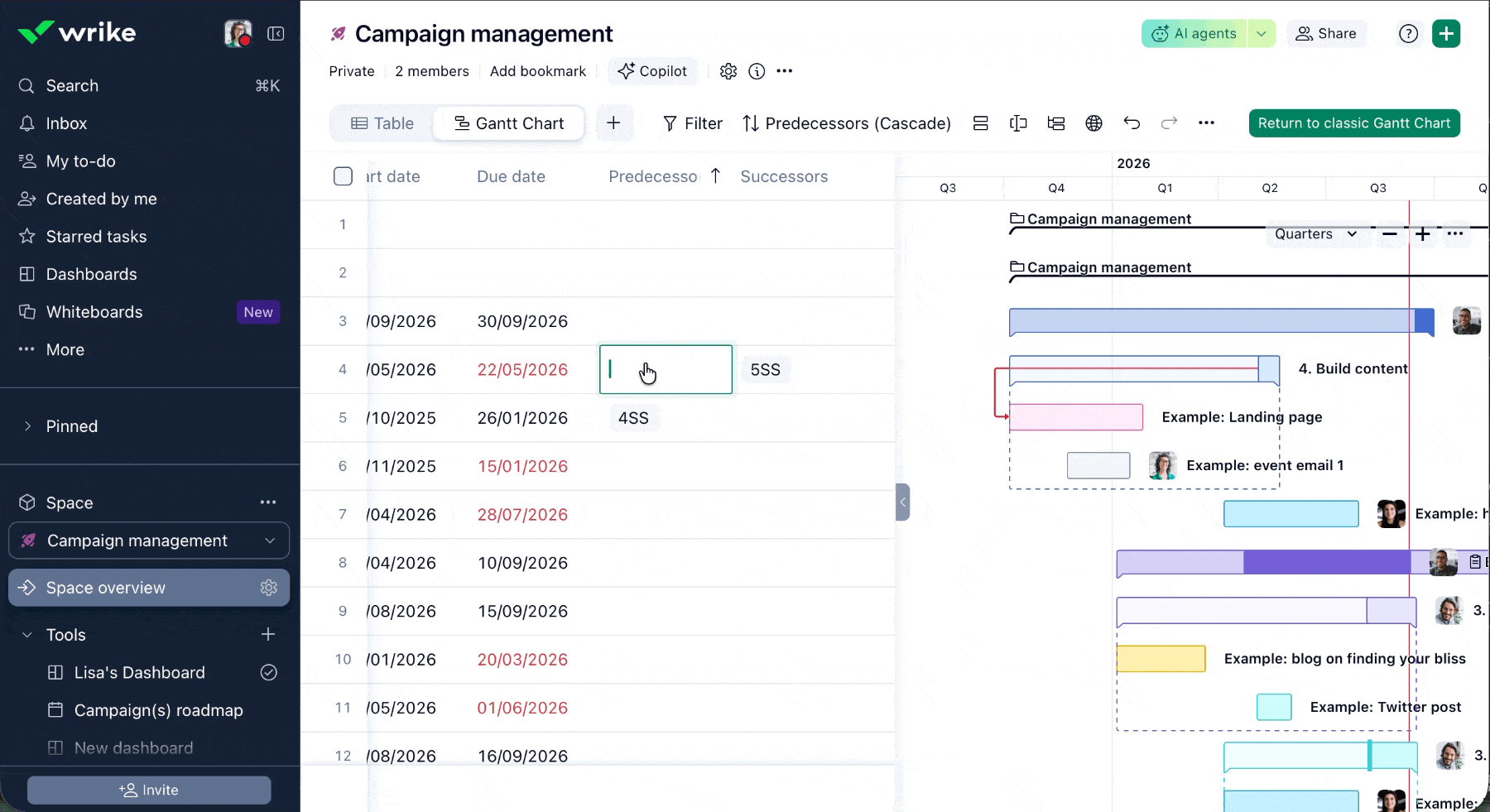

  3. Aggiungi un tipo di dipendenza dopo il numero di riga:
    • FS - per creare una dipendenza del tipo fine-inizio
    • SS - per creare una dipendenza del tipo inizio-inizio
    • FF - per creare una dipendenza del tipo fine-fine
    • SF - per creare una dipendenza del tipo inizio-fine
  4. Aggiungi un tempo di ritardo o anticipo, se necessario. Ad esempio, inserisci 9SS+2d.
  5. Separa più dipendenze con virgole. Ad esempio, inserisci 9FS, 12SS+2d.
  6. Premi Invio.


Nota

Se inserisci solo un numero di riga, Wrike crea una dipendenza fine-inizio. Ad esempio, 9 funziona come 9FS.

Le colonne Precedenti e Successive rimangono sincronizzate. L'aggiunta o la rimozione di una dipendenza in una colonna aggiorna l'altra colonna e il collegamento nella sequenza temporale.

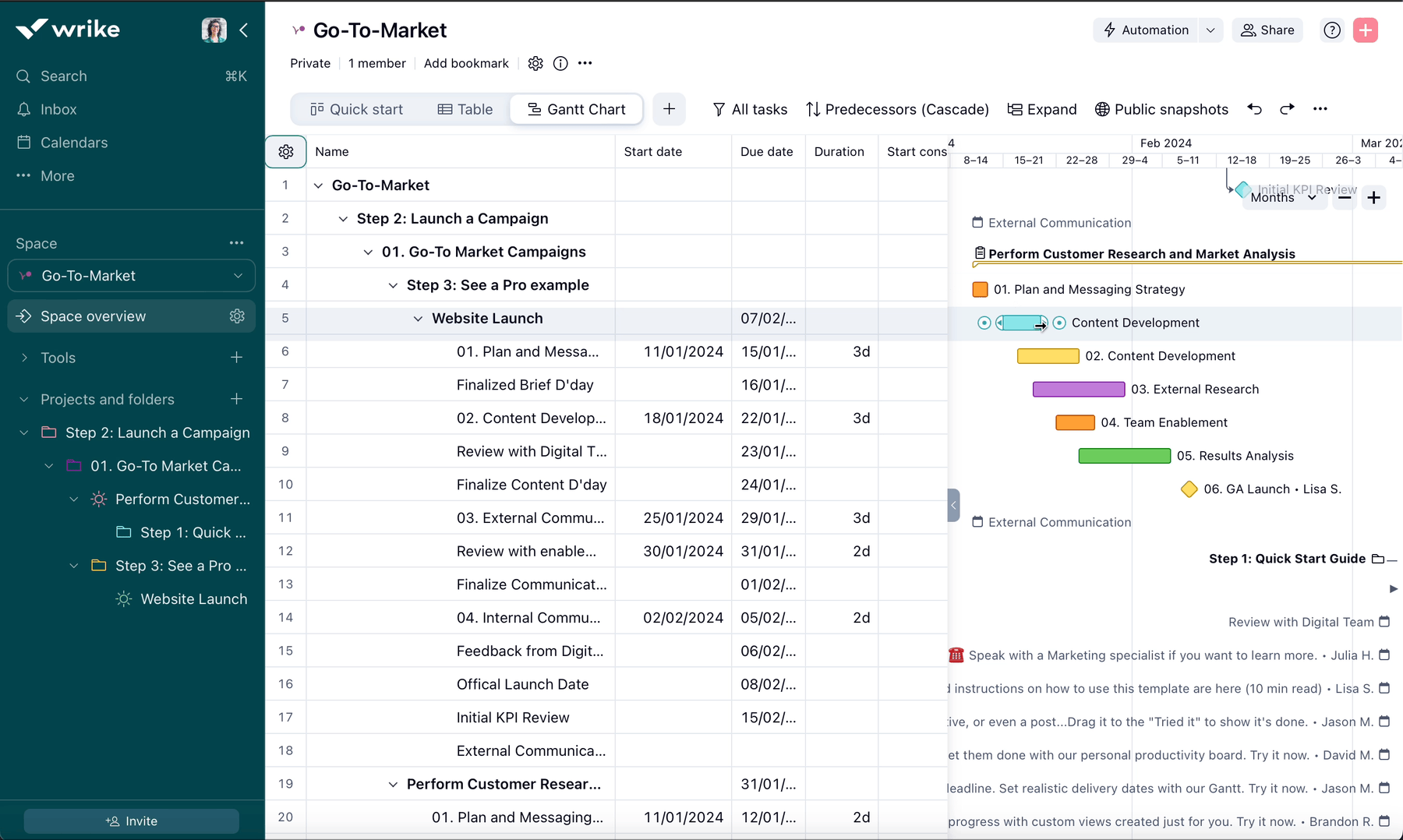

Dalla sequenza temporale

  1. Passa il puntatore del mouse sulla barra delle attività.
  2. Fai clic sul punto che appare a sinistra o a destra della barra delle attività.
  3. Trascina il puntatore del mouse all'inizio o alla fine dell'attività con cui desideri creare una dipendenza.
  4. Rilascia il tasto del mouse per creare la dipendenza.
