Acompanhamento da linha de base
TL;DR
Linhas de base no Wrike capturam o cronograma original do projeto, para que você possa compará-lo com as datas atuais, acompanhar atrasos e gerar relatórios sobre alterações de cronograma em Gráfico de Gantt, Visualização de Tabela, Painéis, Filtros e Analyze. Use as linhas de base como seu principal ponto de referência e use as snapshots como pontos de verificação. Para definir uma linha de base, os usuários precisam da permissão Definir linha de base tanto em Tipos de usuário quanto em Funções de acesso.
| Disponibilidade: Business, Pinnacle, Apex. Indisponibilidade: Free, Team; |
- Panorama
- O que o acompanhamento da linha de base inclui
- Como definir uma linha de base
- Comparar datas reais com a linha de base no Gráfico de Gantt
- Como configurar alertas de atraso da linha de base no Gráfico de Gantt
-
Como configurar campos de linha de base na Exibição de Tabela
-
Usar campos de linha de base em diferentes exibições e painéis
-
Quais permissões são necessárias para definir uma linha de base?
- Limitações
- O que fazer em seguida?
Todos os usuários, exceto colaboradores, contribuidores e visualizadores, podem definir linhas de base, a menos que isso seja restringido pela sua função de acesso ou tipo de usuário.
Uma linha de base é o cronograma original de um projeto. Ela fornece um ponto de comparação fixo, para que você possa ver se o trabalho está no prazo, adiantado ou atrasado. No Wrike, é possível definir uma única linha de base para uma pasta, projeto ou tarefa e seus subitens. Depois de registrada, os dados da linha de base ficam disponíveis em todo o Wrike no Gráfico de Gantt, Exibição de Tabela, Painéis, Analyze, filtros.
Ao registrar uma linha de base, o Wrike armazena estes valores:
Data inicial da linha de base: a data inicial planejada originalmente do item no momento em que a linha de base foi registrada.
Data final da linha de base: a data final planejada originalmente do item no momento em que a linha de base foi registrada.
Duração da linha de base: o período planejado originalmente do item com base nas datas da linha de base registrada.
Variação da data final da linha de base: um campo de fórmula que mostra a diferença entre a data final atual e a data final da linha de base.
O Wrike cria a variação da data final da linha de base automaticamente, para que você possa comparar rapidamente o cronograma atual com o plano original.
Você pode definir uma linha de base a partir da Exibição de Tabela ou do Gráfico de Gantt.
- Acesse a pasta, projeto ou espaço específico.
-
Alterne para a Exibição de Tabela ou para a exibição em Gráfico de Gantt.
Na Exibição de Tabela:

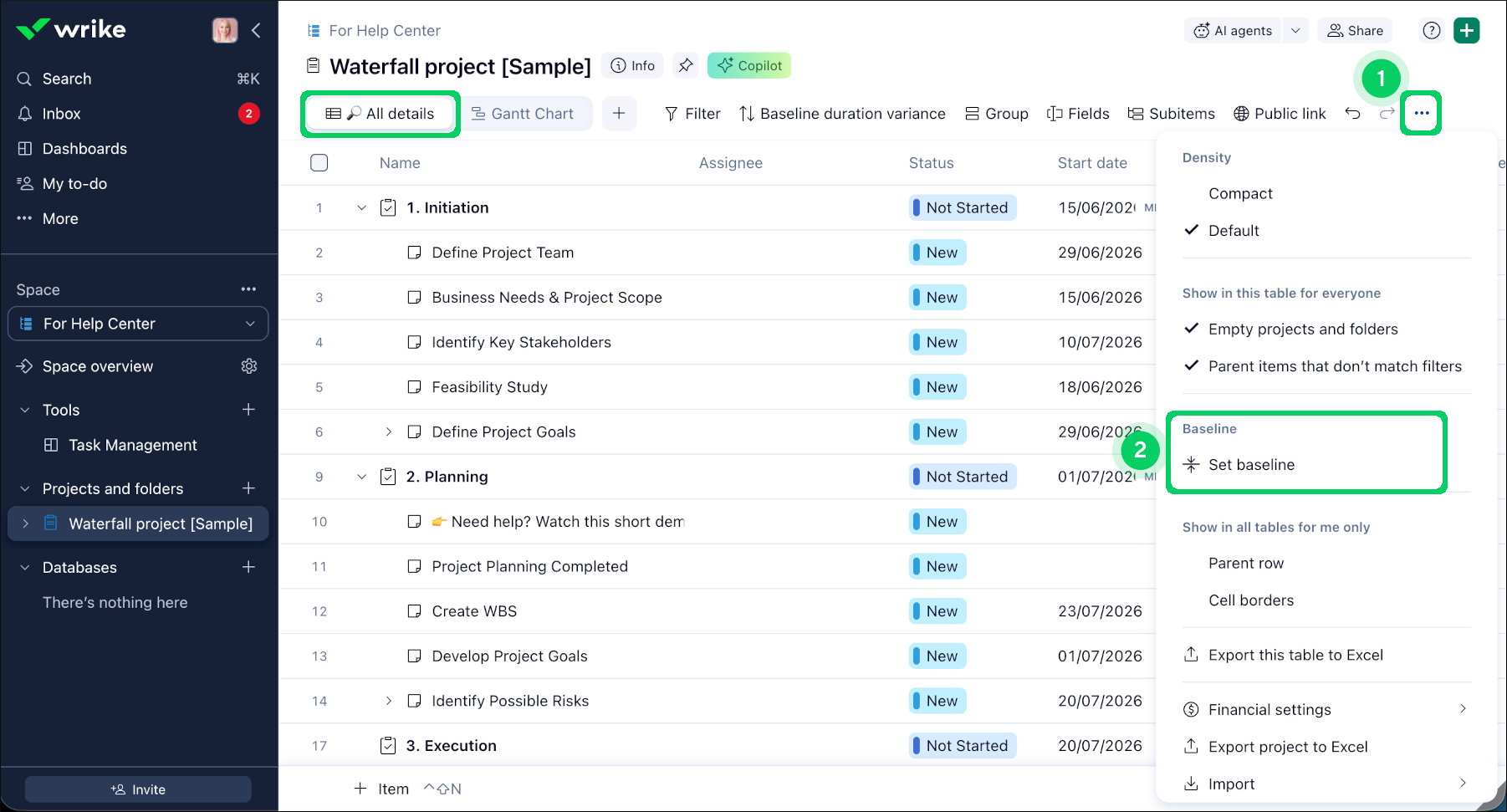

Clique no menu de três pontos 1 na barra de ferramentas e selecione Definir linha de base 2 no menu suspenso.
No Gráfico de Gantt:

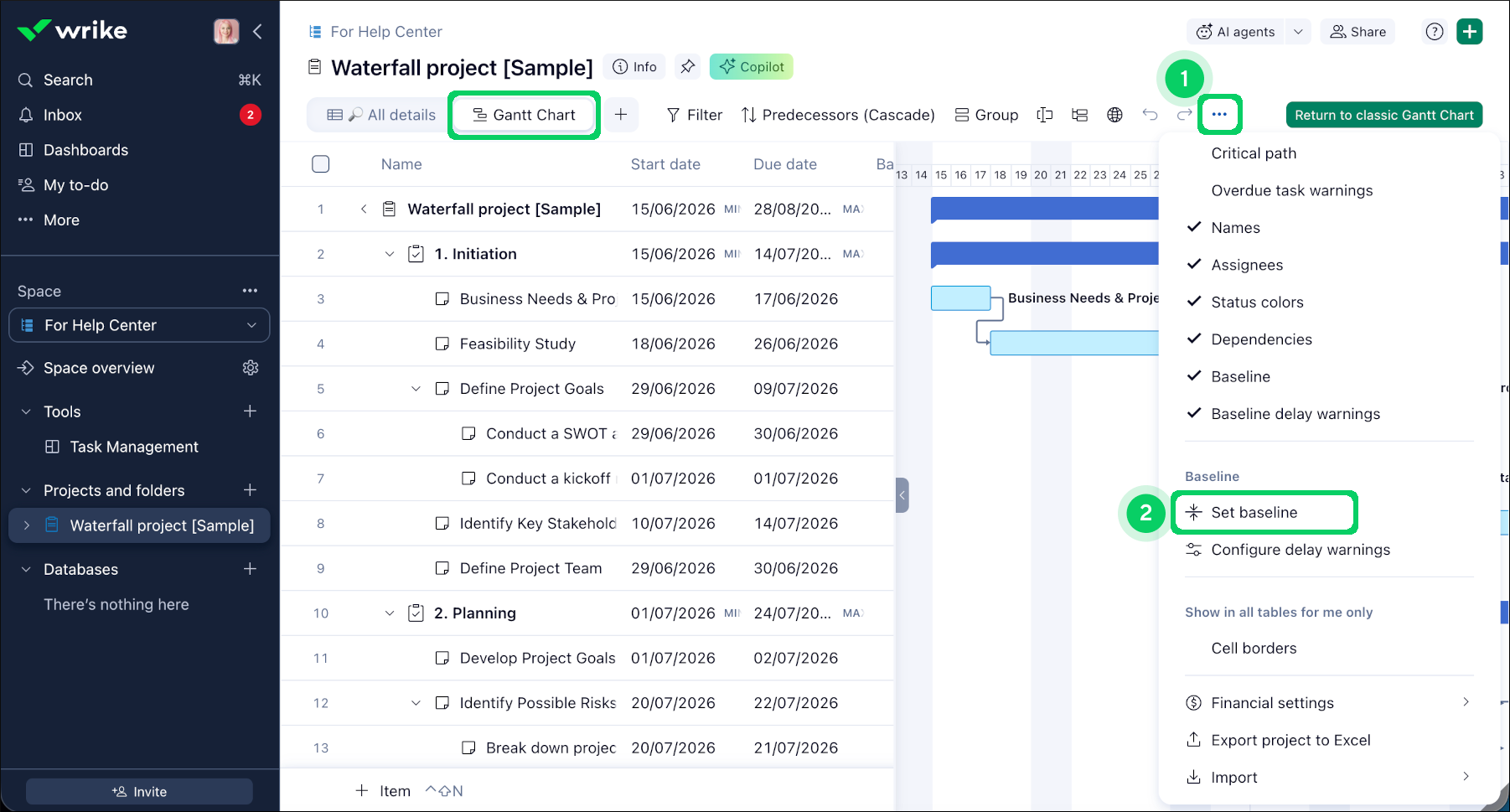

Clique no menu de três pontos 1 na barra de ferramentas e selecione Definir linha de base 2 no menu suspenso.
-
No pop-up:
-
Escolha a fonte para a linha de base 3:
- Do estado atual: usa as datas atuais das tarefas e projetos.
- Do histórico: especifica datas passadas para tarefas e projetos.
-
-
Escolha como a linha de base deve ser aplicada 4:
-
Item atual e todos os subitens: use esta opção para definir uma nova linha de base ou redefinir uma existente.
Nota
Essa ação substitui quaisquer valores de linha de base existentes para os itens selecionados, incluindo subitens aninhados que não estão visíveis nesta exibição. Não é possível desfazer.
- Apenas itens sem linha de base: use quando novo trabalho foi adicionado e você deseja aplicar a linha de base somente aos novos itens.
-
-

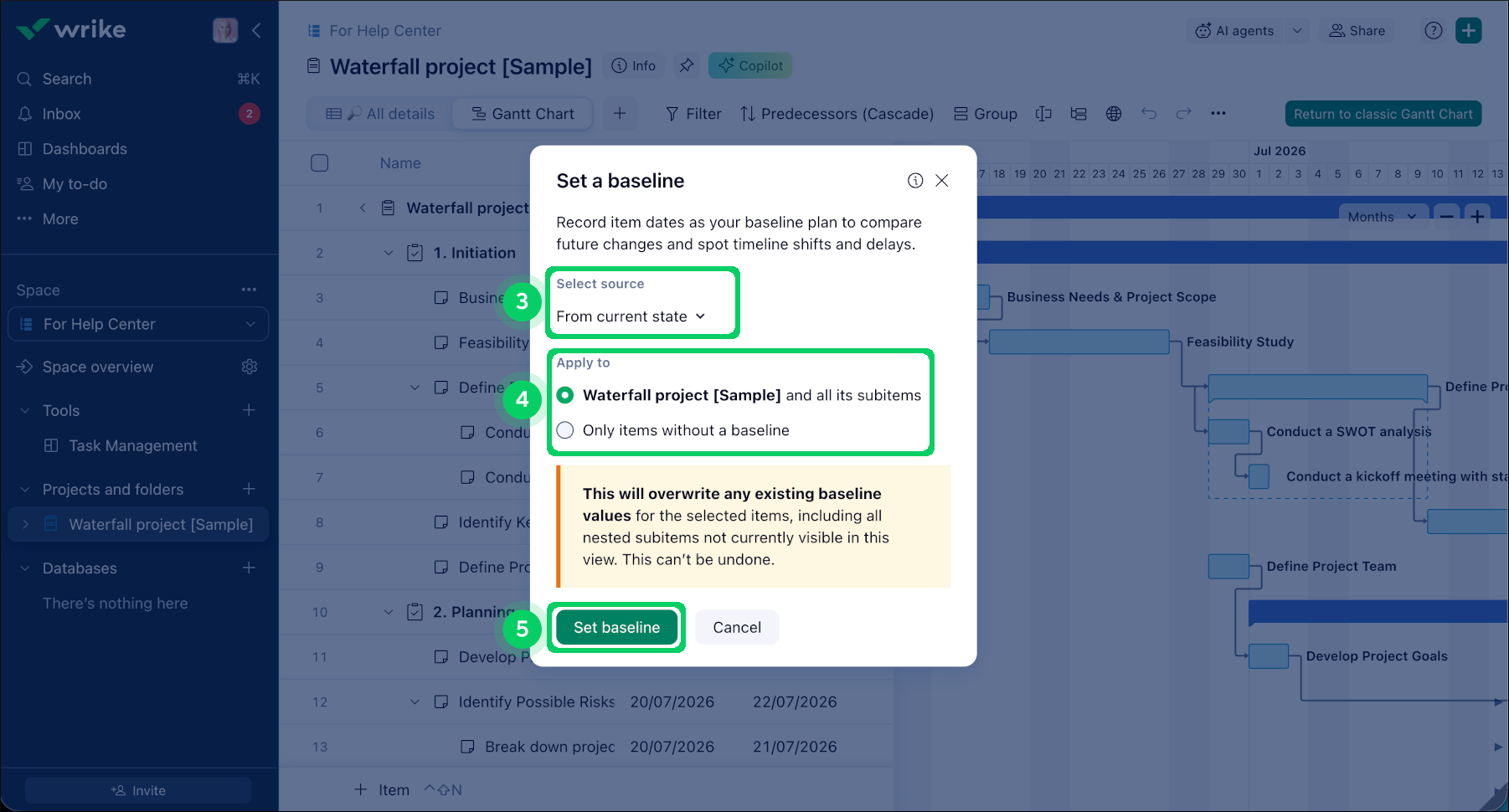

Clique em Definir linha de base 5 para confirmar suas alterações.
Nota
O registro de linhas de base pode levar mais tempo em projetos grandes.

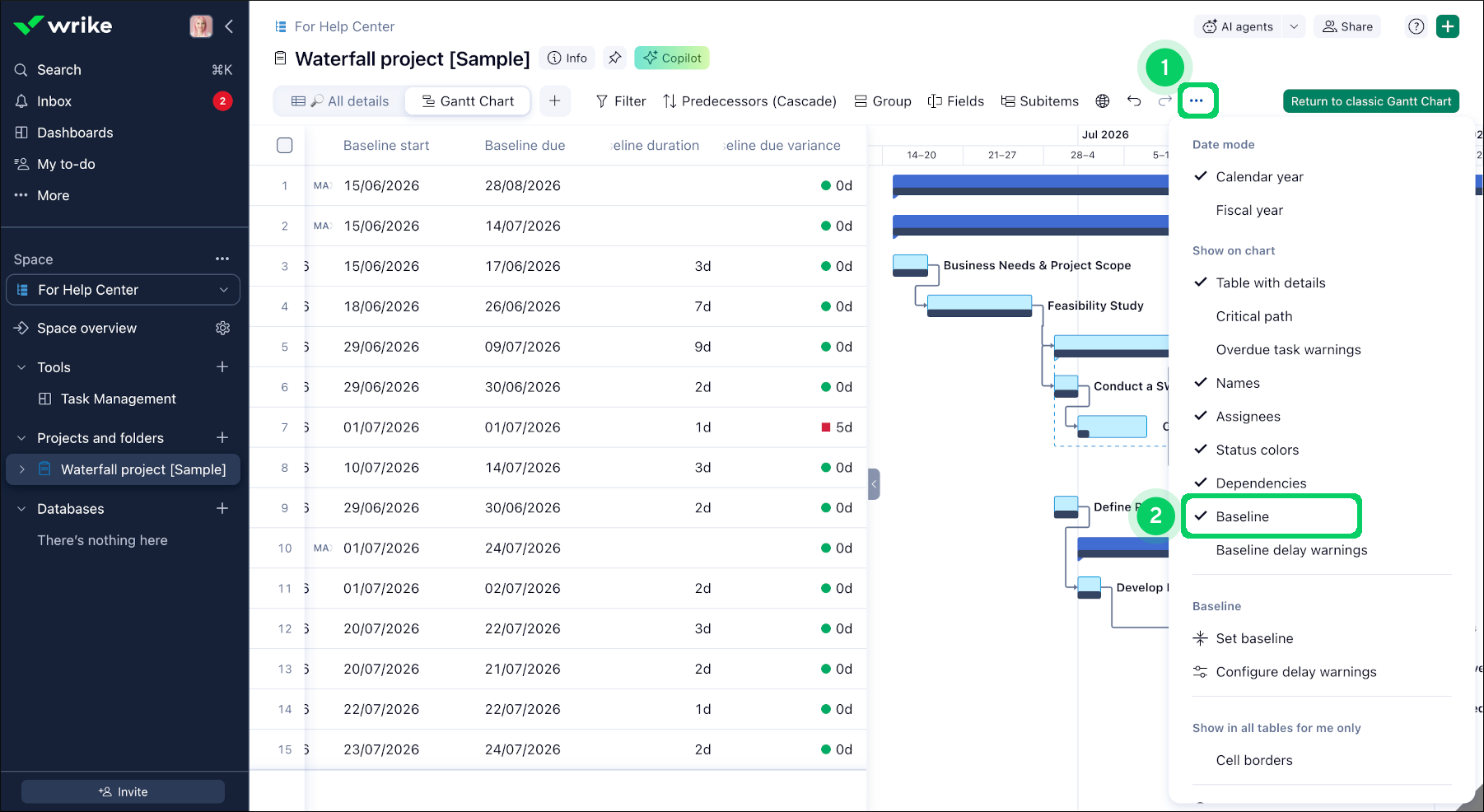

Na exibição do Gráfico de Gantt, você pode mostrar ou ocultar a camada de linha de base. Clique no menu de três pontos 1 e selecione Linha de base 2 para exibir no gráfico e comparar as datas planejadas com as atuais.

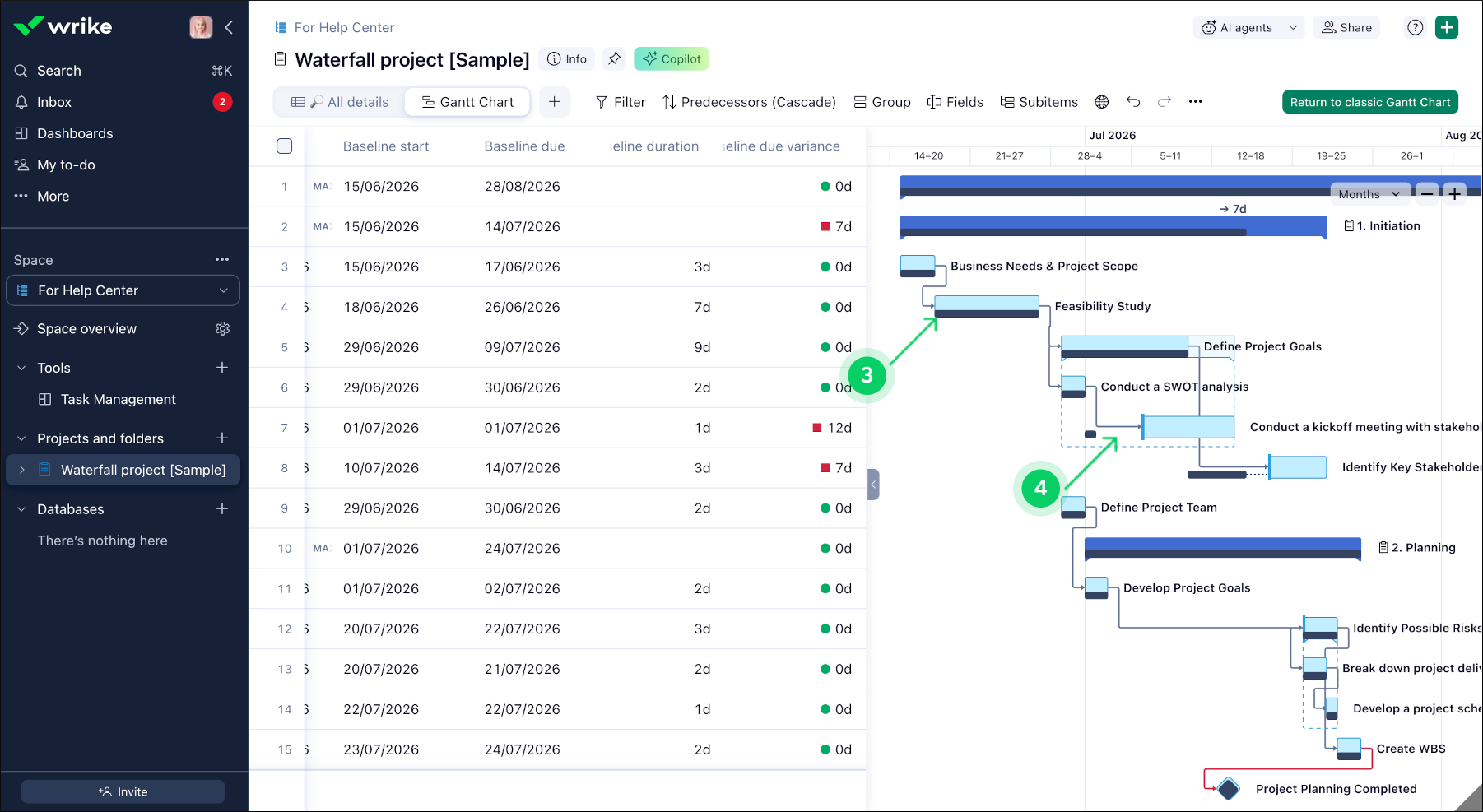

A camada da linha de base aparece como uma linha escura nas barras das tarefas 3. Se uma tarefa se deslocar em relação à sua linha de base, o Wrike mostra uma linha pontilhada 4, para que você possa ver rapidamente onde está a linha de base e para que direção ela se moveu, mesmo quando ela fica fora da área visível da barra da tarefa.

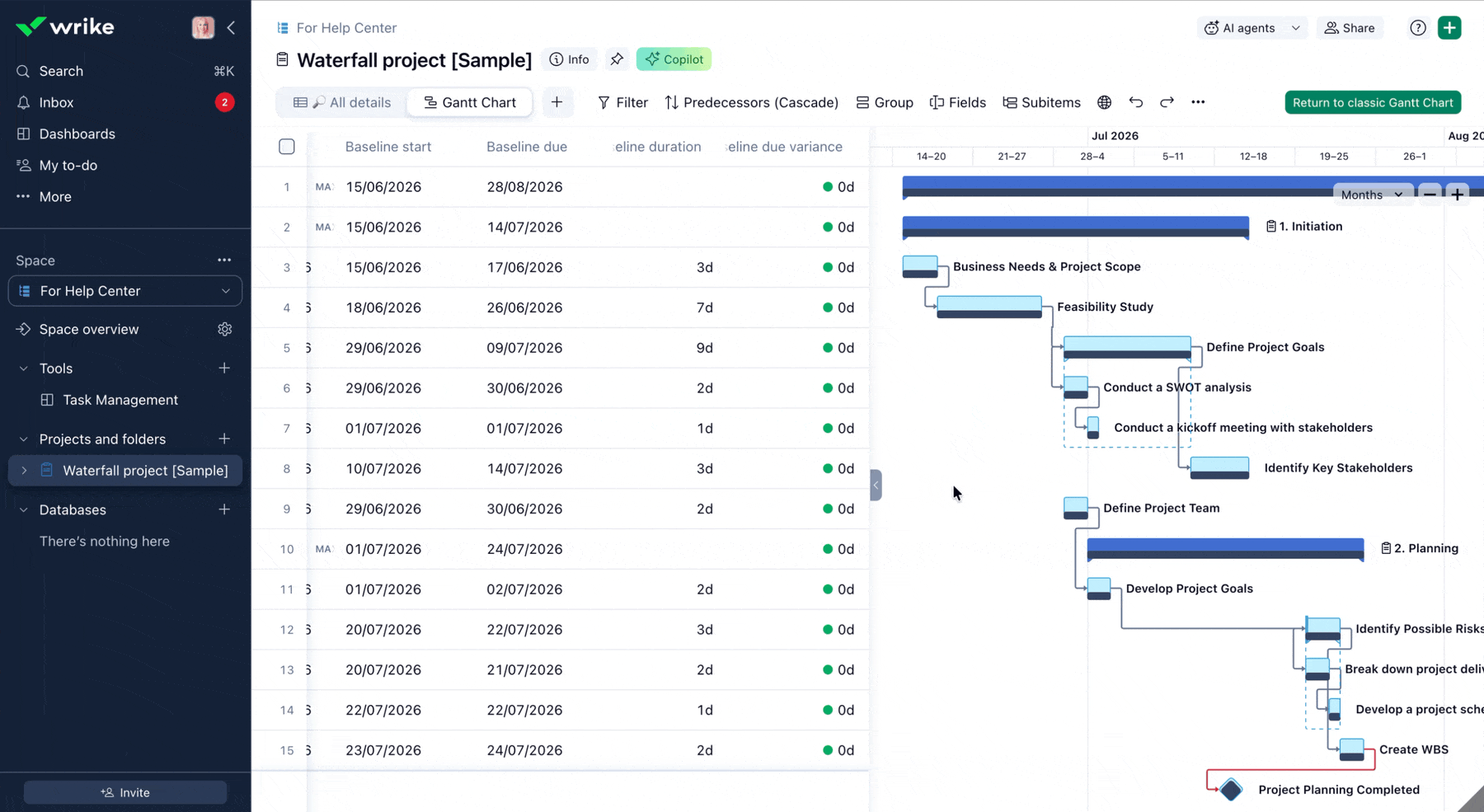

Quando um item está atrasado em comparação com sua linha de base, sua barra aparece em vermelho no cronograma do Gantt se você tiver ativado os alertas de atraso da linha de base. Por padrão, o Wrike destaca qualquer atraso, mas você pode ajustar o limite clicando em Configurar alertas de atraso.

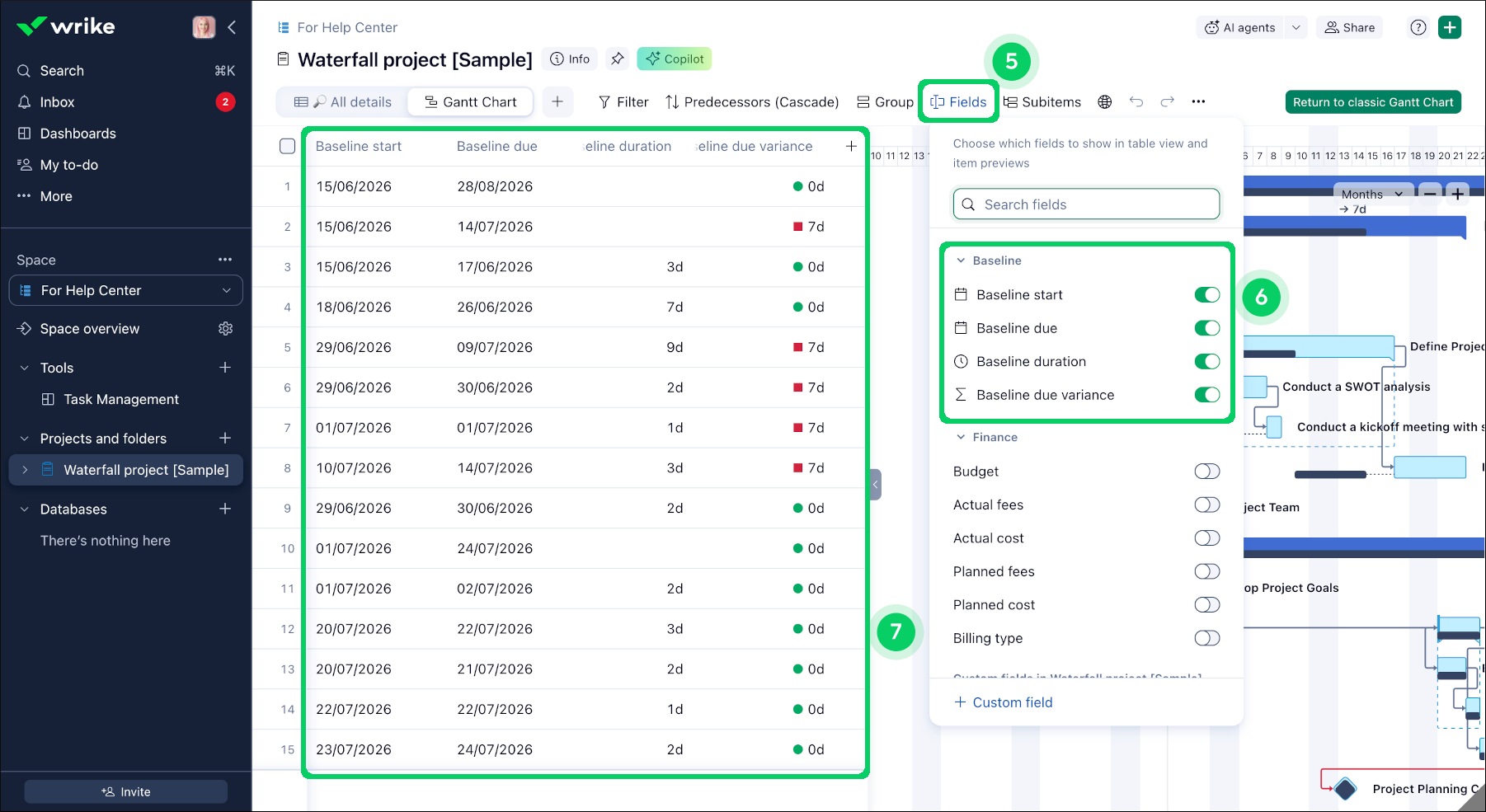

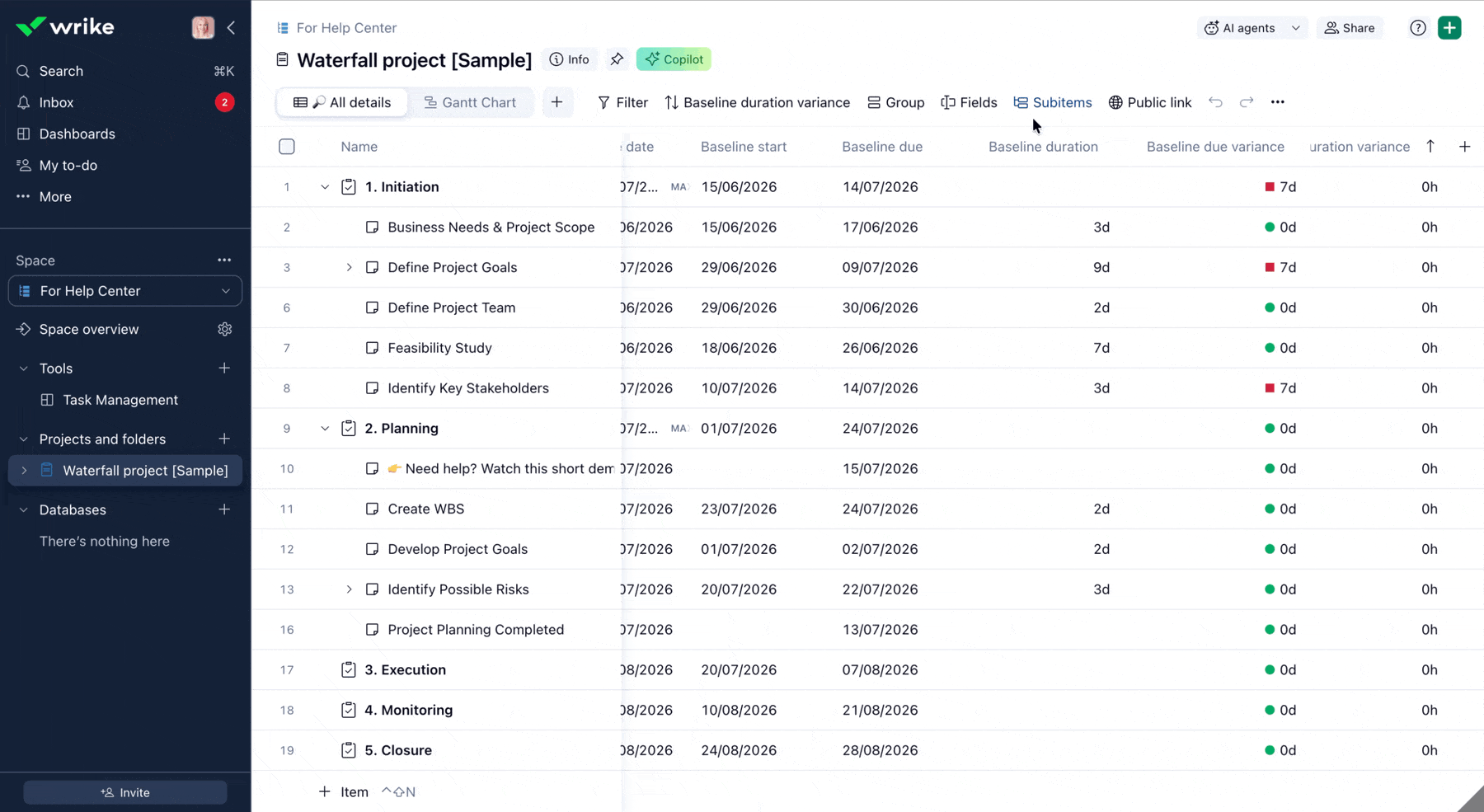

Clique no botão Campos 5 na barra de ferramentas e ative os campos de linha de base 6. Na parte da tabela, esses campos mostram as datas inicial e final, bem como a variação da data final da linha de base para tarefas que foram movidas ou atrasadas em relação à linha de base 7.
Você pode controlar quando o Wrike destaca itens atrasados no Gráfico de Gantt.
- Abra o Gráfico de Gantt 1.
- Clique no menu de três pontos 2 na barra de ferramentas.

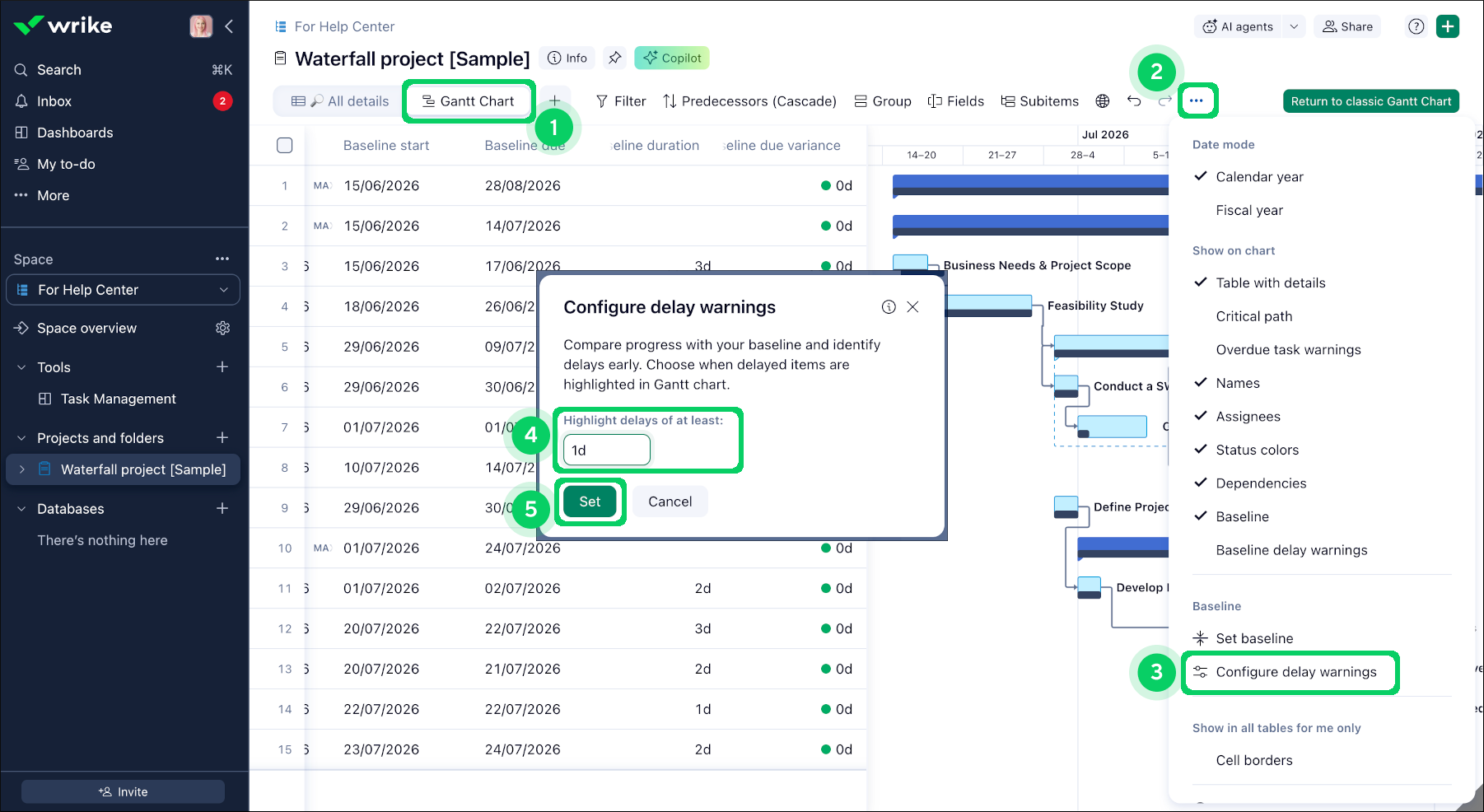

- Selecione Configurar alertas de atraso 3 no menu suspenso.
-
Digite o limite de atraso 4 que você deseja visualizar.
Por padrão, o Wrike destaca atrasos a partir de 1 dia. Você pode alterar isso para destacar apenas atrasos maiores, como 10 dias ou mais.
-
Clique em Definir 5.
Itens atrasados em pelo menos a quantidade de dias especificada ou mais são destacados em vermelho. Você pode ativar ou desativar o destaque em vermelho para tarefas atrasadas clicando no menu de três pontos e selecionando alertas de atraso da linha de base.
O Wrike recomenda usar linhas de base como principal referência do projeto. As linhas de base permitem comparar o cronograma atual com o plano original e identificar atrasos rapidamente.
Use snapshots para capturar o progresso em diferentes estágios de um projeto. Um snapshot do Gráfico de Gantt cria um registro estático de como o gráfico estava em um momento específico para uma pasta, projeto ou espaço.
Use linhas de base quando quiser:
- Acompanhar seu projeto em relação ao plano original.
- Comparar datas planejadas com datas atuais.
- Gerar relatórios com dados de linha de base e acessá-los fora do Gráfico de Gantt, enquanto snapshots ficam disponíveis apenas no Gráfico de Gantt.
Use snapshots quando quiser:
- Salvar o estado de um projeto em um ponto específico no tempo.
Dica
Use a linha de base como plano oficial e utilize snapshots como pontos de controle ao longo do projeto.
- Abra o projeto, pasta ou espaço relevante no Gráfico de Gantt.
-
Crie um snapshot do Gráfico de Gantt ou veja os snapshots anteriores criados para seu projeto fazendo:
- Clique no ícone Compartilhamento público.
- Selecione Compartilhar snapshot público.
- Abra a guia Snapshots anteriores.
- Clique no snapshot que você deseja visualizar.

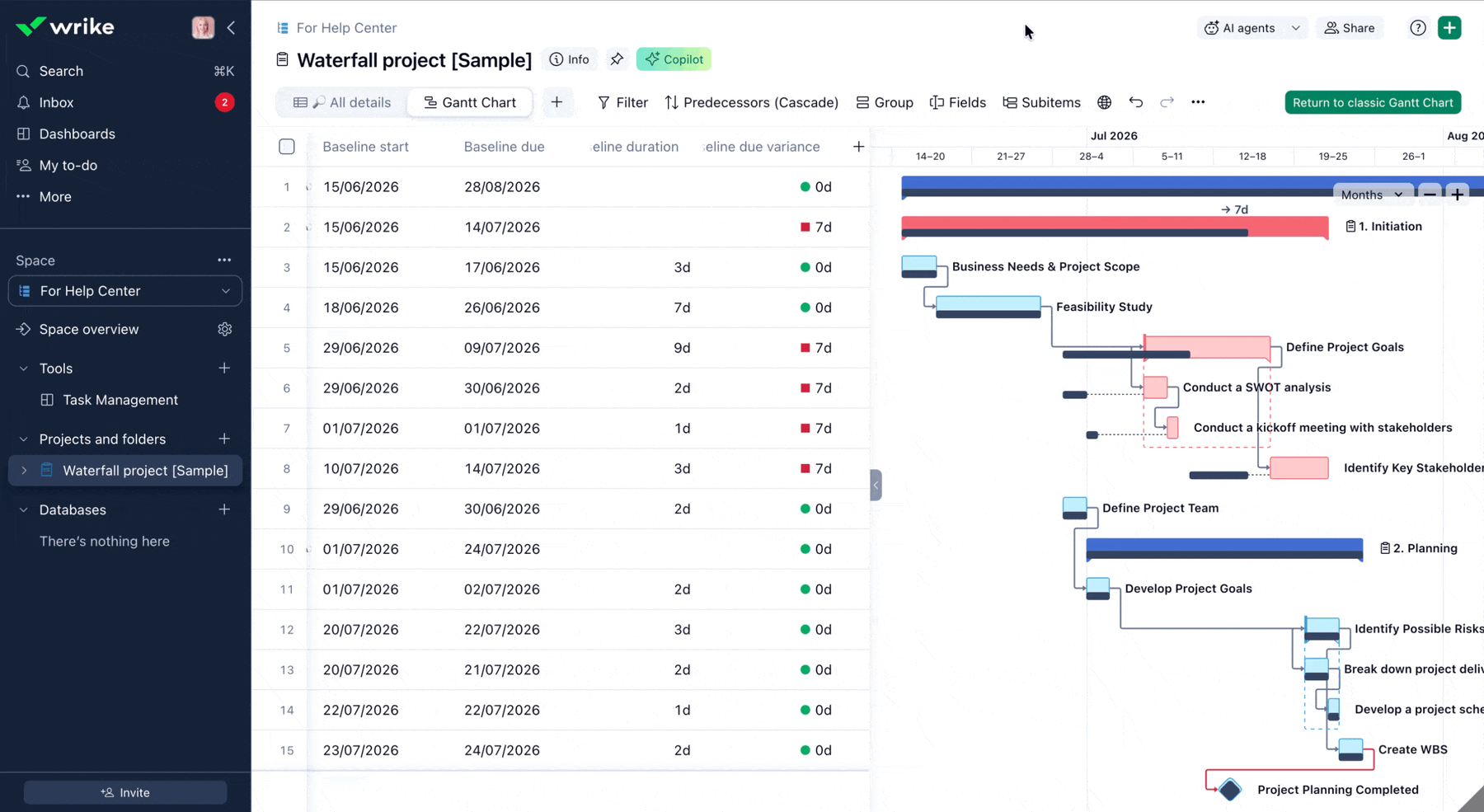

O Wrike exibe o snapshot selecionado no gráfico como um cronograma em cinza, para que você possa compará-lo com o cronograma atual e ver como as tarefas foram movidas ou reprogramadas.
Quando você define uma linha de base na Exibição de Tabela, os campos de linha de base aparecem automaticamente. Você pode exibi-los ou ocultá-los a qualquer momento no menu Campos, ativando ou desativando os controles dos campos de linha de base.
Proprietários e administradores podem editar as configurações dos campos de linha de base e configurar os valores usados nesses campos.
- Clique no menu de três pontos ao lado do nome de um campo.
- Atualize as configurações do campo personalizado.
-
Edite campos de fórmula alterando as regras e valores.
Dica
Você pode criar campos de fórmula adicionais para monitorar mais métricas baseadas na linha de base. Por exemplo, para acompanhar a variação da duração da linha de base, crie um campo de fórmula com [Duration] - [Baseline duration]. Isso mostra o quanto a duração atual de um item difere da duração da sua linha de base.
Você pode usar campos de linha de base em qualquer lugar onde campos personalizados sejam suportados. Isso facilita acompanhar mudanças de cronograma, criar relatórios e monitorar o desempenho do projeto em todo o seu espaço de trabalho.

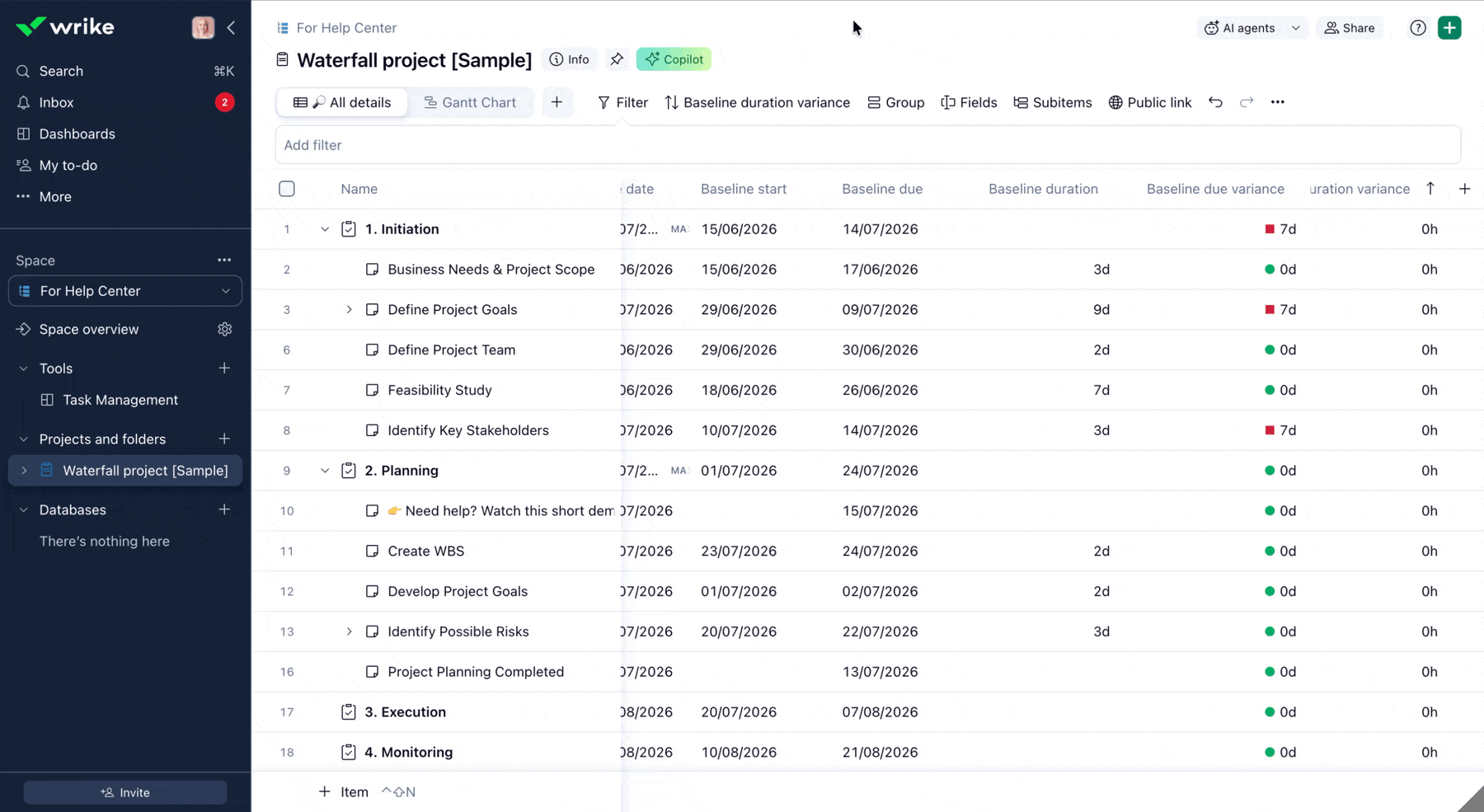

Você pode filtrar por campos de linha de base em qualquer exibição que ofereça suporte a filtragem.
Use os valores dos campos de linha de base para restringir itens com base em datas planejadas, duração ou variação.

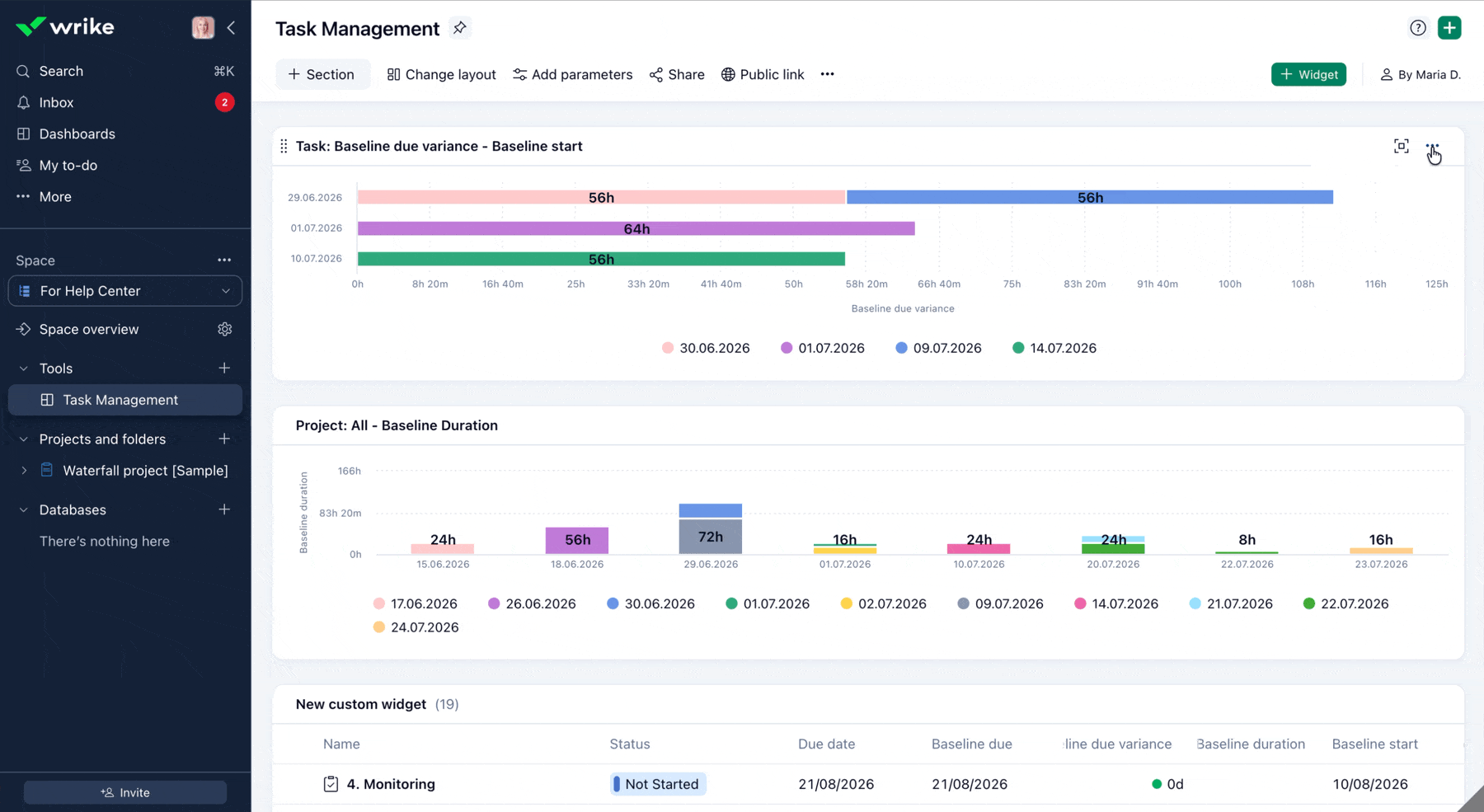

Você pode usar campos de linha de base em widgets de painel da mesma forma que usa outros campos personalizados.
Por exemplo, você pode criar:
-
Um widget de Tabela que mostra valores de linha de base para tarefas ou projetos selecionados.
-

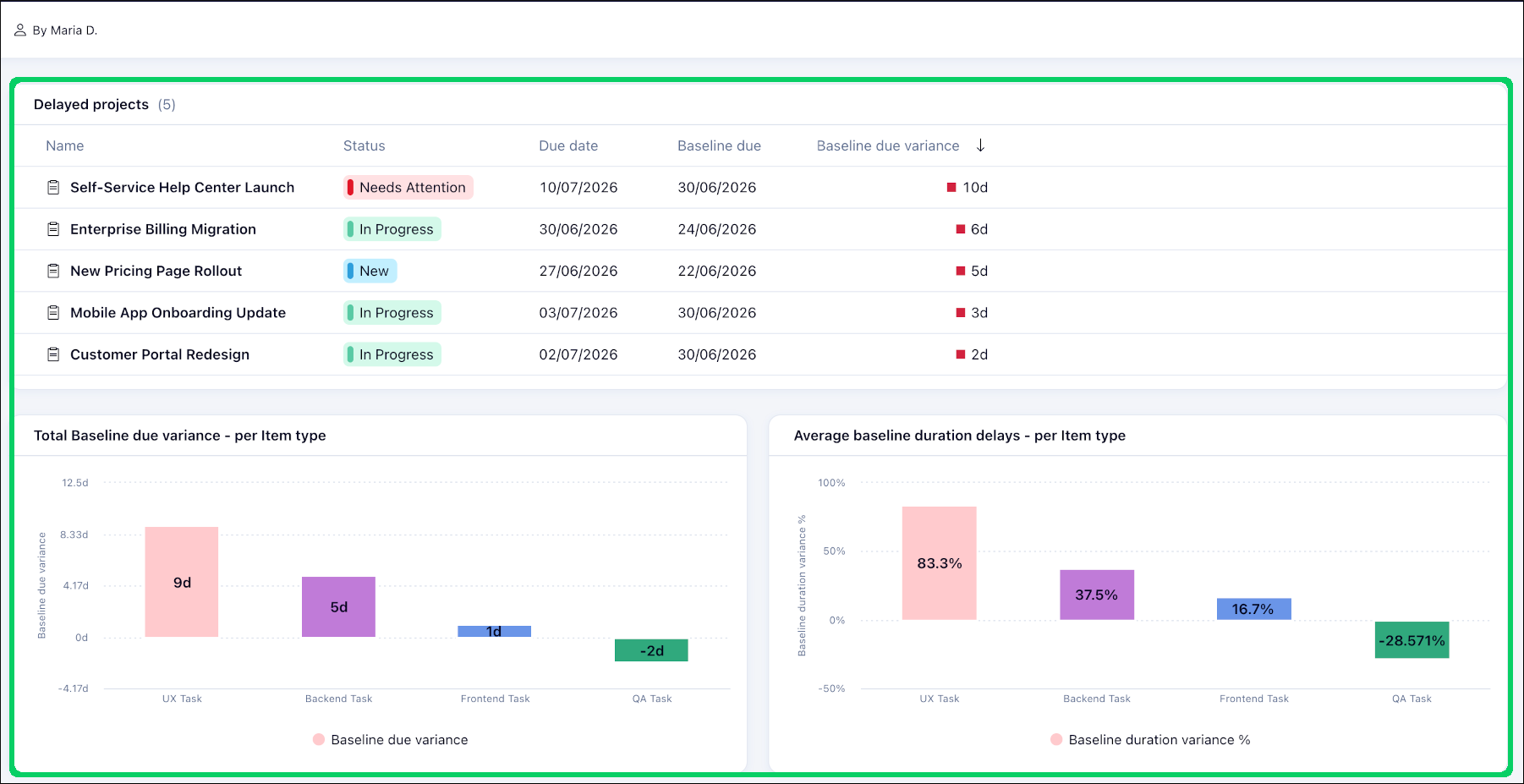

Um widget de Gráfico que visualiza dados de linha de base, como variação da data final ou variação da duração.
Isso ajuda a acompanhar o desempenho da linha de base e identificar mudanças de cronograma com mais facilidade.
Dica
Você também pode criar um campo de fórmula para calcular a porcentagem de atraso da duração em comparação com a linha de base: ([Duration]-[Baseline duration])/[Baseline duration]. Isso é especialmente útil para relatórios, pois você pode usar essa fórmula em widgets de Painel para analisar o desvio médio de duração entre tarefas, por exemplo por tipo de item, responsável ou outros parâmetros.
Nota
Se a guia Design não incluir uma opção para alterar a exibição de horas para dias, adicione a métrica Duração, altere o formato de exibição para dias e depois remova a métrica Duração da exibição.
Os usuários precisam de ambas as permissões para registrar linhas de base:
- Permissão Definir linha de base habilitada em Tipos de usuário.
- Permissão Definir linha de base habilitada em Funções de acesso.
Se uma dessas permissões estiver ausente, o usuário não poderá registrar uma linha de base.
Os proprietários e administradores da conta podem gerenciar essas permissões nas configurações da conta.

- Clique na sua imagem de perfil na barra lateral 1.
-
Selecione Configurações 2 no menu suspenso.
- Clique em Tipos de usuário 3.
- Em Categorias, selecione Pastas e Projetos 4.
-
Ative os controles Definir linha de base 5 para os tipos de usuário relevantes.
Nota
Por padrão, essa permissão é habilitada para administradores e usuários regulares.
- Clique em Funções de acesso 6 e selecione pastas e projetos.
-
Marque as caixas Definir linha de base 7 para as funções de acesso relevantes.
Nota
Por padrão, essa permissão é habilitada para as funções Completo e Editor, mas você pode alterá-la conforme suas necessidades.
- Não há limite para o número de itens incluídos em um registro de linha de base.
- Em projetos grandes, o registro de uma linha de base pode levar algum tempo.
-
Depois que uma linha de base é registrada, você pode remover seus registros limpando os valores dos campos de linha de base.
Você pode remover registros de linha de base de uma destas maneiras:
-

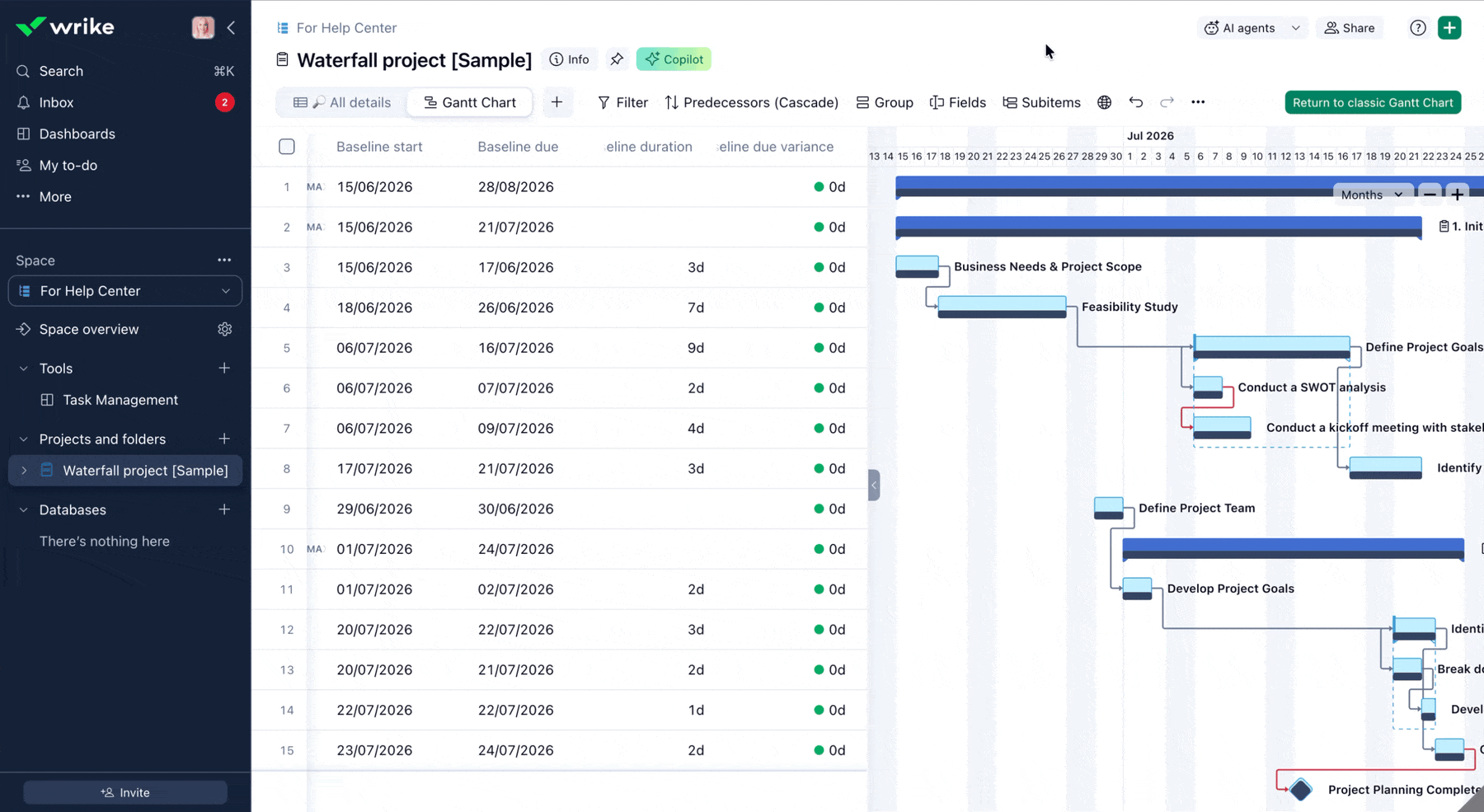

Na parte da tabela do Gráfico de Gantt ou na Exibição de Tabela, clique em um valor de campo de linha de base e exclua os dados de todos os itens.
Nota
Para limpar o valor de um campo de linha de base para todos os itens, os usuários devem ter direitos de edição para esses campos de linha de base. Para detalhes sobre como configurar essas permissões, consulte Como editar configurações de campos de linha de base.
-

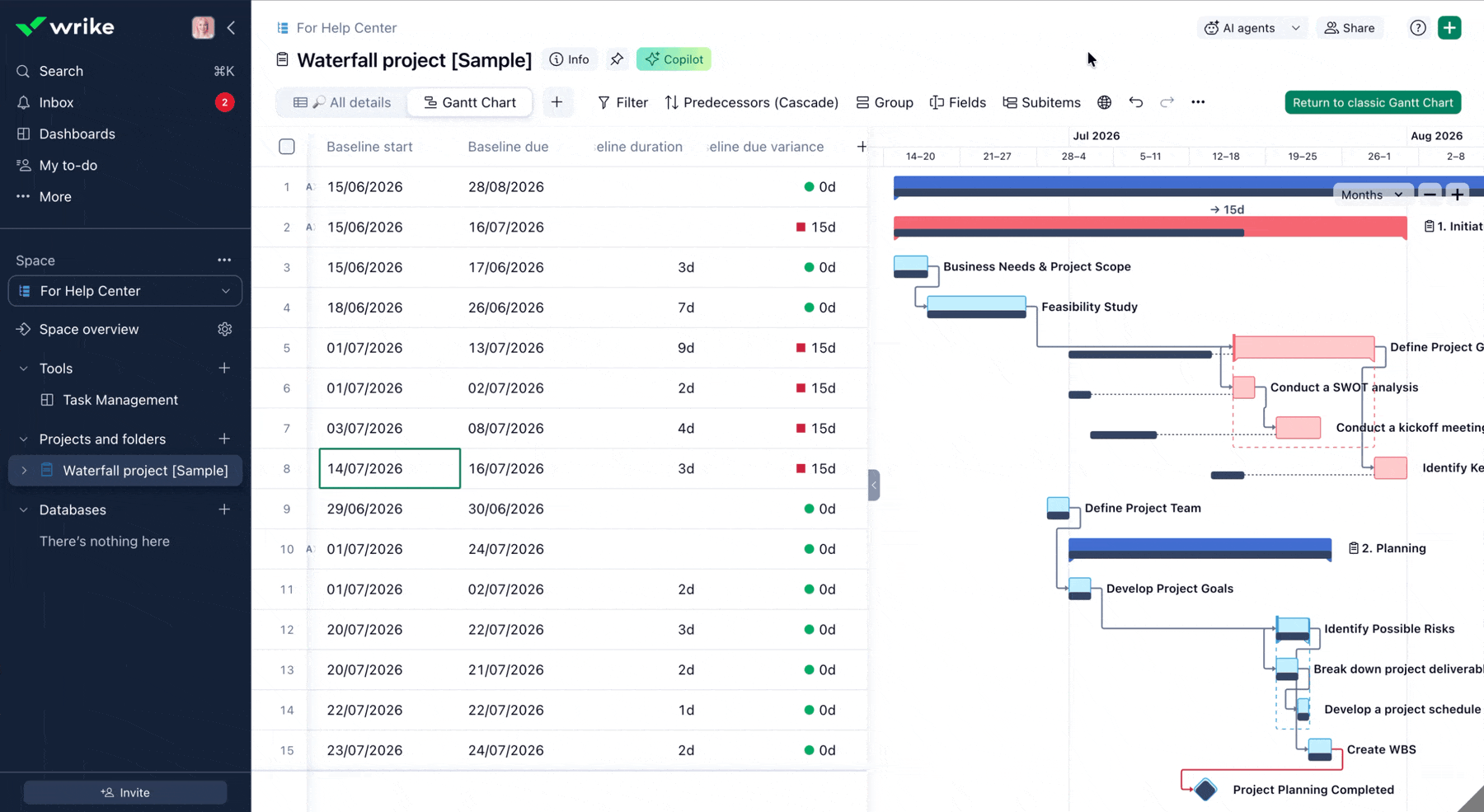

Quando você definir uma linha de base, selecione Histórico do projeto como fonte e escolha uma data passada na qual o projeto não existia.
-
